伊勢崎駅南口線のプラン(伊勢崎市HPより一部抜粋) |
伊勢崎駅南口線の伊勢崎駅南・東西通り((都)3・4・44号線)との交差点以南における、令和4年度発注の工事状況です。工事概要は下記の通りですが、工事数量を確認すると基層舗装まで含まれているので、工事を終了すれば駅南交差点から南方へ下る2車線区間が延長しそうです。(2022/8/20 記) | |
工事概要工事名 : 駅周辺第一地区 都市計画道路3・4・6号外2路線築造工事開札日 : 2022年5月19日 工事場所 : 伊勢崎市大手町地内 発注部署 : 伊勢崎市市街地整備課 工事会社 : (株)井上 さん 工 期 : 2022年5月26日〜10月14日 工事延長 : L = 55.0m 工事数量
道路改良
置換工 V = 159.3 立米 縁石工 L = 54.5 m 舗装工(基層) A = 250.8 平米 電線共同溝 管路工 電力系 3系 L = 52.7 m 管路工 通信系 5系 L = 55.0 m プレキャストボックス N = 2基 |
工事箇所(上図■位置) 現地に立つ工事看板 2022/8/11 |

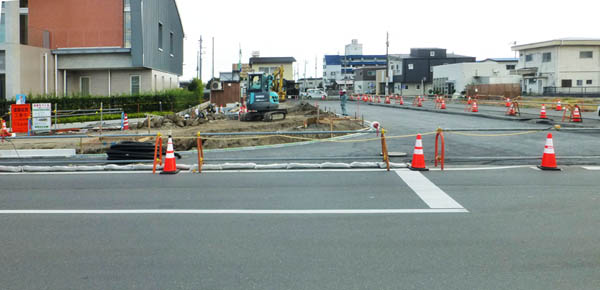

工区北端部から南方 2022/8/11 工区南端部から北方 2022/8/11 ●今回の工区の北側(駅南・東西通り側(R3年度分))●2022/8/11 |
伊勢崎駅南口線と伊勢崎駅南・東西通り((都)3・4・44号線)との交差点において、交通信号の使用が開始され、4方向に右折線の区画線が引かれて供用開始されています。ただ交差点以南は暫定形のため、道路東側にゼブラゾーンを設けての供用です。(2022/4/8 記) |
先日、当サイトの掲示板「伊勢崎のコトなら何でも」に、駅南・東西通りに3月2日、交通信号が設置されるとの投稿を寄せていただきました。昨日訪れてみると、既に設置工事は完了し、布状の物で覆われ、使用開始を待つ状態でした。 駅南・東西通りは、「伊勢崎駅南」交差点(駅前交番前の交差点)以西は、道路整備が進みながらも新設信号がなかったため、徒歩や自転車で横断する時に不安があり、交通が途絶えない時には、「伊勢崎駅南」交差点まで回って横断しました。 余談ですが、昨日も、この交差点を南から駅方面へ向かうために横断歩道を渡り始めたところ、東西通りを西側から走って来た車が私に気付いた様子でスピードを緩めましたが、停止する訳でもなく通り過ぎました。「おっと、止まらねぇんかい!危ねぇ、危ねぇ」 現在の交通ルールでは、横断歩道に人が立っているだけでも車は停止する義務がありますが、横断歩道に立っているだけでなくやや半分近くまで渡り切っているのに停止しなかったことは「一時停止義務違反」です。交通ルールを盾に危険を冒すつもりはありませんが、このルール、免許証取得時代が古い人は知らないよう。JAFが面白い調査をしています。この調査「2021年 信号機のない横断歩道における車の一時停止率」によると、一時停止率が最も高かったのは長野県で 85.2%、群馬県は全国37位で 22.0% でした。長野の高さにも感服しますが、群馬の低さにも何だかねぇ。成人一人当たりの自家用車所有率は全国一位だと言うのに・・・(→JAFの記事)。 ちなみこの法律、道路交通法 第38条(横断歩道等における歩行者等の優先)で、反則金:普通車 9,000円、違反減点:2点です。実は私も知らなかったルールですが、数年前から、車の保険者さんが年更新手続きの度に要注意ルールとして説明するので覚えた訳です。覚えたにも関わらず、自分が運転する時にはついウッカリして停止せずに通り過ぎてしまうことがあり、まだ完璧には身に付いていません。 余談ついでにもう一つ。現時点で、暫定的に信号用支柱の南口線側に「止まれ」の一時停止と「横断歩道」の標識が付けられていて、使用開始後には見ることができない貴重なシーンを見ることができました。(2022/2/27 記) |
|
信号の支柱に取り付けられた止まれと横断歩道標識 2022/2/27 「アイタワー花の森」と新設交通信号。電線共同溝工事 のお陰で、スッキリした風景です。 2022/2/27 |
布状の物で覆われ使用開始を待つ交通信号 2022/2/27 コーンや看板など暫定形供用中ならではの光景 2022/2/27 |
2021年10月時点で南口線予定地内に2棟残っていたうちの美原診療所南東位置の住宅。解体が決まっていたことは聞いていましたが、解体工事中の現場を記録することはできませんでした。既に解体・撤去・整地を終えた現場ですが、解体前の状況と対比してご覧ください。(2022/3/30
記) |
当区間では、前年度までに拡幅部(現道東側)の工事が進みました。7月31日現在、その拡幅側が暫定形として供用され、今年度工事は、旧道側を通行止めにして道路改良工事が進んでいます。工事概要は下記の通りです。(2021/8/4
記) 工事名: 3・4・6号外1路線築造工事(分割5号) 工事場所: 伊勢崎市曲輪町外地内 発注部署: 伊勢崎市市街地整備課 工事会社: 田中建設(株) さん 工 期: 2021年9月15日 工事延長:L=61.7m |
|
工事箇所(伊勢崎市HPから一部抜粋して加筆) |
工事看板 2021/7/31 |
美原診療所の南西付近(南側から北方)。後方は伊勢崎駅。右は美原診療所。2021/7/31 美原診療所の南南西付近(南側から北方)。後方は伊勢崎駅。右は美原診療所。2021/7/31 同時進行の下水道工事2021/7/31 |
分割番号 | 概略位置 | 工事会社 | 工 期 |
---|---|---|---|
分割2号 | 駅南・東西通りとの交差点付近 | トーモー(株)さん | 2020年11月30日 |
分割4号 | 美原診療所の南西区間 | 関川建設(株)さん | 2021年2月26日 |
2021年、年頭の伊勢崎駅南口線((都)3・4・6号)現地レポートです。令和2年度分工事は昨年末時点で4つに分割されて発注され、分割1号と2号は工事を完了し、現在分割3号と4号の工事が進んでいます(cf.下表)。 伊勢崎駅南・東西通りの交差点から伊勢崎織物会館・北東交差点までの区間を歩いてみると、道路予定地内に数軒の住宅が残されているものの、道路端部の側溝や歩車道境界ブロックの布設が進み、区間途中の交差点隅切り部も部分的に施工が進み、完成時の線形を見通せるようになりました。(2021/1/7 記) |
|
道路西側(主に現道部)美原診療所の西側(道路西側) 2021/1/4 美原診療所の南西(道路西側) 2021/1/4 |
道路東側(主に拡幅部)美原診療所の西側(道路東側) 2021/1/4 美原診療所の南西(道路東側) 2021/1/4 |
美原診療所の南西(道路センター) 2021/1/4 大手町交差点北西(道路センター) 2021/1/4 |
伊勢崎駅南口線((都)3・4・6号)。令和2年度工事については分割発注され、分割1号、分割2号は既に工事を完了し、分割3号が進行中ですが、現在、ここ美原診療所の南西区間(分割2号の南)L=65mで、分割4号として工事が進んでいます。 11月30日時点で、現地盤から深く掘削された路床で、転圧作業や下水道マンホールの布設工事等が進行中です。 この日、工区南端部から北方(伊勢崎駅方向)の写真を撮りましたが、ベイシアスーパーマーケット伊勢崎店と伊勢崎高架駅の後方に赤城山が鎮座していることに改めて気付きました。伊勢崎市内各地の南北道路を走ると、道路延長線上に横たわる赤城山を眺められる場所がありますが、南口線の現道は幅員が狭く、両側に家が密集していたため赤城山を遠望するに相応しいポイントはありませんでした。 完成後のことを語るのは早計かも知れませんが、南口線からの赤城山遠望スポットを探す楽しみが増えました。完成後の南口線は歩道幅が広いので、どこかに”赤城山ビューポイント”が設置されれば、それもまた楽しいことです。(→赤城山ビューポイント)(2020/12/5 記) |
|
■発注:伊勢崎市 市街地整備課 ■工事名:駅周辺第一地区 都市計画道路3・4・6号外1路線築造工事(分割4号) ■工事箇所:伊勢崎市 大手町 地内 ■工事会社:関川建設(株)さん ■工 期:2021年2月26日 ■工事延長:65m 下水道工事も同時発注されています。 |
工事位置図(Google Mapに加筆) |

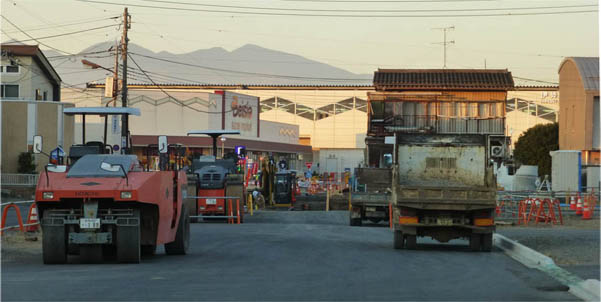

工区北端部から南方 路床転圧作業 2020/11/30 工区中間部から北方。マンホール布設、路床工。 2020/11/30 分割4号・工区南端部から北方。ベイシアスーパーマーケットと伊勢崎高架駅、後方に赤城山。 2020/11/30 |
伊勢崎駅から真っ直ぐ南に伸びて伊勢崎織物協同組合の北東角の交差点に至る伊勢崎駅南口線((都)3・4・6号)。令和2年度工事として「大手町」交差点の西(分割1号)と、こちらの「駅南・東西通り(都・3.4.44号線)」との交差点部(美原診療所の西側)(分割2号)で工事が進んでいます。分割2合の工事概要は下記の通り。 現状道路は側溝を含めた全幅員が7m程度の道路ですが、伊勢崎駅前を南北に通過する道路として、狭い割には利用者が多いよう。かく言う私もその一人。駅北から市役所や本庄県道へ向かう時のお決まりルートです。狭いので対向車が来るたびにすれ違いに神経を使いますが、近道の魅力には勝てません。今回の工事完了後の供用方法は分かりませんが、部分開通であっても期待は大きいです。(2020/9/24 記) |
|
■発 注:伊勢崎市 市街地整備課 ■工事名:駅周辺第一地区 都市計画道路3・4・6号外1路線築造工事(分割2号) ■工事箇所:伊勢崎市 大手町 地内 ■工事会社:トーモー(株)さん ■工 期:2020年11月30日 ■工事延長:50.8m |
工事内容(現地工事看板から) |
現地工事看板 |
工事位置図(市のHPから一部抜粋して加筆) |
工区北端部の交差点 2020/11/4 工区北端の交差点では、西側車道や交差点南西の隅切り部の工事が進行中です。歩行者や車両に対して、工事進捗に応じて暫定形走路が用意されますが、時々切り替わるので、通行には要注意です。工事概要は上段記事(→こちら)を参照してください。(2020/11/14 記)
工区北端部の交差点。後方左:ベイシア、後方中央:伊勢崎駅 2020/11/4 |
|
交差点の西で歩道と電線共同溝工事中。 2020/11/4 |
交差点・南西角の隅切り部。右後方:美原診療所。 2020/11/4 |
北端部から南方 2020/9/22工区北端部の交差点北側から南方(左は美原診療所) 2020/9/22 |
|
工区北端部交差点の東側 2020/9/22 工区北端部交差点の東側 2020/9/22 |
工区北端部交差点の西側 2020/9/22 工区北端部交差点の西側 2020/9/22 |
南端部から北方 2020/9/22道路センターから北方。左後方:ベイシア、中央後方:伊勢崎駅、右:美原診療所 2020/9/22 |
|
道路左側から北方 2020/9/22 |
道路右側から北方 2020/9/22 |
北端部から南方 2020/9/11工区北端部の交差点北側から南方(左は美原診療所) 2020/9/11 南端部から北方 2020/9/11道路センターから北方。左後方:ベイシア、中央後方:伊勢崎駅、右:美原診療所 2020/9/11 |
|
道路左側から北方 2020/9/11 |
道路右側から北方 2020/9/11 |
伊勢崎駅南口線((都)3・4・6号)の今年度分工事の近況です。伊勢崎市の「中心市街地からのお知らせ」によれば、「大手町」交差点西方と美原診療所の西側の2ヶ所で電線共同溝布設工事が計画され、現在その工事が進んでいます。 10月9日時点で、美原診療所西側では掘削工事が進み、「大手町」交差点西方では整地完了状態でした(布設完了状態かどうか未確認)。伊勢崎市の契約検査課のウェブ情報によれば、下記工事が発注されています。(2019/10/22 記) 発注者:伊勢崎市都市計画部市街地整備課 受注者:島久建設(株)さん 工事名:駅周辺第一地区 都市計画道路3・4・6号電線共同溝布設工事 工事箇所:伊勢崎市大手町 外地内 開札日:2019年6月6日 工期:2019年12月13日 |
位置図 |
「大手町」交差点西方と美原診療所西側区間の中間区間 2019/10/9 |
|
美原診療所の西側(位置図の■A■区間) 2019/10/9 |
|
美原診療所(画像右)西側区間(位置図■A) (南側から北方) 2019/10/9 |
美原診療所(画像左)西側区間(位置図■A) (北側から南方) 2019/10/9 |
伊勢崎駅側から見た伊勢崎駅南口線方向 2017/3/16 須田歯科医院を解体中。三原診療所側は側溝布設と整地を完了しています。 2017/3/16 解体が進む元・須田歯科医院。右後方はベイシア伊勢崎駅前店。 2017/3/16 さゆり美容室が撤去・整地されました 2017/1/10 伊勢崎駅南口線の西側の側溝布設完了(新・須田歯科医院付近) 2016/8/31 |
新しい駅前通り(伊勢崎駅南口線)の工事が進行 2013/2/10 |
