伊勢崎駅南口線((都)3・4・6号)の道路整備 [ 駅周辺開発・Index ] [ Home ]



伊勢崎駅南口線((都)3・4・6号)の道路整備

(標準幅員W=20m、延長L=1,600m、2車線)

(伊勢崎織物会館・北東角の交差点以北)

[ 伊勢崎駅南口線((都)3・4・6号)・Index ]
2022年(1/2)|2021年(11/2510/2410/87/311/4)|2020年(11/410/13
伊勢崎城跡発掘調査
更新日:2022/1/10 掲示板→[ 駅周辺開発を語ろう ]

伊勢崎駅南口線のプラン(伊勢崎市HPより一部抜粋)

伊勢崎織物会館・北東角の交差点以北

(都)3・4・6号築造工事(分割1号) 2022/1/2

掲載日:2022/1/10 ▲ページTopへ
 伊勢崎駅南口線((都)3・4・6号)の南端部(伊勢崎織物会館・北東角の交差点以北)における、2021年末の状況(撮影は2022年1月2日)です。工期は昨年12月15日。現場では、前回(2021/11/25)時点で路盤工が進行中だった道路東側半分の基層舗装を終え、対面通行で供用されていました。完成時の交差点隅切り部にはまだ交通標識や信号の支柱が残され、工事は未着手です。東西両側の歩道部の舗装は未施工でした。(2022/1/10 記)
発注部署: 伊勢崎市 市街地整備課
工 事 名: 駅周辺第一地区
    都市計画道路3・4・6号築造工事(分割1号)
工事箇所: 伊勢崎市曲輪町 外地内
工事会社: (株)萩原土建さん
工事延長: L = 70m
工  期: 2021/8/2〜12/15

工事箇所(伊勢崎市HPから一部抜粋して加筆)


工事数量

工事看板 2021/10/8

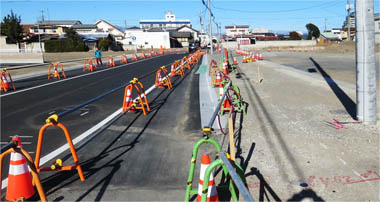

道路西側(工区南端部から北方) 2022/1/2

道路東側(工区南端部から北方) 2022/1/2

令和3年度の工事が一区切りした伊勢崎駅・南口線(全幅員)。道路中心から北方(伊勢崎駅方向) 2022/1/2

(都)3・4・6号築造工事(分割1号) 2021/11/25

掲載日:2021/12/7 ▲ページTopへ
 伊勢崎駅南口線((都)3・4・6号)の南端部(伊勢崎織物会館・北東角の交差点以北)における、11月25時点の工事状況です。現場では車道の西半分の基層舗装を終え、片側通行で供用し、車道の東半分をの路盤工が進んでいました。11月25日から12日経過し、工期まで残すところ一週間となった現時点では、更に状況は変化しているでしょう。工事完了後には車道2車線分の基層舗装を終え、片側通行の交通規制は解除されると予想しています。次回レポートは工事完了後の予定。(2021/12/7 記)

西半分の車道を片側通行で供用中 2021/11/25

東半分の車道の路盤工が進行中 2021/11/25

改良工事が進む伊勢崎駅・南口線(全幅員)。道路中心から北方(伊勢崎駅方向) 2021/11/25

(都)3・4・6号築造工事(分割1号) 2021/10/8、10/24

掲載日:2021/10/28 ▲ページTopへ
 伊勢崎駅南口線((都)3・4・6号)の南端部(伊勢崎織物会館・北東角の交差点以北)における、10月の道路整備状況です。現場では12月15日工期で拡幅工事が進んでいます。工種は置換工と縁石工、基層舗装(cf.下記工事数量)。10月24日時点で、道路西側歩道部の路盤工を完了した様子。歩車道境界ブロックが仮置きされていたので、この後、縁石布設工事が始まるでしょう。基層舗装の数量が553.4平米なので、単純に工事延長L=70mで序すと約8m。計画図によれば、この区間の計画幅員は21m。基層舗装の範囲の詳細が分かるのは、もう少し先になりそうです。
 当工事現場に隣接する西側街区では、曲輪町三区公民館の建設工事も進み、建物外観の姿を現していました。(2021/10/28 記)

2021/10/24


道路西側の歩道部では路盤工を完了した様子。縁石が仮置きされています。 2021/10/24


交差点から北方。左後方に赤城山。 2021/10/24


交差点から北方 2021/10/24

2021/10/8


道路東側の工区北端部付近 2021/10/8

道路西側で進む路盤掘削(南側から) 2021/10/8

道路西側で進む路盤掘削(北側から) 2021/10/8

道路西側で進む路盤掘削(工区北端部付近から南方) 2021/10/8

伊勢崎織物会館・北東角の交差点以北・2021/7/31

更新日:2021/8/22、掲載日:2021/8/12 ▲ページTopへ

工区北端部付近 2021/7/31

工区南端部付近(道路西側)。後方が伊勢崎駅方向。 2021/7/31

工区南端部付近(道路東側)。後方が伊勢崎駅方向。 2021/7/31

周辺で同時に進む工事


周辺で同時に進む下水道工事と電線共同溝工事。
右後方は曲輪町三区公民館新築工事 2021/7/31

周辺で同時に進む水道工事 2021/7/31

伊勢崎空襲メモリアル赤レンガ塀の周囲で進む工事

(空爆の痕跡はこの裏側に残されています)
移築前→元設楽医院の赤レンガ塀

伊勢崎空襲メモリアル赤レンガ塀の周囲で進む工事 2021/7/31

伊勢崎織物会館・北東交差点 2021/1/4

分割番号 概略位置 工事会社 工  期
分割3号 伊勢崎織物会館・北東交差点付近 束田建設(株)さん 2021年1月29日

掲載日:2021/1/7 ▲ページTopへ

道路西側(主に現道部)


区間中間部(道路西側) 2021/1/4

伊勢崎織物会館の北(道路西側) 2021/1/4

道路東側(主に拡幅部)


区間中間部(道路東側) 2021/1/4

伊勢崎織物会館の北(道路東側) 2021/1/4

伊勢崎織物会館の北(道路センター) 2021/1/4

南口線予定地内にあったかつての建物(会津屋さん)2021/1/4

伊勢崎織物会館の北東交差点の東方 2021/1/4

伊勢崎織物会館の北東交差点の東方 2021/1/4

伊勢崎織物会館・北東角の交差点付近

更新日:2020/11/9 掲載日:2020/10/17 ▲ページTopへ

駅周辺第一地区(都)3・4・6号外1路線 築造工事(分割3号)

 伊勢崎駅南口線((都)3・4・6号)の伊勢崎織物協同組合・北東角の交差点で、道路築造工事が進んでいます。今年の8月、”伊勢崎城跡 発掘調査”として紹介した場所です。工事概要は下記の通りです。側溝工主体で縁石工や舗装工は含まれていません。(2020/10/17 記)
■発注:伊勢崎市 市街地整備課
■工事名:駅周辺第一地区
 都市計画道路3・4・6号外1路線築造工事(分割3号
■工事箇所:伊勢崎市 大手町 外地内
■工事会社:束田建設(株)さん
■工  期:2020年9月10日〜2021年1月29日
■工事延長:110.26m


工事内容(現地工事看板から)

工事位置図(Google Mapに加筆)

伊勢崎織物会館・北東角の交差点付近 2020/11/4

掲載日:2020/11/9 ▲ページTopへ
 伊勢崎駅南口線((都)3・4・6号)の今年度工事のうち、工区南端部の伊勢崎織物会館北西の交差点(分割3号)では、側溝布設工事が進んでいます。既に布設完了した側溝位置を確認すると、完成時の形状が分かりますが、現道が狭いだけに完成時の幅員の広さに驚きます。伊勢崎市HPによれば、標準幅員は20.0m。該当部分を拡大して確認すると、ざっと現道の3倍ほどの広さです。現道幅員は歩道がなく、車道も2車線分を確保できない狭い道路で、特に自転車で通過時には神経を使うので、完成への期待が高まります。(2020/11/9 記)


伊勢崎織物会館北西の交差点の計画線(伊勢崎市HPから抜粋した図面を拡大して加筆)


交差点の東方。後方に見える白い線が布設完了した側溝。 2020/11/4

交差点の北方。道路要諦地内に一部家族が残っています。 2020/11/4

交差点北西(南から北方) 2020/11/4

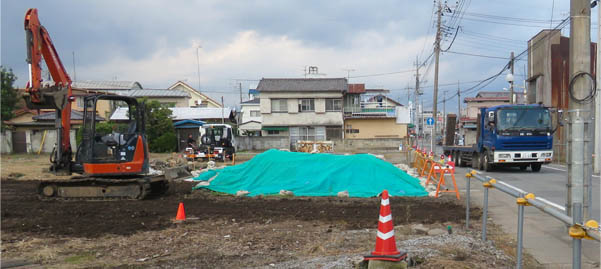

伊勢崎織物会館・北東角の交差点付近 2020/10/13

掲載日:2020/10/17 ▲ページTopへ

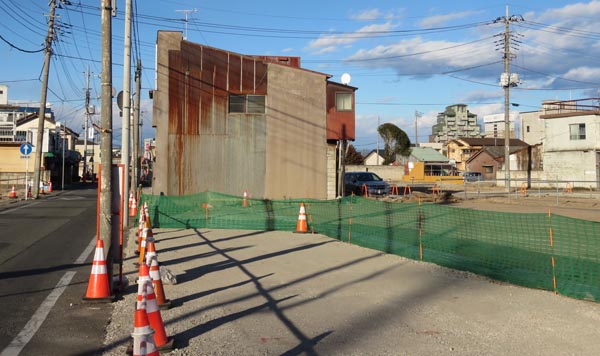

交差点北東位置(西から東方)。後方は結婚式場「ティアラガーデンズ伊勢崎」。2020/10/13

交差点北東位置(西から東方)。後方は結婚式場「ティアラガーデンズ伊勢崎」。2020/10/13


交差点北西(南から北方) 2020/10/13


交差点北西(南から北方) 2020/10/13




▲ページTopへ
