東毛広域幹線道路・境工区〜境木島三ツ木工区4車線化 [ 東毛広域幹線道路Index道路工事一覧 ]  [ Home ]



東毛広域幹線道路

境工区〜境木島三ツ木工区4車線化

剛志大橋の東西区間境工区・伊勢崎高校〜剛志大橋剛志大橋〜境木島境木島〜境百々(どうどう)境百々〜境三ツ木
更新日:2015/12/20 写真下段の日付は撮影日
 2013年3月22日に南側2車線の暫定形で開通した東毛広域幹線道路(354BP)・境工区
 区間内には粕川を渡河する橋梁(剛志大橋)とその前後の高盛土区間があり、いずれも未施工で、また境工区の東側の「境木島三ツ木工区」は、用地は確保されているものの長年月に亘り暫定形のままだったので、境工区に関しても暫くは暫定形のままなのだろうと予想していましたが、予想に反して暫定形開通後も継続的に4車線化工事が進んでいます。
ネットの記事によれば、2013年度の東毛広幹道への投資額は、当初予算と2012年度の大型補正分の合算で約50億円。2012年度の当初予算約23億円と比べると約2.2倍となり、今年度の東毛広幹道整備の優先度が高いことが分かります。

 もっとも暫定形開通時点においても、境工区2.85kmの東半分(群馬県施工分1.40km)では、東武伊勢崎線の跨線橋およびその前後区間の高盛土区間の施工を完了し、全1.40km区間に亘りほぼ基層舗装までを完了していて、あと僅かの工事を行えば完成形で開通できるのでは、と思わせる状況でした。
 2013年12月現在、境工区の西半分1.45km(暫定形時は伊勢崎市施工、今回は群馬県施工)と境工区の東側の「境木島三ツ木工区」で4車線化工事が進み、これらの区間の完全4車線化も遠からずの様子なので、その工事状況をを紹介することにした次第です。
 なお、暫定形開通までの境工区の紹介ページ(道路部橋梁部)はボリュームが増えて表示が重くなりましたので、今回はページを改めて、両工区の4車線化工事分をまとめて紹介して参ります。また、剛志大橋(暫定2車線の上流側に架橋)の施工も現在進行中ですが、これらについてはまたページを改めて紹介する予定です。(2013/12/15 記)

東毛広域幹線道路・境工区〜境木島三ツ木工区

剛志大橋の東西区間 L=664.34m

掲載日:2015/12/20 ▲ページTopへ
 東毛広域幹線道路の4車線化工事も終盤。境工区においては剛志大橋の東西区間を残すのみで、現在、来年1月15日工期で舗装工事が進んでいます。12月1日時点では、上り下り共に中央車線を交通止めにして工事が進んでいました。(2015/12/20 記)

発注:群馬県伊勢崎土木事務所
工事会社:島久建設株式会社さん
工事区間長:L=664.34m
工期:平成18年(2016年)1月15日

工事区間 2015/12/1

工区西端部 2015/12/1

工事看板 2015/12/1

剛志大橋の西側 2015/12/1

剛志大橋の東側(左岸橋台)から西方。左後方は榛名山、右後方は赤城山。 2015/12/1

境工区・伊勢崎高校〜剛志大橋

掲載日:2013/12/15 ▲ページTopへ
 この区間は、群馬県立伊勢崎高校南東の交差点から粕川に架かる剛志大橋までの区間です。剛志大橋の西側には市道をオーバーパスするボックスカルバートがあり、その関係で、佐波変電所を過ぎる辺りから高盛土区間が始まります。
 現地に立つ工事案内によれば、L=360m、工期=2014/1/31、工事会社=株式会社吉田組さんです。
(2013/12/15 記)

工事案内

高盛土区間付近。
手前は暫定形で供用中の南側2車線
2013/12/13

後方には赤城山

剛志大橋西側のボックスカルバート付近から西方。
左:佐波変電所、右の緑のネット:伊勢崎高校グランド。

はるか後方には榛名連山 2013/12/13

盛土区間(佐波変電所の東から)
2013/12/13

盛土開始付近から東方 2013/12/13

佐波変電所付近から西方
2013/12/13

境工区・剛志大橋〜境木島交差点

掲載:2013/12/15 ▲ページTopへ
 この区間は粕川を渡河する剛志大橋から境木島交差点までの区間ですが、「境上武士西(さかいかみたけしにし)」交差点西側付近から境木島交差点までは基層舗装まで完了していて、2013年12月現在、4車線化工事が行われているのは、剛志大橋以東の高盛り土区間とその付近です。現地の工事案内によれば、L=380m、工期=2014/2/7、工事会社=株式会社栗原建設さんです。(2013/12/15 記)

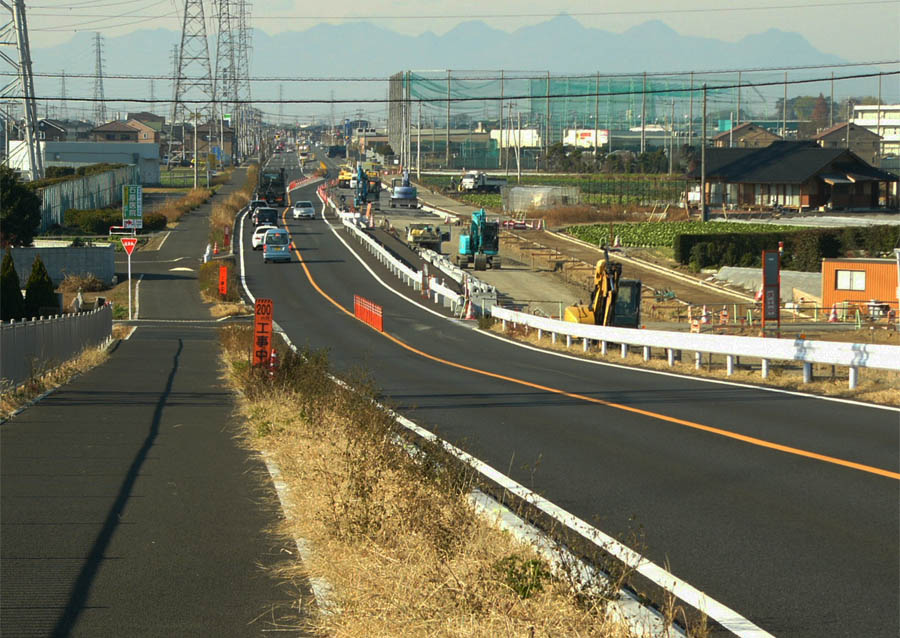

2013/12/13
後方には赤城山


工事案内



剛志大橋の東で進む北側2車線(右側)の工事。 2013/12/13
 「境上武士西」交差点から「境木島」交差点までは、既に北側2車線も基層舗装まで完了し、防護柵や植栽工事も終了しています。2013年12月時点で、新規工事は確認できません。

 「境上武士西」交差点から西方
2013/12/13


途中のカーブ区間。
左:暫定南側2車線。
右:完成北側2車線。
2013/12/13

 「境上武士西」交差点から西方の北側2車線。基層舗装まで完了。 2013/12/13

剛志変電所近くの交差点。左:暫定形南側2車線。右:完成形北側2車線。
2013/12/13
 東武伊勢崎線の跨線橋の西側、盛土区間の起点付近に「境上武士東」交差点があります。
 この交差点は直進と右折はできません。

「境上武士東」交差点の信号

「境上武士東」交差点から西方
2013/12/13

「境上武士東」交差点の東側
2013/12/13

「境上武士東」交差点から東方
2013/12/13

「境木島」交差点から西方
2013/12/13

境木島三ツ木工区・L=2.63km

境木島交差点〜境百々交差点境百々交差点〜境三ツ木交差点

境木島交差点〜境百々(どうどう)交差点

掲載:2014/9/24 ▲ページTopへ

2014/9/13

 境木島交差点〜境百々交差点間においては、9月8日に北側新設2車線(館林方向)の内、外車線を開通させ、南側既設車線(高崎方向)の路面補修のための舗装工事が進んでいます。南側2車線については1車線ずつ交通止めして順次補修を行うとのこと。北側自歩道は完成・開通しています。
 →この日の境百々交差点〜境三ツ木交差点はこちら。(2014/9/24 記)

境上武士東交差点〜境百々交差点間

北側新設2車線の内、外車線を開通させ、南側既設車線
の舗装工事が進行中。北側自歩道は完成・開通。
2014/9/13

2014/9/13

同左(木島交差点寄り) 2014/9/13


2014/9/13

掲載:2014/7/7 ▲ページTopへ

境木島交差点〜境百々(どうどう)交差点間(2014/7/6)

 この区間では、境木島交差点〜境上矢島交差点間の北側歩道が完成開通し、車道は基層舗装を完了しています。境上矢島交差点〜境百々交差点間では、北側自歩道が境百々交差点寄りを除き舗装まで完了し、車道も同様に境百々交差点寄りが未完ながら、概ね基層舗装まで完了しています。(2014/7/7 記)

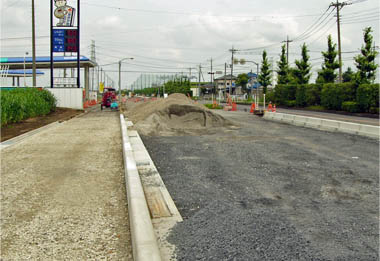

境上矢島交差点から東方(未開通) 2014/7/6


境上矢島交差点〜境百々交差点間(未開通)
(東側から西方) 2014/7/6

境百々交差点から西方(道路センターから) 2014/7/6

境上矢島交差点から西方 2014/7/6


境上矢島交差点〜境百々交差点間(未開通)
(西側から東方) 2014/7/6

境百々交差点から西方(北側歩道位置から) 2014/7/6

掲載:2014/2/5 ▲ページTopへ

境木島交差点〜境百々(どうどう)交差点間(2014/2/1)

 当工区の境百々交差点以東に比べて工事が先行していて、「境ふれあい」パーク南側では路盤工を完了し、公園〜境百々区間でも間もなく路盤工完了の状況です。
 車道、歩道共に路盤工が進行中。西側(境上矢島交差点寄り)が先行。(2014/2/5 記)

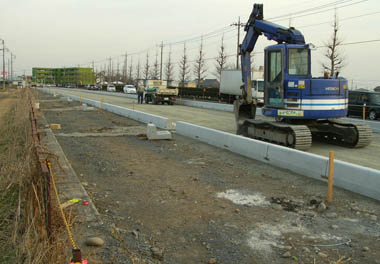

境上矢島交差点の西側では路盤工完了 2014/2/1

境上矢島交差点から東側 2014/2/1

境上矢島交差点〜境百々交差点区間。
左後方の建物位置が境百々交差点。2014/2/1

掲載:2013/12/15 ▲ページTopへ

境木島交差点〜境百々(どうどう)交差点間(2013/12/13)

 この区間は、2013年12月13時点で 「境ふれあい」パーク南側の路盤工が進んでいます。進行中の工事は、 L = 402.1m、工期 = 2014年3月14日です。工区の起点を「境木島」交差点とすると、L=402.1mの終点は「境上矢島」交差点の東100m余りの位置になります。その地点以東は別工事になるようです。

工事案内
L=402.1m、工期=2014年3月14日
工事会社=島久建設株式会社さん


2013/11/17

境木島」交差点の東側で路盤工が進行中 2013/12/13


境ふれあい」パークの南では路盤を深く掘削 2013/11/17

「境木島」交差点の東側
2013/11/17

「境百々」交差点から東方 2013/11/17

境百々(どうどう)交差点〜境三ツ木交差点

掲載:2014/9/24 ▲ページTopへ

2014/9/13

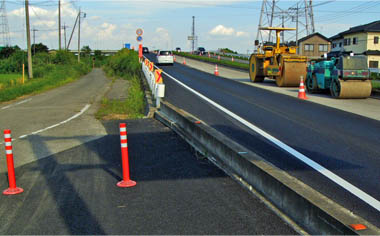

 境百々交差点〜境三ツ木交差点間においても、北側新設2車線の内、外車線を開通させ、南側既設車線の路面補修のための舗装工事が進行中。
 自転車利用者として気がかりだった北側歩道の早川渡河区間は川の手前で不連続となり、一旦側道に下りて、早川右岸のボックスカルバートをくぐり、南側歩道へ回ることになります。(2014/9/24 記)

境百々交差点〜境三ツ木交差点間

北側歩道の早川渡河区間
境西今井交差点〜境三ツ木交差点間

早川右岸ボックスカルバートの上付近から西方
2014/9/13

北側歩道終端部。ここで側道と接続。 2014/9/13

2014/9/13

早川右岸ボックスカルバートの上付近から東方
後方の高架橋は上武道路 2014/9/13

2014/9/13

2014/9/13

2014/9/13

2014/9/13

2014/9/13
▲ページTopへ
境百々交差点〜境西今井差点間
 境百々交差点〜境西今井区間では、北側2車線(館林方面)の新設と同時に境駅北モール北側のT字交差点も改良され、北側車線には右折線が整備され、モールや駅北地域へのアクセスが改善されました。現在は舗装工事のために暫定形使用です。(2014/9/24 記)
境駅北モール北側のT字交差点の少し西側 2014/9/13

境西今井交差点の少し西側 2014/9/13

境西今井交差点で進む工事 2014/9/13

境百々交差点(西側から東方) 2014/9/13


2014/9/13

掲載:2014/8/21 ▲ページTopへ
 8月31日に暫定形開通する東毛広幹道・玉村伊勢崎BP。伊勢崎市内の他区間においては4車線化工事が進行中ですが、ここ境木島三ツ木工区においても4車線化工事が着々と進み、現在、終盤を迎えています。
 いつもは道路北沿いの農道を、のんびりとサイクリングしながら見学するのですが、この日は車。境西今井から境三ツ木交差点間の拡幅側には、現在、自転車レーンはないので、普段は見学できない車道から見た状況を撮影できました。しかも運転をカミさんに任せたので、撮影に専心できたので安心(でも、カミさんの運転がスリル満点(^^;))。

 現地を概観するに、境木島三ツ木工区の全区間(L=2.63km)において、境西今井交差点北西のガソリンスタンド前など一部を除き、車道、自歩道共に全て表層舗装までを完了し、北側歩道の防護柵設置を終え、区画線工事を残すのみと言った状況でした。信号機は三ツ木交差点が設置換えのようです。

現地案内では、現南側2車線の工期が9月16日と
なっていますが、休工中シールが貼られているので、
工期延長になるようです。 2014/8/19
 伊勢崎土木事務所に尋ねると、8月31日の玉村伊勢崎BP開通に合わせての4車線開通はないものの、現南側2車線の路面補修を行うので、今回拡幅した北側2車線の内の1車線を下り線(館林方向)として使用し、南側2車線について1車線ずつ交通止めして補修を行うとのこと。
 現地案内では工期が9月16日となっていますが、休工中シールが貼られているので、工期延長になるようです。
 いずれにせいよ、境木島三ツ木工区については、遠からず4車線化開通のようです。(2014/8/21 記)
境西今井交差点〜境三ツ木交差点間

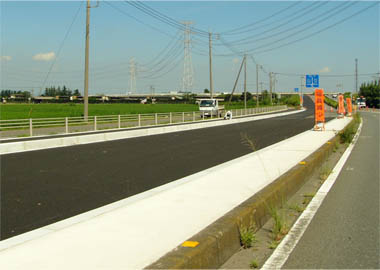

境三ツ木交差点の西(早川を渡る橋梁部) 2014/8/19

境西今井交差点〜境三ツ木交差点間。
右後方が早川渡河用勾配部。 2014/8/19

境三ツ木交差点の西(早川渡河の手前) 2014/8/19

境西今井交差点から東方 2014/8/19
境上矢島交差点〜境百々交差点〜境西今井差点間

境百々交差点から東方 2014/8/19

境百々交差点から西方 2014/8/19

掲載:2014/7/7 ▲ページTopへ

境百々(どうどう)交差点〜境三ツ木交差点(2014/7/6)

 この区間は、境百々交差点〜境西今井交差点間において、境西今井交差点寄りを除き、北側自歩道と車道共、路盤工までを完了しているようです。
 境西今井交差点から終点の境三ツ木交差点間においても概ね同様ですが、車道の路盤工整備が未完のようです。工区終端部における自歩道と既設盛土部とのすり付け方法が、現況では確認できませんでした。サイクリング族にとっては、関心が残るところです。(2014/7/7 記)

境百々交差点から東方 2014/7/6

境百々交差点〜境西今井交差点間(東側から西方)
2014/7/6

現地に立つ工事案内。車道拡幅、L=480m、工期=8月15日
発注=伊勢崎土木事務所、工事会社=鈴木建設(株)さん

境百々交差点〜境西今井交差点間(西側から東方)
2014/7/6

境西今井交差点の西側から東方。
交差点寄りの路盤工事中。
この交差点の南西角地にかつて境警察署がありました。
その道を隔てた反対側の手打ちうどん屋さんは、
この周辺サイクリング時に良く寄ります。
2014/7/6

境西今井交差点から西方。交差点付近を工事中。 2014/7/6

境西今井交差点から東方(北側歩道位置から) 2014/7/6

境三ツ木交差点寄り(西側から東方) 2014/7/6

境西今井交差点から東方 2014/7/6

境三ツ木交差点寄り・工区終点 2014/7/6

掲載:2014/2/5 ▲ページTopへ

境百々(どうどう)交差点〜境三ツ木交差点(2014/2/1)

 この区間は、前回掲載時(2013/11/17)には工事の動きを確認できませんでしたが、2014/2/1現在、境西今井交差点の東西を中心に路床掘削工事や側溝布設工事が進んでいます。現地に立つ工事案内によれば、下記の工事が進行中です。発注はいずれも伊勢崎土木事務所。(2014/2/5 記)
工事名 L(m) 工期 工事会社
車道拡幅工事 500 3/20 トーモー株式会社
車道拡幅工事 500 3/20 株式会社吉田組
維持工事 510 3/25 株式会社井上

境百々交差点から東方(側溝布設や路床工進行中)
2014/2/1

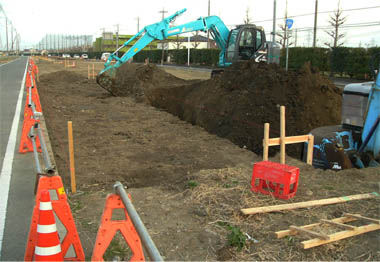

境西今井交差点から東方(車道路床掘削進行中)
2014/2/1

境西今井交差点から西方(車道路床工完了) 2014/2/1

境三ツ木交差点の西(車道路床掘削や歩道工事)
左後方は上武道路との立体交差部(境三ツ木交差点)
2014/2/1

維持工事、L=510m、工期=3/25
株式会社井上

車道拡幅工事、L=500m、工期=3/20
トーモー株式会社

車道拡幅工事、L=500m、工期=3/20
株式会社吉田組

掲載:2013/12/15 ▲ページTopへ

境百々(どうどう)交差点〜境三ツ木交差点(2013/11/17)

 この区間は「境百々」交差点から「境三ツ木」交差点までの区間で、2013年11月17時点で現状地盤が整地されていますが、それ以降の工事の動きは確認できません。

「境西今井」交差点から東方
2013/11/17

「境西今井」交差点と「境三ツ木」交差点の中間付近 2013/11/17




▲ページTopへ
