スマーク伊勢崎・建設履歴

(敷地の整地、用水路、側溝、周辺道路整備)

更新日:2007/10/4 アルバムの上方が直近画像。 画像下の日付は撮影日
 2006年7月7日(金)、「東京建物」が伊勢崎市西小保方町に大型複合店(伊勢崎東部ショッピングモール(仮称))を建設すると新聞発表しました。開業は2008年度とのことです。場所は上武道路と県道伊勢崎・桐生線に挟まれた北東部です。建設現場では2007/1〜5月中旬まで埋蔵文化財調査を行い、5月末からは周辺の用水や道路の整備が始まっています。
(2007/6/26 記)
 またオープン後の周辺の交通渋滞対策として、伊勢崎市では道路改良事業に着手しています。

●2007年7月12日・現地に建築計画の標識が設置されました。[ 標識をテキストで詳細表示 ]

2007年9月21日・東京建物発表の概要

「東京建物」が2007/9/21に
発表した完成予想図
■履歴■
●2007/1〜5中旬:埋蔵文化財調査の様子はこちらをご覧ください。
●2007/6中旬〜:排水工、用水敷設、周辺歩道新設、道路改良、道路新設
これ以降はこちら
新聞発表のモール概要位置図航空写真による現地建設用語集
モール近辺の整備中の道路廃止市道3路線周辺のアクセス道路上武道路・桐生県道の位置図

▲ページTopへ
西側〜南西側 北側、敷地内 南側〜東側

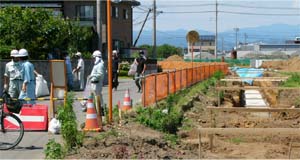

2007/9/29

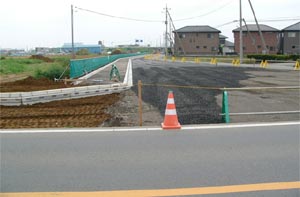

上武道路沿いの空地の雑草が全て伐採されて整地されていました。モール敷地との間には道路があって、地続きにはならない区画です。何になるのでしょうか。道路右端は上武道路の盛土です。

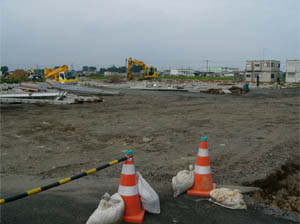

南西端部から敷地全体を眺める。
中央に現場事務所 2007/9/24

上武道路沿いの側道も拡幅するのでしょうか
2007/9/24

北西の隅の三角地も路盤が完了 2007/9/15

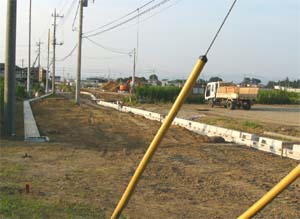

敷地西側道路の上層路盤が完了。
後方は上武道路 2007/9/15

敷地西側道路の上層路盤が完了
2007/9/15

敷地の北東端から敷地全体を眺める
2007/9/24

2007/9/15

 敷地北側が1車線分後退。モールへの出入りによる渋滞が緩和されます。左側の市道には、北側(画像左側)に歩道が設置されるとのこと。桐生県道よりも立派な道路になりそうです。


第一工業のすぐ西側にも新設道路
2007/9/15



北側市道から敷地を見る 2007/9/1



北東角地の工場脇にも道路を新設中
2007/9/1


敷地北側の道路も随分と広くなりそうです。
2007/9/1

敷地の東端部から敷地全体を眺める
2007/9/24


桐生県道との接続部で一斉に工事中
2007/9/24



桐生県道とモールを結ぶ道路(新設) 2007/9/15



南東の桐生県道近くから 2007/9/15


南西の県道交差点近辺から敷地を見る
2007/9/1



敷地東側の市道改良 2007/9/1


南側の市道の側溝も敷設完了 2007/9/1

敷地西側道路の整備


西側の道路改良。下層路盤完成
2007/9/1

敷地南西ヶ所の用水や道路の路盤が完成
2007/9/1


北西の角地が随分と改良されます
2007/9/1

 ▲ページTopへ
西側〜南西側 北側、敷地内 南側〜東側

北西の角地を整地中 2007/8/18


南西の用水敷設完了 2007/8/12

敷地北西の角でも歩道の縁石設置。
左側がモール側 2007/8/12

西側道路に歩道の縁石設置。後方は上武道路
2007/8/12


北西の角地で縁石敷設
後方の盛土は上武道路 2007/8/4


西側の道路改良 2007/7/29

西側の道路。交差点近辺 2007/7/29

西側の道路改良 2007/7/29

南西の角から敷地を。 2007/7/29

上武道路に一番接近する南西の角 2007/7/29

南西の角から東側。左端が現場事務所。右側は市道をはさみ敷地外?の工場 2007/7/22

南西の角から北側。交差点も改良されます。
2007/7/22


↓の解体工事が完了していました 2007/7/22


南西角にあったある会社の工場と事務所の解体が始まっていました。 2007/7/14


西側の市道沿いの改良 2007/7/14


南西角の交差点部改良工事
2007/7/14
敷地の西側の道路沿いではボックス側溝の敷設をほぼ完了していました。 2007/7/7


北西の角から 2007/7/7


西側 2007/7/7


西側。先週は↓ 2007/7/7

北側の市道沿い 2007/8/12

廃止となった敷地内の市道 2007/8/12

北側の道路沿い 2007/8/12


整地後の敷地 2007/7/29


建築計画 2007/7/14


北側市道沿い(東側)にもボックス型用水が敷設されました 2007/7/14

北側の市道沿いの用水(西半分)が埋め戻しされました 2007/7/14


建設会社の標識シート 2007/7/7

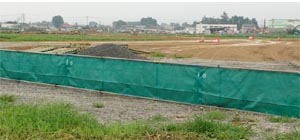

敷地南側の住宅地との境界に緑色のネットが張られ、桐生県道との境界には高い塀が。
2007/8/12

敷地東側の道路 2007/8/12


桐生県道との接続部(駐車場予定地) 2007/8/4

桐生県道への接続道路の路盤工 2007/8/4

桐生県道への接続道路(西側) 2007/8/4

↓の案内板 2007/8/4

南端の道で側溝工事着手 2007/8/4

敷地東側の南北の新設道路は全区間で側溝敷設が完了したようです。モールオープン後はこの道を多くの車が往来することになるのでしょう。

後方は桐生県道 2007/7/29

新しくできる敷地南東の交差点 2007/7/29

南北の新設道路。この左側がモール建設地
2007/7/29

2007/7/29

以前の東西方向の未舗装の狭い道も改良中
2007/7/29

敷地東側の道路の北端部 2007/7/22

敷地東側の道路の南東交差点から北方向
2007/7/22

敷地東側の道路の南東交差点から桐生県道方向 2007/7/22

敷地東側の道路の南東交差点から東側 2007/7/22

敷地東側の道路の南東交差点から桐生県道方向 2007/7/22

2007/7/22
[廃止する道路図を拡大]
 敷地内の3つの市道が廃止。3つの内、南北の道を除く2つの市道は、未舗装で路肩もはっきりしないような狭い道でした。2006年末からほぼ毎週休日に訪れていますが、この2つの道路で誰かと出合ったことは一度もありませんでした。廃止による影響は少ないのでは。

敷地東側の新設道路整備

敷地全体に伸びていた雑草や南側にあった篠の林がきれいに伐採、伐根されていました

南西から 2007/7/7

敷地東側の新設道路工事 2007/7/7

桐生県道から入る道路 2007/7/7

 ▲ページTopへ
西側〜南西側 北側、敷地内 南側〜東側

敷地西側。用水の基礎コン。右側にボックスの二次製品が。そろそろ敷設でしょうか。
2007/6/30

敷地北西の角から。用水の基礎コン。
2007/6/30

敷地南西。道路敷内の用水敷設が完了し、埋め戻しされていました。 2007/6/30


敷地内と周辺を何班かに分けて清掃中とのこと
2007/6/23

建設会社の皆さんが周辺を清掃中 2007/6/23

敷地西側・用水の基礎コン 2007/6/23

敷地西側 2007/6/23

敷地南西部の水路工事。
工事現場ではオレンジ一色のガードフェンスを良く見かけますが、このフェンスは可愛い模様が工夫されています。 2007/6/23


敷地西側。用水の基礎コン
2007/6/16

敷地西側 2007/6/16

「東京建物」の文字が 2007/6/16

南西部の水路工事 2007/6/16

(仮称)伊勢崎東部ショッピングモールの文字が書かれた標識 2007/6/16

敷地西側に丁張が。歩道?側溝?
次回の楽しみに。 2007/6/9

敷地北側。現道路敷箇所も用水工事中
2007/6/30

北東部の市道脇では一部完了。 2007/6/30

敷地北側で工事中 2007/6/30


敷地北側・用水の基礎コン 2007/6/23

敷地北部に積まれた工事中の掘削土
後方は赤城山 2007/6/23

敷地の北側・用水の基礎コン 2007/6/23

敷地北側の道路沿いに丁張が 2007/6/16

敷地の北部でボーリング調査 2007/6/16


敷地の北側にU字型のコンクリート2次製品が。
側溝?水路? 2007/6/9

敷地南側で水路工事が始まりました。
後方は上武道路。 2007/6/9

2007/6/2
 建設地敷地の北側の市道側に歩道ができるようです。この区間の市道は伊勢崎市も北側に歩道を設置する計画があるので両側歩道になり、通行者にもお客さんにも便利で安全になります。

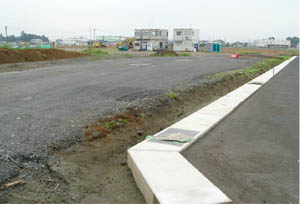

埋蔵文化財調査地の東側 2007/6/2


 2007/6/2
 本体工事に先立ち敷地や周辺の排水工や歩道設置を地元の建設会社(T社)が請負ったとのこと。なお本体建設は東京のスーパーゼネコン(K社)が受注。来年秋頃にはこのだだっ広い田畑が3階建ての洒落たモールに変身することを想像すると不思議な感じです。


2007/5/26
 5ヶ月間に渡る遺跡調査を追え、退避し土を埋め戻し、予定地には2階建ての現場事務所が建ちました。隣には仮設トイレも。いよいよ建設着手でしょうか。



敷地内から県道側を。西側に側溝工事中。
2007/6/30

敷地東側の新設道路に側溝の基礎コン
2007/6/30

新設道路の東側。この箇所は駐車場になるとのこと。 2007/6/30

新設道路。左(西)側:道路 右(東)側:駐車場
2007/6/30

新設道路の西側に擁壁設置 2007/6/30


敷地東側の田んぼの中の何ヶ所かで同時にボーリング調査中 2007/6/30




敷地南東部の雑草地が伐採されて道路敷と思われる場所に丁張が 2007/6/23

↓の道路を敷地内側から 2007/6/23

敷地の南東部では県道伊勢崎・桐生線にアクセスする道路を新設工事中(県道側から)
2007/6/23


敷地の南東方向の県道伊勢崎・桐生線に接する土地に道路工事らしき風景が
2007/6/16

2007/6/2
 桐生県道脇の凹んだ場所に土砂を埋めていましたが、モールと関係があるのでしょうか。現状だと桐生県道側と上武道路側からの進入が円滑ではないようなので何らかの対策が必要と思います。

敷地埋め戻し


仮置きしていた掘削土を元の場所に埋め戻し
2007/5/19

埋め戻し作業 2007/5/19

敷地の北側の埋め戻し 2007/5/12

 2007/5/12日、現地では4人の建設作業者がそれぞれの建設機械を操作して、埋蔵文化財調査で掘削して退避しておいた土砂を埋め戻していました。モッコ担ぎで土砂を運搬していた時代ならば何人の作業者が何日作業をするのでしょう。
 今年75歳になる年配の方から昔話で聞いた話ですが、粕川の堤防を作る時「モッコ担ぎ」の人足仕事をしたことがあって、1回の運搬で5円だったとか。古きスローペースの時代の話でした。(2007/5/15)

■建築計画のお知らせ■(2007/7/12設置)

 ▲ページTopへ

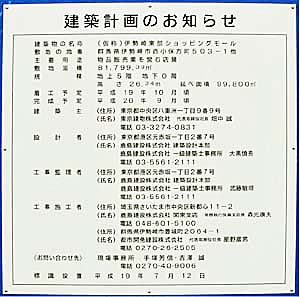

●建築物の名称 (仮称)伊勢崎東部ショッピングモール
●敷地の地番 群馬県伊勢崎市西小保方503−1他
●主要用途 物品販売業を営む店舗 敷地面積 81,799.39u
●規模 地上5階 地下0階高さ 26.34m 延べ面積 99,800u
●着工予定 平成19年10月頃 完成予定 平成20年9月頃
●建築主 (住所)東京都中央区八重洲一丁目9番9号
(氏名)東京建物株式会社 代表取締役 畑中 誠
電話 03-3274-0831
●設計者 (住所)東京都港区元赤坂一丁目2番7号
(氏名)鹿島建設株式会社 建築設計本部
鹿島建設株式会社 一級建築事務所 大黒慎吾
電話 03-5561-2111
●工事監理者 (住所)東京都港区元赤坂一丁目2番7号
(氏名)鹿島建設株式会社 建築設計本部
鹿島建設株式会社 一級建築事務所 武藤敏明
電話 03-5561-2111
●工事施工者 (住所)埼玉県さいたま市中央区新都心11−2
(氏名)鹿島建設株式会社 関東支店 常務執行役員支店長 森光泰夫
電話 048-601-5100
(住所)群馬県伊勢崎市豊城町2064−1
(氏名)都市開発建設株式会社 代表取締役社長 星野富男
電話 0270-26-2505
●標識設置 平成19年7月12日

■新聞発表の概要■(2007/9/21の発表)

▲ページTopへ
●出店企業名 具体的な企業は未定
 予定:大型スーパー、10スクリーンのシネコン、衣料雑貨などの専門店200店
 専門店:ファッション、インテリア、飲食、各種サービスを想定
●商業面積 55,000u
●年間来場者(見込み 1,100万人
●商圏 伊勢崎、前橋、高崎、桐生、太田、埼玉県北部(県中南部と埼玉県北部の半径15キロ
●階数 地上5階建
●敷地面積 100,000u
●延べ床面積 99,800u
●商業スペース 1〜3階
●駐車場 地上と4、5階の2,700台
●建物形状 「く」の字型。両端の核建物を、約200百の専門店モールが弓形に結ぶ。
●コンセプト 「ゴキゲンなくらし」
●ターゲット客層 30代の団塊ジュニアを中心とする三世代家族。
アミューズメントや飲食を充実させ、長時間の滞留型を目指す。

周辺のアクセス道路

▲ページTopへ
 (仮称)伊勢崎東部ショッピングモールも来る10月には本体工事を着工(予定)し、来年9月には完成(予定)です。周辺では市道改良、歩道新設、交差点改良等が進み、敷地内でも道路新設工事が進んでいます。
 ここに掲載した写真は、開通後、上武道路から降りる車が使用すると予想されるオフランプと出口の交差点の現況です。
 北側の出口は南に比べると狭いようですが、たまたまダンプトラックが降りて来るのに出会い、こんな感じ(右斜め下の画像)で通過して行きました。(2007/8/23 記)

モールと上武道路、桐生県道の位置図

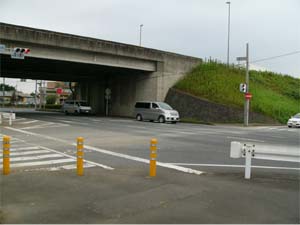

北側出口を南側から

上武道路と側道への出口(北側)

ダンプトラックが降りて来ました

更に自家用車も降りて来ました

桐生県道とのアクセス


上(上武道路) 下(桐生県道)
モールはこの右側

中央(上武道路からのオフランプ)
手前(桐生県道)

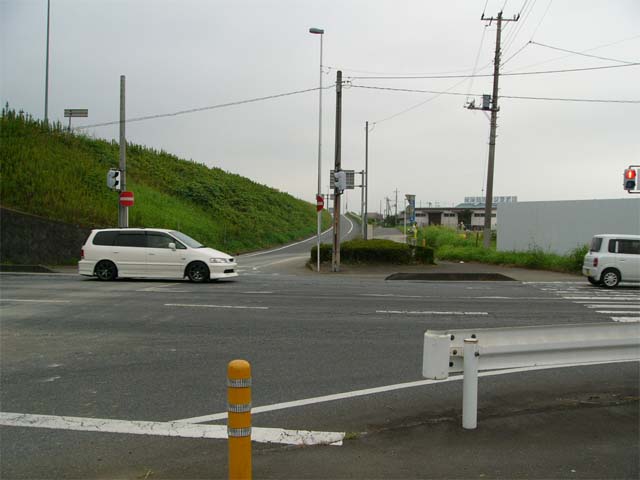

桐生県道。後方の白い壁がモール建設現場




▲ページTopへ
