伊勢崎市道(赤)112号線拡幅改良工事の令和6年度分工事の現況です。工事は既に発注され、現在工事が進んでいます。工期は6月6日から来年2月14日までの施工延長L=157m区間。工事か所は伊勢崎市西久保町三丁目外地内。下図航空写真に概略位置を示します。 | |
当路線の工事状況を2009年(平成21年)からレポートしていますが(→市道(赤)112号線改良工事・全体Index)、個人的見解では、今回の工事で全区間完成と思われます。 9月30日時点で、西側車道+歩道(共に拡幅新設側)を供用し、東側車道(現道側)と歩道(新設)を交通止めして施工が進んでいます。工区北端部以北の東側歩道は既に完成していますが、今回の工事区間で交通止めになっています。(2024/10/10 記) 工事概要・改 札 日:2024(R6)年5月30日・発注部署 : 伊勢崎市建設部道路整備課 ・工事名:市道(赤)112号線道路改良工事(分割4号) ・工事か所:伊勢崎市 西久保町三丁目 外地内 ・工事会社:第一工業(株)さん ・施工延長 : 157m ・工 期:2024(R6)年6月6日〜2025年2月14日 現地に立つ工事看板 2024/9/30 |
工事区間 L=157m概略図 (上図■区間) 工事数量 |

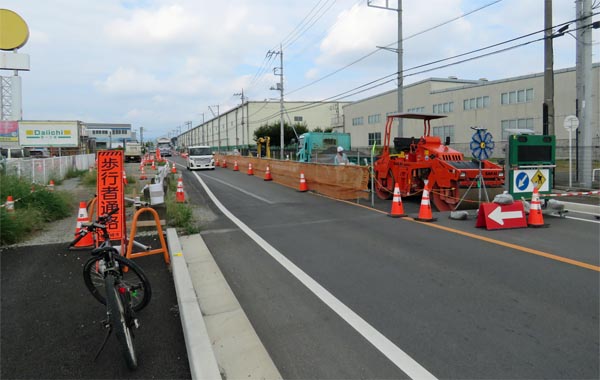

工区北端部から北方。ここ以北は完成区間。 2024/9/30 東側歩道(新設)の路盤工進行中(北側から南方) 2024/9/30 東側の車道(現道改良)と歩道(新設)の路盤工(北側から南方) 2024/9/30 工区南端部。ここ以北は片側通行(南側から北方) 2024/9/30 |
|
工区南端部のR5年度完成区間 |
|
西側(拡幅部)(南側から北方) 2024/9/30 |
東側(現道改良)(南側から北方) 2024/9/30 |
R5年度完成区間 |
|
R5年度完成区間(南側から北方)。右は(株)JSテック。 2024/9/30 |
毎年工事発注され、徐々に全区間完成に近付いている伊勢崎市道(赤)112号線の拡幅改良工事。令和6年度も既に発注され、現在工事が進んでいますが、その前に、令和5年度分の工事状況をレポートしていなかったので、ここで紹介します。 令和5年度の工事区間は群馬県道102号・三夜沢国定停車場線との交差点(北西角地にファミリーマートあり)の南方約210mの位置から南へ L=317m。伊勢崎市道(赤)4-355号線との交差点の少し南までです。現道の東側が拡幅部でした。(2024/10/4 記) |
|
工事概要・改 札 日:2023(R5)年6月29日・発注部署 : 伊勢崎市建設部土木課 ・工事名:市道(赤)112号線道路改良工事(分割3号) ・工事か所:伊勢崎市 西久保町三丁目地内 ・工事会社:三光開発工業(株)さん ・施工延長 : 317m ・工 期:2023(R5)年7月10日〜2024年3月15日 現地に立つ工事看板 2023/11/14 |
工事区間 L=317m概略図 (上図■区間) 工事数量 |
D工区北端部北端部の歩道設置の状況(南側から北方)。 2024/9/30 C工区中間部左:現道側に側溝と歩道新設。右:拡幅部(南側から北方)。 2024/9/30 |
|
B(赤)4-355号線との交差点から北方交差点北東角地では中央自動車倉庫(株)伊勢崎西久保町倉庫 新築工事が進行中(→記事) |
|
西側(現道に側溝布設・歩道新設) 信号も移設済み 2024/9/30 |
東側(拡幅部。側溝布設・歩道新設) 信号も移設済み 2024/9/30 |
A(赤)4-355号線との交差点の南側から北方 |
|
西側(現道に側溝布設・歩道新設) 信号も移設済み 2024/9/30 |
東側(拡幅部。側溝布設・歩道新設) 信号も移設済み 2024/9/30 |
@工区南端部(交差点の少し南)から北方 |
|
西側(現道に側溝布設・歩道新設) 2024/9/30 |
東側(拡幅部。側溝布設・歩道新設) 2024/9/30 |
