駅周辺開発 (都)3・5・47号線、華蔵寺公園通り[ 駅周辺開発・IndexJR両毛線高架化東武線高架化工事 ][ Home ]



伊勢崎1号線((都)3・5・27号線)

基本幅員=12m、車線数=2、延長=660m

R6年度(拡幅側を供用中 2024/5/8
R5年度(2023/11/232023/10/14
R4年度2023/3/192022/12/122022/9/11
更新日:2024/5/11、掲載日:2022/9/23
 伊勢崎郵便局本局前の交差点を起点として北上し、時報鐘楼前を右折して東進し、伊勢崎駅南口線と交差し、一番街通り(旧伊勢崎駅前通り)の交差点(アイオー信用金庫大手町出張所前)を右折して南下し、終点・本町通りへ戻る伊勢崎1号線((都)3・5・27号線)。基本幅員=12m、車線数=2、延長=660mです。
 伊勢崎市の道路台帳図によれば、起点から時報鐘楼までの南北区間の現況幅員は12m(2.5 + 7.0 + 2.5 = 12.0m)、時報鐘楼からアイオー信金前までの東西区間の現況幅員は6.2m(時報鐘楼前)〜6.1m(南口交差点東)〜5.8m(アイオー信金前)。アイオー信金前から終点までの南北区間は両側歩道+2車線(幅員未確認)。
 当ページでは、現況幅員が基本幅員12mに満たない東西区間の工事経緯をレポートして参ります。(2022/9/23 記)

伊勢崎1号線((都)3・5・27号線) 区間図(上図白抜きの道路)

R6年度


拡幅側を供用中 2024/5/8

掲載日:2024/5/11 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)の5月8日の状況です。
 現場では基層舗装まで完了した拡幅側(現道北側)が供用中、現道(元の道路)は隣接店舗や住人のほかは交通止めでした。「伊勢崎織物会館」北東の交差点の西方、「赤石学舎」前では拡幅は行われず、赤石学舎南東交差点の東方で拡幅側にすり付けています。
 なお、拡幅側の供用開始日時は把握していませんが、工事は前年度(R5年度)の完了分てす。
 区間東端部「信用金庫前」交差点の北西角地にあった結婚式場「ティアラガーデンズ伊勢崎」は解体工事を完了し、更地が広がっていました。後日、別ページで紹介しますが、新たな建築に関する掲示は見つかりませんでした。 (2024/5/11 記)
道路断面(路床、路盤、舗装)

壱番街通り(「信用金庫前」交差点)の西方

no
左:現道(元の道路、近隣以外は交通止め)、右:拡幅側(供用中) 2024/5/8

南口線との交差点(織物会館北東角)以東〜「信用金庫前」交差点


南口線との交差点(織物会館北東角)の東方(区間中央付近) 2024/1/9

南口線との交差点(織物会館北東角)から東方 2024/1/9

南口線との交差点(織物会館北東角)以西


南口線との交差点(織物会館北東角)から西方。右側(拡幅側)を供用中。 2024/1/9

赤石学舎の東


「赤石学舎」南東の交差点(東側から赤石学舎方向) 2024/5/8

「赤石学舎」南東の交差点(赤石学舎から東方) 2024/5/8

R5年度

築造工事近況 2024/1/9

拡幅部(現道北側、歩道付き)基礎舗装完了
掲載日:2024/1/15 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)の年明け1月9日の状況です。
・南口線との交差点(織物会館北東角)以西・・・拡幅側(現道北側)の路床工を終えて、路盤工進行中
・南口線との交差点以東〜壱番街通り(「信用金庫前」交差点方向)・・・
  拡幅側(現道北側)の側溝および歩車道境界ブロック布設を終え、車道に関しては基層舗装を完了
  この区間では、道路に接する結婚式場「ティアラガーデンズ伊勢崎」の解体工事が始まっています。(2024/1/15 記)
道路断面(路床、路盤、舗装)
(*)工事概要は10/24の工事レポートをご覧ください。

壱番街通り(「信用金庫前」交差点)から西方


右端:解体が始まった元結婚式場。側溝と歩車道境界ブロックの布設完了。
中央から左:基層舗装を完了した拡幅部(新設部) 2024/1/9

左:現道、右:基層舗装を完了した拡幅部(新設部) 2024/1/9

南口線との交差点(織物会館北東角)以東〜「信用金庫前」交差点


結婚式場の南側。左:新設部(拡幅部)の基層舗装完了、右:現道 2024/1/9

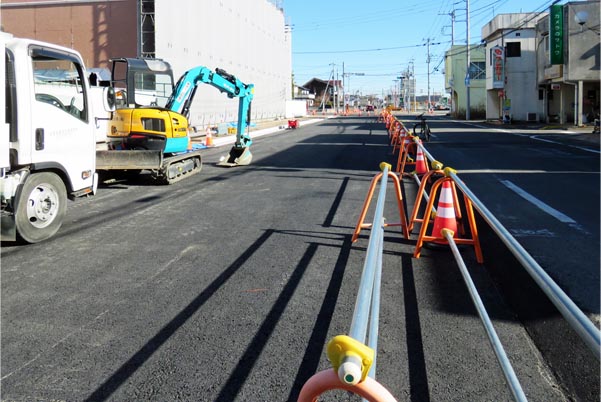

新設部(拡幅部)の基層舗装完了(元結婚式場の西側から東方) 2024/1/9

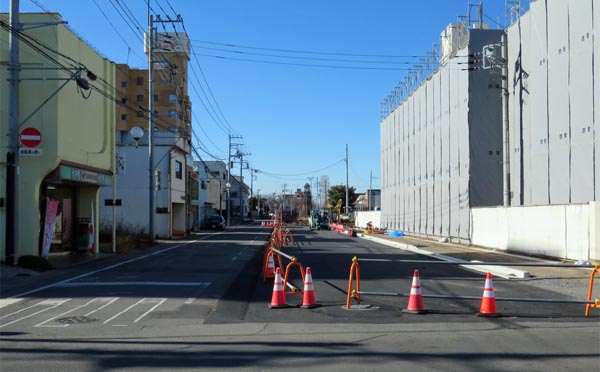

南口線との交差点(織物会館北東角)から東方 2024/1/9

南口線との交差点(織物会館北東角)以西


拡幅部(現道の北側)の路床工を終えて、路盤材が積まれています。後方に時報鐘楼。2024/1/9

左端:織物会館。左の側溝は現道の側溝(完成時には撤去)。
右:路盤工が進む拡幅部(現道北側) 2024/1/9

築造工事近況 2023/11/23

掲載日:2023/12/2 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)令和5年度道路築造工事の11月23日時点の状況です。
 閉店した結婚式場「ティアラガーデンズ伊勢崎」の南側では拡幅部を深く掘削し、路床工が進んでいました。路床施工後、所定の路盤材(上層、下層)に置換されることと思います。工事看板に示される工事数量によれば、置換土=496.8立米です。全て路盤材か路床材も含むのか、未確認です。(2023/12/2 記)
道路断面(路床、路盤、舗装)
(*)工事概要は10/24の工事レポートをご覧ください。

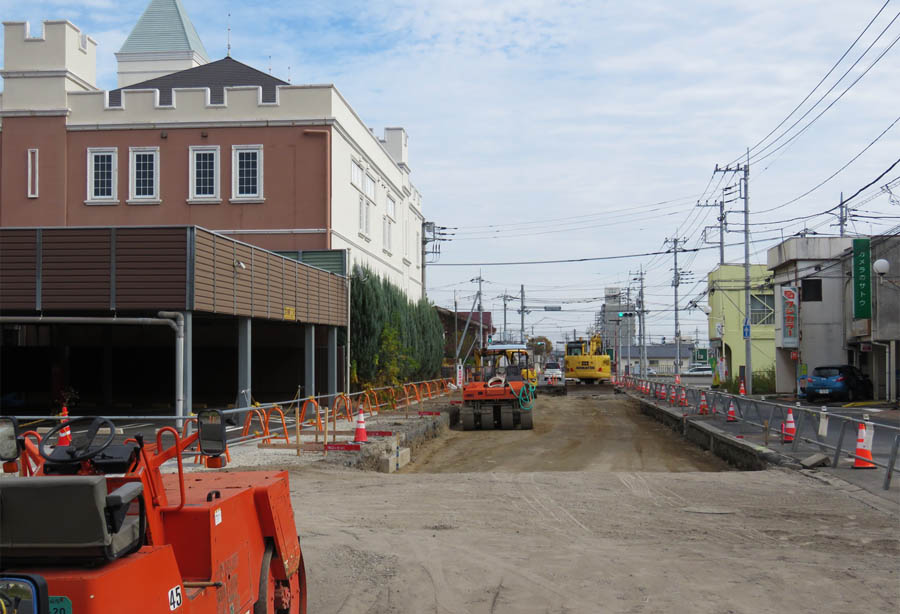

結婚式場の南側(東側から西方)。左:現道、右:新設部(拡幅部) 2023/11/23

結婚式場の南側(東側から西方)。拡幅部の地面を深く掘削し、路床工が進行中。 2023/11/23

壱番街通り(旧駅前通り)から西方 2023/11/23

元結婚式場の西側から東方(「信用金庫前」交差点方向) 2023/11/23

築造工事近況 2023/10/14

掲載日:2023/10/25 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)令和5年度道路築造工事の10月14日時点の状況です。
 伊勢崎織物会館北東の交差点(伊勢崎駅南口線との交差点)の北東と北西には交通信号兼用型照明灯が設置され、結婚式場(*)の南側では道路築造工事が進んでいます。工事概要は下記の通り。

■落札日 : 令和5年(2023年)6月15日
■発注部署 : 伊勢崎市 市街地整備課
■工事名 : 駅周辺第一地区
        都市計画道路3・5・27号築造工事
■工事箇所 : 伊勢崎市大手町地内
■工事延長 : L = 86m
■工事会社 : 関川建設(株)さん
■工期 : R5年(2023年)6月22日〜R5年11月30日

 工事数量によれば、基層舗装までのよう。工事完了後、暫定形で供用開始するか未確認。
 また、水道工事下水道工事も同時に発注されています(下記工事看板参照)。全て工期は今年の11月30日です。(2023/10/25 記)
(*)当結婚式場(「ティアラガーデンズ伊勢崎」)は公式Instagramによれば、今年9月末で閉店した模様。

道路築造工事の工事看板 2023/10/14

工事数量


同時進行の下水道工事の工事看板 2023/10/14

同時進行の水道工事の工事看板 2023/10/14

結婚式場の南側(東側から西方)。左:現道、右:新設部 2023/10/14

壱番街通り(旧駅前通り)から西方 2023/10/14


結婚式場の西側から東方(「信用金庫前」交差点方向) 2023/10/14


「語洲燈コーヒー」の北側から東方(「信用金庫前」交差点方向) 2023/10/14


織物会館北東の交差点から東方。照明灯設置完了。 2023/10/14

織物会館北東の交差点から西方(後方中央に「旧時報鐘楼」)2023/10/14

織物会館|「旧時報鐘楼

R5年度 伊勢崎駅周辺第一地区 工事計画

▲ページTopへ

上図は、「伊勢崎市中心市街地整備事務所からのお知らせ(令和5年6月発行)」から一部抜粋しました。

R4年度

R4年度末の状況 2023/3/19

掲載日:2023/3/25 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)・道路築造改良工事現場の令和4年度末のレポートです。前回(2022/12/12)以降、伊勢崎織物会館北東の交差点から西方「赤石学舎」までの区間では拡幅部(現道の北側)の路盤工と側溝敷設を完了、交差点隅切り部の歩車道境界ブロック布設を完了。今年度工事の西端部(「赤石学舎」東側の南北道路まで)以西には赤石学舎の広場と「旧時報鐘楼」が建っているので、今後どのように工事を進めるのか気になるところです。
 「語洲燈コーヒー」から「カフェくろばら」までの拡幅部(現道の北側)では、基層舗装の天端高が綺麗に現道高とすり付いていましたが、供用は開始されていません。(2023/3/25 記)

工事区間(上図・白抜き区間)

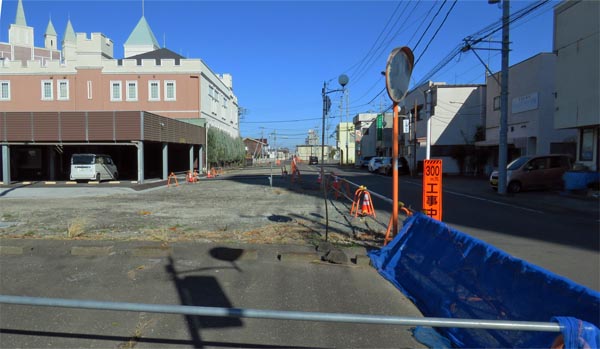

結婚式場「フレアージュ伊勢崎」の西側から東方(「信用金庫前」交差点方向) 2023/3/19

「カフェくろばら」の北から西方(後方中央に「旧時報鐘楼」) 2023/3/19

織物会館北東の交差点から北方(伊勢崎駅南口線) 2023/3/19

織物会館北東の交差点から北方(伊勢崎駅南口線) 2023/3/19

織物会館北東の交差点から東方 2023/3/19

織物会館北東の交差点から西方(後方中央に「旧時報鐘楼」) 2023/3/19

赤石学舎」東側の南北通りから東方 2023/3/19

2022年末の状況 2022/12/12

掲載日:2023/3/25 ▲ページTopへ
 伊勢崎1号線((都)3・5・27号線)・道路築造改良工事現場では前回レポート(2022/9/11)以降、結婚式場「フレアージュ伊勢崎」南側区間で舗装剥離工事等が進み、伊勢崎織物会館北東の交差点から西方区間で伊勢崎城遺跡調査を終えて路盤掘削工事等が進んでいました。伊勢崎織物会館北東の交差点から東方「語洲燈コーヒー」の北付近までは、本線北側の歩車道境界ブロックの布設と歩道の路盤工を完了し、拡幅部(現道の北側)の大半の基層舗装を完了しています。(2023/3/25 記)


結婚式場「フレアージュ伊勢崎」の西側から東方(「信用金庫前」交差点方向) 2022/12/12

「語洲燈コーヒー」の北から東方 2022/12/12

「語洲燈コーヒー」の北から西方(後方中央に「旧時報鐘楼」) 2022/12/12

伊勢崎織物会館北東の交差点から東方 2022/12/12

織物会館北東の交差点から西方(後方中央に「旧時報鐘楼」) 2022/12/12

織物会館北東の交差点から西方(道路全面交通止め) 2022/12/12

側溝布設工事 L=263.9m 2022/9/11

掲載日:2022/9/23 ▲ページTopへ

工事箇所(上図位置)
 伊勢崎1号線((都)3・5・27号線)の令和4年度分工事として、南口線交差点の東西区間の道路築造工事・側溝布設工事、およびここに示す結婚式場前の側溝布設工事が計画されています。
 こちらの工事は結婚式場をやや一回り取り囲む区間で、東側の南北区間は「一番街通り」で、当工事名の主路線になっています。(2022/9/23 記)

■発注部署 : 伊勢崎市 市街地整備課
■業務名 : 駅周辺第一地区
   壱番街通り外4路線 側溝布設工事
■工事場所 : 伊勢崎市大手町 地内
■工事延長 : 263.9m
■施工会社 : (株)シマダさん
■工期 : 2022年(R4年)10月28日

結婚式場(後方左)の南西から東方 2022/9/11

結婚式場前(西側から東方) 2022/9/11

一番街通りとの交差点(アイオー信金大手町出張所前)から西方  2022/9/11



▲ページTopへ
