伊勢崎市民病院がん診療総合センター増改築工事

建築計画建設中の建物や施設伊勢崎のコトなら何でも
更新日:2009/5/25 写真下の日付は撮影日 [ 地図建設用語集 ]
 このページでは、伊勢崎市民病院がん診療総合センターの増改築工事の様子をお伝えします。
 新設されるがん診療棟は市民病院本館正面入口の西側に建ち、規模は高さ15.43m、延べ面積1,671.12uの3階建てです。工期は当初の2009年3月15日が、諸事情により2009年8月31日に延長されています。
 改築部分は南病棟の2階部分で、ホスピス病棟として生まれ変わります。こちらの工期は2009年3月15日です。
 これらの完成により、がんに対する診療や治療、終末ケア等、総合的な医療施設が整備されることになります。
(プライベートな話ですが、私管理人・丸男は、14年前の冬、この南病棟で大腸ガンの手術を受けました。早期発見だったので、S状結腸部を一部切除しただけでその後無事完治しましたが、南病棟に人間ドック等で出かける時には入院時代の頃を懐かしく思い出します。当時は現在の本館位置には古い北館等があって、南病棟は一番新しく立派な建物でした。その建物が人間ドックで利用されたりホスピス病棟として生まれ変わること、縁を感じ、がん医療に対する安心感を覚えます)(2008/9/9 記、2009/2/5 追記)
 2009/5/23、現地では長い間建設現場を覆っていたシートや足場が撤去され、病院本館と同じ色調のタイル張りのがん診療総合センターの建物が姿を現していました。

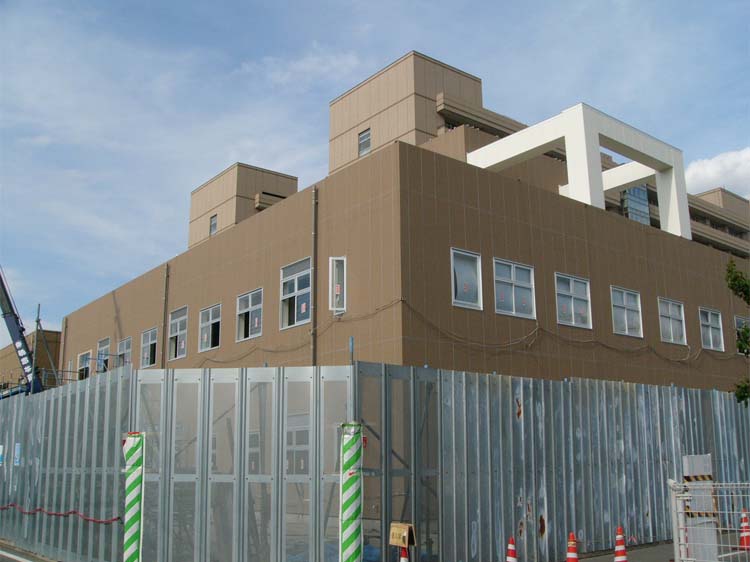

足場が外れて姿を現した建物。
後方の本館と調和した色調です。
(南西側から)

西側では解体された足場を
トラックに荷積み中

南東側から


左側:がん診療総合センター
右:本館
(南側から)

▲ページTopへ
 2009/5/2、建物の上に白いフレームが姿を現しました。建物のシンボルでしょうか。

階上に真っ白なフレームが
姿を現しました。

南側から

南東側から

H21/4/27〜5/3の作業予定
内装工事、外装工事(タイル張)
 2009/4/18、現地はシートに覆われたままですが、内装工事や外装工事(タイル張り)が進行中で、本館と同じ色調の薄茶色のタイル壁が見え始めています。

西側の2階で、
一部外壁が姿を現しました。

外壁にタイルが張られ、階上には白いフレームが組まれています。

南東側から

H21/4/13〜4/19の作業予定
内装工事、外装工事(タイル張)

▲ページTopへ
 2009/3/29、前回から2か月間が経過しましたが、この間、現地では建物全体がシートで覆われているため、なかなか工事の変化を外回りから確認することはできませんが、近くへ寄ってみると内部工事が着々と進んでいる様子が分かります。

南西から

南側の駐車場から

南東側から
 2009/1/31、工期を7ヶ月後に控えた現地の様子です。建物全体が防護シートに覆われているので、細かい進捗状況の変化は分かりませんが、作業予定表によれば配筋作業が行われています。

南西の道路側から

南側の駐車場から

南東側から

南側の入り口から。
左側の建物が「がん診療総合センター」
右手後方は市民病院本館

H21/1/26〜2/1の作業予定
立上り配筋・型枠、墨出し

▲ページTopへ
 2008/12/29、'08年最後の現地は正月休みに入ったのか深と静まり返り、建方を終えた鉄骨がシートで覆われ、壁に掛けられた作業予定表には準備も良く年明けの予定が書かれていました。年明けは柱の現場溶接からのスタートです。

南西側から

南東側から

東側から

1/5〜1/11の作業予定
仕事始め、墨出し、インサート打ち
柱現場溶接
1Fスラブコンクリート打設
 2008/12/14、前回から2週間後の現地では、鉄骨建方(たてかた)が進んでいました。当サイトのいくつかのページで鉄骨建方風景を紹介し、どの建物も例外なく短期間の内に骨組みが組み立てられて行く様子をご覧いただいていますが、この場所もその例に漏れませんでした。

南側の駐車場から。
右後方は市民病院本館


南東側から

南西側から


ボックス柱とI断面の大梁(西側から)

東側から


12/8〜12/14の作業予定
鉄骨建方とボルト本締め

▲ページTopへ
 2008/11/29、最初の紹介から3ヶ月余り、この間、建設地に度々訪れてはいたのですが、杭基礎打設以降、地中部工事が続き、高い塀の何箇所かに設けられているメッシュフェンスの隙間から工事状況を確認することはできるのですが、画像に収めることが難しく、紹介する機会がありませんでした。
 今日は、工事用ゲートが開いていたので内部の様子を見ることができました。
 ただ、まだ地中部の工事なので、なかなか変化をお伝えすることができません・・・・。

画像からは分かりにくいですが、地中部の壁部材の施工を完了しています。

ダンプカーから埋め戻し用土砂を
積み降ろしていました。

11月24〜30日の作業
1Fスラブ枠組

10月6〜12日の作業
墨出し、アンカーボルト、
基礎配筋工事
2008/9/7

杭打ち作業中
(西側の道路から)

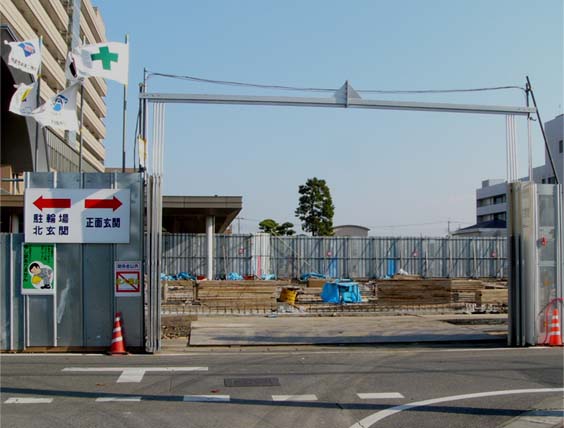

工事の案内


西側の道路から

南側の駐車場から

週間作業予定

建築計画

▲ページTopへ
・名称 :伊勢崎市民病院がん診療総合センター増改築工事
・住所:伊勢崎市連取町
・建築面積(増築部):781.07u
・延べ面積(増築部):1,671.12u
・構造(増築部):鉄骨造
・階数(増築部):3階 高さ(増築部):15.43m
・工期:平成20年4月15日〜平成21年3月15日
 なお、増築される診療棟の工期は
 平成21年8月31日に延長されています。
・建築主:伊勢崎市民病院管理者伊勢崎市長

現地に立つ建築計画のお知らせ
