、南口駅前広場工事箇所 |
部分図(現地確認による予想) 2017/3/16 |
JR両毛線と東武伊勢崎線が乗り入れる伊勢崎駅(群馬県伊勢崎市曲輪町)。高架化完成後、駅前広場整備が進んでいましたが、2017年4月28日、整備が一区切りついた様子。(2017/5/1 記) | |
伊勢崎駅・南口広場整備。2017/4/28 (2分37秒) 伊勢崎駅南口広場(中央通路南端から駅方向) 2017/4/28 伊勢崎駅南口広場(中央通路北端から南方) 2017/4/28 |
|
伊勢崎駅南口広場・西側ロータリー 2017/4/28 |
伊勢崎駅南口広場(中央通路西側) 2017/4/28 |
4月1日に紹介したばかりの伊勢崎駅南口広場のガス燈。たった4日しか経過していませんが、遊歩道脇にガス燈を寄付した伊勢崎ガス株式会社さんが建てた説明板がありましたので、紹介します。説明板によれば、電灯が現れてから姿を消したガス燈が、今また宿泊施設や商業施設などで設置されるようになっているようです。これを機会に、スマーク伊勢崎や西部モールなど、人が集まるところに設置されるといいのですが。まずは、境町駅前の赤レンガ倉庫あたりでしょうか。(2017/4/5 記) | |
南口広場西側の遊歩道脇に建った説明版 2017/4/4 |
説明板「ガス燈の由来」 2017/4/4 |
伊勢崎駅南口広場西側の遊歩道(南側から駅方向) 2017/4/4 |
北口の”くわまる”、南口のガス灯。伊勢崎駅が近代的だけでなく、楽しさや味わいある姿に変わりつつあります。 なお、南口は西側遊歩道の脇は植栽と花壇に、中央通路脇の広場は芝生や植栽が施されるとのこと。植栽工事を除く工事は早めに完了するようです。 伊勢崎駅南口広場、間もなく完成です。(2017/4/1 記) |
||
南北通路のインターロッキング舗装を終えた伊勢崎駅南口広場(南辺中央から駅舎方向) 2017/3/30 広場西側の遊歩道工事が進む伊勢崎駅南口広場(駅南・東西通りから駅舎方向) 2017/3/30 |
||
遊歩道工事(南西角地から駅舎方向) 2017/3/30 |

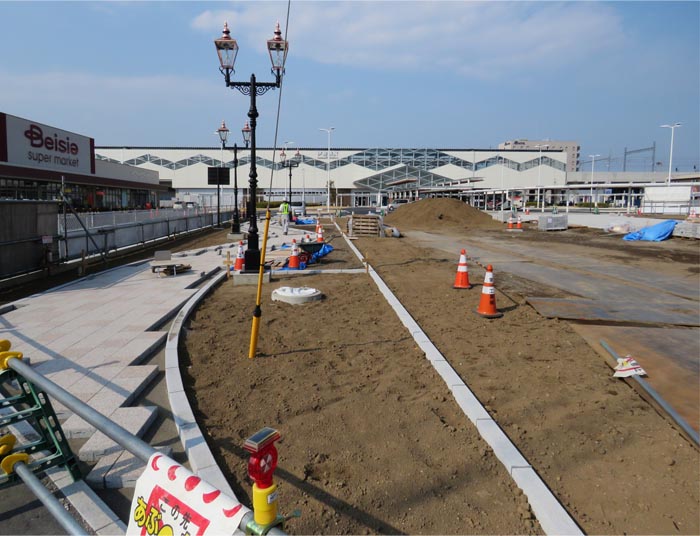

遊歩道に設置されたガス灯 2017/3/30 |

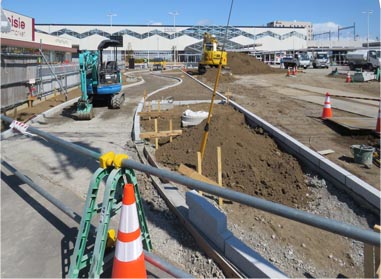

伊勢崎駅南口広場、3月16日時点の状況です。整備着手前には多目的に利用されて来た当広場。現在、広場南辺の中央付近から伊勢崎駅南口を直線で結ぶ南北通路が形を現しています。通路幅員は既設の駅前中央通路とほぼ同幅。また、広場西辺沿いには、自由曲線で縁取った通路の工事も進んでいます。通路間のスペースは埋設物の布設を終え、平坦に整地されていますが、仕上がりは現段階では不明です。現地工事看板によれば、工事会社は第一工業(株)さん、工期は4月28日です。(2017/3/21 記) | |
工事が進む伊勢崎駅南口広場(既設南口中央通路から南方)。後方は美原診療所。 2017/3/16 |
|
北辺中央から西方向 2017/3/16 南西角地から駅舎方向 2017/3/16 |
南東角地からベイシア方向 2017/3/16 南辺の中央から南口をつなぐ南北通路 2017/3/16 |
工事が進む伊勢崎駅南口広場(南辺から駅舎方向) 2017/3/16 |
東武線高架化・完成記念イベントや”まちなか高校生フェスタ”、 ”伊勢崎商工会議所創立70周年記念駅前フェスタinいせさき”、まちなかイルミネーションなど、様々なイベントに利用されてきた伊勢崎駅南口広場。今後、どのような形でどのように利用されるのか関心を寄せていましたが、2017年2月11日現在、現地では掘削工事などが進んでいます。伊勢崎市・契約検査課の落札情報で確認するとH28年度分工事として、下記2工事が発注されています。工期は共に3月15日。どのような広場になるのか楽しみです。(2017/2/14 記) | |||||
■発注:伊勢崎市 市街地整備課 ■工事箇所:伊勢崎市曲輪町地内 ■工期:H29年3月15日 ■工事名と工事会社 |
|
||||
北西角地から 2017/2/11 南西角地から 2017/2/11 |
北東角地から 2017/2/11 南東角地から 2017/2/11 |
2015/11/6 伊勢崎駅南口の通路工事。タイル張りやベンチ設置。芝生広場にイルミネーションツリー設置まちなかイルミネーション・伊勢崎駅南口広場(2分27秒) 2015/11/16 |
|
南口芝生広場のイルミネーション事業■発注:都市開発課■工事名:まちなかイルミネーション事業イベント業務 ■工事会社:(株)スタックプランニングさん ■工期:2016(H28)年1月29日 |
|
イルミネーション工事(北から南方) 2015/11/6 |
イルミネーション工事(南から北方) 2015/11/6 |
駅前広場や歩道工事が進む伊勢崎駅南口広場。 2015年11月6日現在、中央と東側の通路の雨よけ屋根工事を完了し、歩道の床タイル張りやベンチ設置などの工事が進んでいます。また芝生広場ではイルミネーションツリーの設置工事も進んでいます。伊勢崎市契約検査課の契約情報によれば、概要は下記の通りです。(2015/11/7 記) ■駅前広場と歩道整備 発注:市街地整備課 工事名:駅周辺第一地区伊勢崎駅南口 駅前広場歩道整備工事 工事会社:(株)吉田組さん 工期:2016(H28)年1月29日 動画での紹介はこちら→伊勢崎駅南口開発(動画) |
|
南口北東隅から南方 2015/11/6 南口中央から東方 2015/11/6 |
南口北東隅から西方 2015/11/6 南口中央から西方 2015/11/6 |
南口中央から南方(中央通路)2015/11/6 南口中央通路を南側から北方 2015/11/6 |
|
伊勢崎駅南口 雨よけ屋根完成予想図(南口の工事用壁に貼られていた予想図です) |
2015/6/20・伊勢崎駅南口・雨よけ屋根工事、東側ロータリー工事 |
|
駅前広場工事が進む伊勢崎駅南口。 2015年6月20日現在、東側ロータリーでは車道部の舗装工事が進み、中央通路の雨よけについては、本体と屋根工事を終了した様子。現在、内部に足場が組まれて内部造作工事が進んでいます。 東側ロータリーの雨よけ屋根は支柱基礎の鉄筋組み立て等が進んでいます。(2015/6/23 記) 2015年6月1日、伊勢崎市中心市街地整備部では、伊勢崎市のホームページに今年度の予定工事箇所を公開しています。上部に地図部分を抜粋して掲載しました。 |
工事中の案内図。■部分:通路、赤ハッチ部:工事範囲 |
南口中央通路を北西側から 2015/6/20 |
南口西通路を北東側から 2015/6/20 |
南口の東ロータリー(北側から) 2015/6/20 |
|
壱番街通り(北側から) 2015/6/20 南口の東ロータリー(南東側から) 2015/6/20 |
南口の東ロータリー(東側から) 2015/6/20 南口の東ロータリー(南側から) 2015/6/20 |
2015/5/13・伊勢崎駅南口・雨よけ屋根工事、東側ロータリー工事伊勢崎駅南口で進む雨よけ屋根工事。昨日5月13日現在、各通路では基礎工事を終えて、鉄骨の梁や柱の組み立てが進んでいます。色は白、駅舎の壁色と調和し、優しい雰囲気です。話が逸れますが、過去10年に亘り駅周辺の姿を見続けていますが、今年3月以来、人々の流れに大きな変化を感じます。以前見かけたのは駅利用者とその送迎車、客待ちのタクシー、コミュニティバス「あおぞら」の利用者、立ち食い蕎麦のお客さん程度でしたが、現在は明らかにそれを越えて余りある人々で賑わっています。 駅舎や駅前ロータリー整備が進み、ベイシアとセーブオンがオープンしたことが大きな要因と思いますが、しばらく人間ウォッチングをしていると、買い物客の他に、ジャージを着た男子中学生同士やスーツ族、高校生カップルや女子学生らのグループが、セーブオンのカフェコーナーやベイシアのイートインコーナーで時を過ごしています。メロンパンアイスやミカドコーヒーも集客のポイントになっているようです。ベイシアのイートインコーナーでは店内販売の弁当を食べる姿やスーツ族がくつろぐ姿なども見かけます。駅前通路では布教活動の人や街宣活動する議員の姿なども見かけます。 トイレに関しても、駅前公衆トイレとインフォメーションセンターのトイレ、またベイシアやセーブオンのトイレ全てがウォッシュレットとベビーシート付きの高機能。 これら快適なアメニティーと整備された駅前空間、商業施設の進出、これらが駅利用者以外の人々を集め始めているようです。様々な意味でのターミナルとして変貌しつつある伊勢崎駅前ですが、これからも見続けたいと思っています。(2015/5/14 記) →SAVE ON 伊勢崎駅前店|ベイシアSM伊勢崎駅前店 |
|
南西側通路の屋根工事(西側から東方) 2015/5/13 中央南側通路の屋根工事(北東側から南方)2015/5/13 |
南西側通路の屋根工事(西側から東方) 2015/5/13 中央南側通路の屋根工事(北西側から南方)2015/5/13 |
東側ロータリー |
|
東側ロータリー(北側から南方)) 2015/5/13 東側ロータリー(南東側から北方)) 2015/5/13 |
2015/4/5・伊勢崎駅南口・雨よけ屋根工事、ロータリー東側南北道路工事2015年4月始め、伊勢崎駅南口では通路の雨よけ屋根工事が進んでいます。現在、駅南口正面の工事用壁に大きな完成予想図が貼られています。その完成予想図によれば、屋根はバスやタクシー、送迎用一般車両の待合ヶ所および駅寄り通路に設置されるようで、現在、支柱の基礎工事が進んでいます。また東側ロータリーでは、ロータリー北東部に残っていた住宅を解体撤去後、整地作業が進み、現在ロータリー東側の南北道路(壱番街通り)の路盤工が進んでいます。(2015/4/6 記) |
|
駅寄り通路の屋根工事(東側から西方) 2015/4/5 駅寄り通路の屋根工事(西側から東方) 2015/4/5 中央通路の北東ヶ所 2015/4/1 |
東西ロータリー真中の中央通路の屋根工事 2015/4/5 西側ロータリー通路の屋根工事 2015/4/5 西側ロータリーへ続く仮通路 2015/4/1 |
東側ロータリーと壱番街通り |
|
東側ロータリー 2015/4/5 |
ロータリー東側の南北道路(壱番街通り) 2015/4/5 |

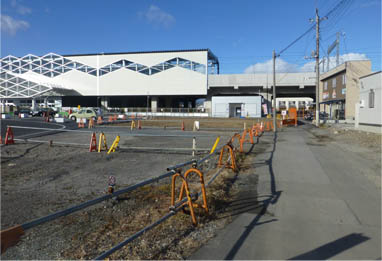

西側ロータリーでは車道部の舗装待ち2015/2/6、工期を2週間後に控えた伊勢崎駅南口広場工事現場では、歩車道境界ブロックの布設を完了し、車道部については基層舗装を完了し、表層舗装待ちの様子。歩道部は路盤工を完了。アスファルト舗装かインターロッキングブロック舗装か不明です。東側ロータリーの北東隅に残っていた住宅の解体撤去も完了しています。計画図によれば、この場所は東側ロータリーの一部と壱番街通りの敷地です。いよいよ工事も大詰めです。(2015/2/10 記) |
|
西側ロータリー全体 2015/2/6 |
|
南口全体 2015/2/6 |
東側ロータリーの東側 2015/2/6 |
西側ロータリーの歩車道境界縁石南口ゲート大屋根設置完了工期を1ヶ月後に控えた伊勢崎駅南口広場工事。西側ロータリーでは歩車道境界ブロックの布設を完了し、路盤工も完了した様子です。南口壁面中央には菱形形状の大屋根も設置完了し、東側ロータリーの北東側に残っていた住宅も解体工事が進み、住宅周囲の整地作業も進んでいます。 諸々の工事が間もなく完了の様子です。 (2015/1/27 記) |
東側ロータリー脇の住宅を解体中。 2015/1/25 |
東西ロータリー間の通路部。駅舎には大屋根設置ほぼ完了(2枚の写真を結合)。 2015/1/25 建設進む西側ロータリー。歩車道境界の縁石布設をほぼ完了(2枚の写真を結合)。 2015/1/25 |
西側ロータリーは路盤工進む南口ゲート大屋根お目見え伊勢崎駅南口の東側ロータリーが暫定供用開始されてから一ヶ月。現在、西側ロータリーでは路盤工が進んでいます。南口ゲートの上にはメタルパイプを使用したトラス構造の大屋根の組み立てが進み、防護シートが外され、姿を現しています。西側ロータリの西側ではベイシア伊勢崎駅前店の建設も進んでいます。日々完成に近づく伊勢崎駅南口です。(2014/12/20 記) |
メタルパイプ製トラス構造の大屋根 2014/12/19 |
ゲート大屋根の組立てと西側ロータリーの工事が進む伊勢崎駅南口。2014/12/19 |
|
路盤工進行中の西側ロータリー。後方は駅舎 2014/12/19 路盤工進行中の西側ロータリー。後方はベイシア 2014/12/19 |
暫定供用中の東側ロータリー 2014/12/19 路盤工進行中の西側ロータリー。後方はベイシア 2014/12/19 |

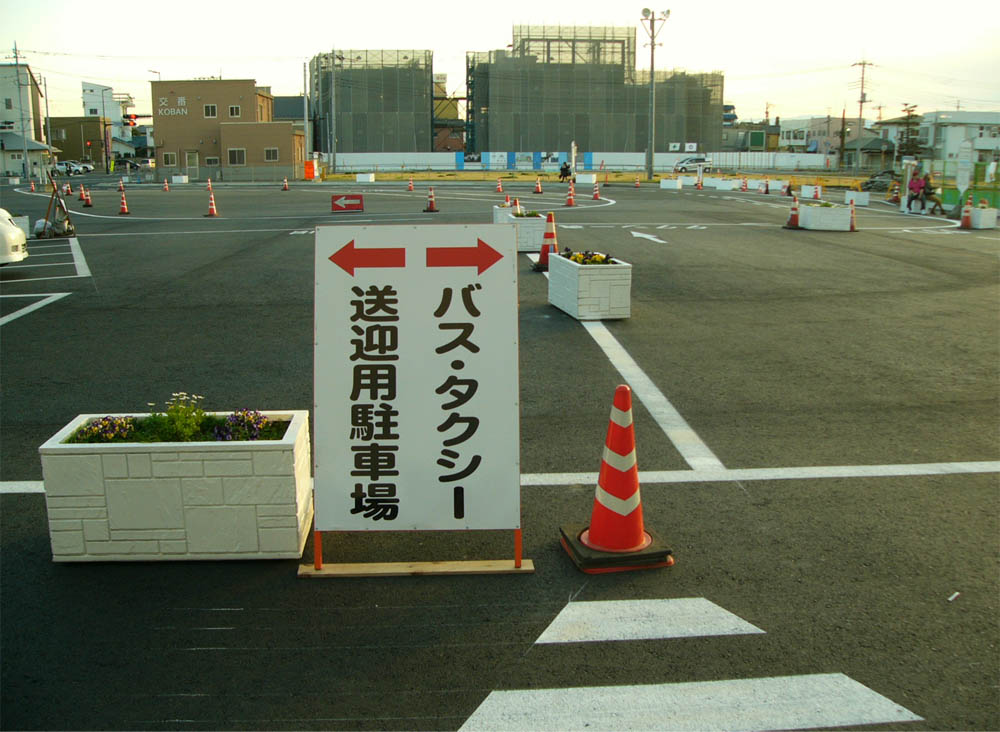

東側ロータリー、暫定形で供用開始一週間前に基層舗装工事を終えていた東側ロータリーが暫定形で供用開始されています。以前のロータリー(完成時に西側ロータリー)は閉鎖され、既存舗装撤去工事や地盤切り下げ工事が進んでいます。南口線を暫定的に利用していた送迎車用駐車場も閉鎖され、送迎車用は東側ロータリーに設けられています(11月16日時点で、車イス用1区画、一般車用5区画)。以前の正面入口からの通路は閉鎖され、駅舎に沿って東側へ向かう通路に切り替えられています。完成に向けて、また新たなステップに入ったようです。(2014/11/17 記) |
|
工事が進む伊勢崎駅南口。防護シートは南口屋根工事。 左:工事が始まった西側ロータリー、右:暫定形で供用開始した東側ロータリー 2014/11/16 |
|
駅舎への通路 2014/11/16 駅舎南側から南方。正面は建設が進む美原診療所 2014/11/16 閉鎖した西側ロータリー。舗装撤去や地盤切り下げ開始 2014/11/16 |
伊勢崎駅南口・東側ロータリー(完成予想図) 彩色箇所が工事範囲 JR、東武への通路。左:工事が始まった南口の屋根 2014/11/16 トイレ、駅前広場への通路。右後方はアイタワー花の森 2014/11/16 |
東側ロータリーの路盤完了、トイレへの通路切り替え。伊勢崎駅南口ロータリー工事の2014/10/15の状況です。駅舎側コーナーの曲線形状が姿を現し、車道部路盤工を完了し、南口通路工事も進んでいます。以前、ロータリー内を斜めに横切っていた南口トイレへの仮設通路は、駅舎沿いに切り替えられています。ロータリー内に残された一軒の住宅は、移転先の工事が進んでいます。(2014/10/22 記) |
|
左:南口通路 右:車道部 2014/10/15 |
南口ロータリー、路盤工完了(中央から東側) 2014/10/15 |
東側ロータリーで歩車道境界ブロック布設や路盤転圧。伊勢崎駅周辺では官民合わせて様々な工事が進み、状況が刻々と変化しています。民間工事では美原診療所新築移転工事やベイシア伊勢崎駅前店新築工事、区画整理に伴う住宅や店舗の解体・移転など、官工事では区画道路や駅前広場築造、坂東大橋石山線拡幅、東武伊勢崎線側道工事、県道桐生伊勢崎線工事などです。工事量が多く、進捗も早く、1,2週間前に撮影した写真は記事に使用できない状況で、足を運ぶ回数も増えました。ちょうどJR両毛線高架化工事やスマーク建設時の状況と似ています。 そのような状況の中、昨日、伊勢崎駅周辺や坂東大橋石山線、桐生伊勢崎線周辺を一回り歩きましたが、駅南口の東側ロータリーでは、早くも歩車道境界ブロックの布設、車道部の路盤工などが進み、完成予想図に示されるロータリーの形が確認できるようになりました。ロータリー予定地に残る一軒の個人住宅も移転先の基礎工事が進み、追って解体移転するようです。駅前広場工事の工期は来年平成27年2月20日。工事範囲の詳細は掴んでいませんが、向こう半年の間に、伊勢崎駅がまた大きく変わろうとしています。(2014/9/12 記) |
|
歩車道境界ブロック布設、車道部路盤工などが進む 駅南口の東側ロータリー。 2014/9/11 |
歩車道境界ブロック用基礎コン打設、路盤転圧。2014/9/1 |
駅広工事は整地完了、丁張り測量進む2014/8/23、以前、旧駅前トイレや旧駅前交番、東武線仮駅舎、また建設企業体事務所があった場所は、全ての建物が解体撤去され、整地が完了し、丁張り測量が進んでいます。(2014/8/26 記) |
|
工事案内。工期=2015/2/20、工事会社=鈴木建設さん。 2014/8/7 駅広から東方を見る。やよいさんは、左の住宅の後ろ。 2014/8/23 |
整地を完了し、丁張り測量が進み、 歩車道境界と思われる場所に白線が引かれています。 2014/8/23 車道と思われる場所に路盤材が敷かれています。 駅を背にして南方を見る。正面は建設進む美原診療所。 2014/8/23 |
南口送迎用駐車場移設先月末8月25日、南口の自転車預かり所「やよい」さんの南北2ヶ所にあった送迎車用無料駐車場が移設されました。移設先は、一部完成している駅南口線の車道を利用し、使用期間は当分の間とのこと。元の駐車場は既に舗装が剥がされ、ベイシア伊勢崎駅前店の敷地として整地されています。新しい駐車場の西側は歩行者用通路として仮整備されています。(2014/9/4 記) |
|
移設後の送迎車用無料駐車場 2014/9/1 歩行者用通路。右が送迎車用無料駐車場。 後方は伊勢崎駅 2014/9/1 |
送迎車用駐車場。移設前後。 元の送迎車用駐車場。この左側が移設先。 2014/9/1 |
南口自転車預かり所”やよい”さん、新店舗移転に伴い解体2014/8/23。伊勢崎駅南口では、自転車預かり所「やよい」さんの建物解体工事が進んでいます。伊勢崎駅には、高架下に市営無料駐輪場がありますが、駅を出てすぐの便利さや、建物内で保管し、常に管理人がいることの安心などから、自転車を預ける人が多かったようです。移転先は新設される駅前ロータリーの東側で、既に建物は完成し、店主に尋ねると、8月11日から新店舗で営業を開始しているとのこと。新店舗は、すぐ西側に住宅が一軒残っているので、駅出口からは見え難いですが、ロータリー完成後には駅に最も近い自転車預かり所となるようです。 また、以前、旧駅前トイレや旧駅前交番、東武線仮駅舎、また建設企業体事務所があった場所は、全ての建物が解体撤去され、整地が完了し、丁張り測量が進んでいます。(2014/8/26 記) |
|

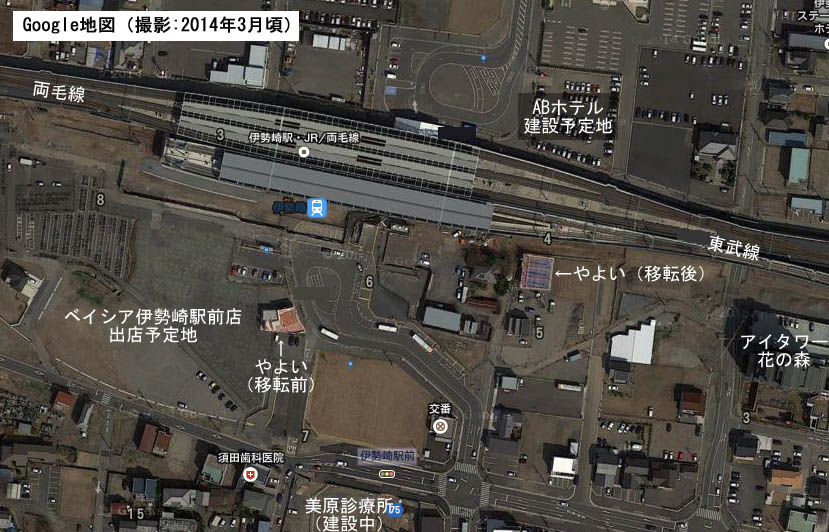

2014年3月頃の伊勢崎駅周辺の航空写真 |
|
解体が始まったやよいさん(北側から) 2014/8/23 やよいさんの新店舗 2014/8/23 |
解体が始まったやよいさん(南側から) 2014/8/23 解体が始まったやよいさん(駅南・東西通りから) 2014/8/23 |
伊勢崎駅南口の8月23日の状況 2014/8/23 |
伊勢崎駅の南口で建設中だった公衆トイレが完成し、本日6月2日から供用開始されています。場所は旧トイレの東側の高架橋の下です。5月31日に伊勢崎駅周辺を一回りしたところ、トイレが完成した様子だったので、伊勢崎市中心市街地整備部に尋ねると、本日から供用開始とのこと。駅前バス停付近からの仮通路も整備されています。 なお、伊勢崎市中心市街地整備部では、平成26年6月版の「中心市街地整備部からのお知らせ」を公開しています。閲覧はこちら→(伊勢崎市のホームページへリンク。PDFファイル 1.92MB)。(2014/6/2 記) |
|
南西側の駅前広場から 2014/5/31 |
南東側の工事中道路側から 2014/5/31 |
建設進む東武伊勢崎線・伊勢崎高架駅と駅南口広場昨日(2013/7/5)付の「いせさき新聞」に伊勢崎駅周辺開発の記事が掲載され、地区整備計画の概要や駅南・西街区の民間開発誘致計画などが紹介されましたので、現在の駅南の状況を紹介します。現在の駅南口は、仮のロターリーができ、タクシー乗り場やバス乗り場、また送迎用駐車場が整備され、仮設ロータリーの南側は元の駅前道路を閉鎖して広く整地され、張芝工事が始まっています。芝張工事の工期は7月31日です。また、駅前の東西道路の南側では、前回5月29日レポート時に解体中だった鉄骨建物が撤去され、周辺一帯が広く空き地になっています。この空き地は今年度工事として整地されるようです(→現況写真はこちら)。(2013/7/6 記) |
||
駅前を彩るフラワーボックス。 ペチュニアが真っ盛りでした。 後方は「アイタワー花の森」 2013/6/30 |
東武伊勢崎線の高架駅舎の建設が進む伊勢崎駅 2013/6/30 |
|
駅南西側の自転車預かり所(営業中) 前に2013/6/30 |
建設が進む伊勢崎駅と タクシー乗り場 2013/6/30 |
|
駅南口広場(交番西側)の張芝工事 | ||
張芝工事案内。工期=2013/7/31 2013/6/30 |
交番の南西角から北西(駅)方向)2013/6/30 |
張芝エリアの北西角から南東方向 2013/6/30 |
南口駅前広場が変わりました2013年3月29日(金)、伊勢崎駅南口広場とアクセス道路が変わりました。広場の位置は以前と変わりませんが、アクセス道路が東側にずれ、新たにできた交差点「伊勢崎駅南」と繋がります。これに伴い、今までの駅前通りは閉鎖され、バス停も移設されています。「伊勢崎駅南」交差点の少し南へ新設道路が延び、元・三光堂書店手前でS字状態に折れて現道にすり付いています。なお、この位置にある元・三光堂書店は「伊勢崎駅南」交差点の南西角に、また小山電器は駅南・東西通りの親玉商店の東側に新店舗を建築して移設しています。(2013/5/11 記) |
|
2013年3月29日(金)から供用開始した伊勢崎駅南口広場(暫定形) 2013/4/28 |
|
2013年3月29日(金)から供用開始した 伊勢崎駅南口広場と道路の地図 閉鎖された旧・駅前通り 2013/4/28 |
2013/4/28 送迎用駐車場も移設されました。 後方は建設が進む東武伊勢崎線・伊勢崎高架駅。 2013/4/28 建設が進む東武伊勢崎線・伊勢崎高架駅とタクシー乗り場 2013/4/28 |
駅前広場整備計画概要(伊勢崎市のHPから) |
■基本コンセプト:自由通路を中心に、西側に一般車両のロータリー、東側にバスやタクシーのロータリーを分離して整備。その間に10mの通路を配置し、駅自由通路から、ロータリーを横切ることなくバス乗り場や駅南・東西通りまで通行可能。 ■工事予定:平成24年度は東側ロータリーの入り口と現在の駅前ロータリーとをつなぐ仮設通路を整備。全ての完成は、平成26年度(予定)。 ■諸元 ●広場全体面積 7,100平米 ●一般車両用ロータリー 1周約260m ●身障者用乗降場 2台 ●一時利用駐車場 15台(内1台身障者用)(無料) ●バスやタクシー用ロータリー 1周約310m ●バス乗降場 6台 ●タクシー乗降場 4台 ●バスプール 3台 ●タクシープール 8台 ●公園面積 2,300平米(当面は、芝張り等の暫定整備) →「中心市街地整備部からのお知らせ(平成26年6月)」はこちら(PDFファイル 1.92MB) |
