1月19日、伊勢崎駅周辺を一回り見学してみると、1月15日工期で進んでいた(都)駅南・東西通り、L=60.85mの道路工事が完了し開通していました。 区間の東端部は「伊勢崎駅南」交差点、西端部は(都)伊勢崎駅南口線との交差点手前です(右図の赤枠部分)。 (都)伊勢崎駅南口線は東西通りとの交差点から駅側へ一部区間が基層舗装まで完了していますが(右図の青枠部分)、(都)駅南・東西通りとは接続しておらず、未開通です。 今回の開通で、(都)伊勢崎駅南口線から六間道路までの区間が開通しました。 |
駅南・東西通りの工事区間。上図赤枠。 |
(都)伊勢崎駅南口線 2014/1/19 |
伊勢崎駅南交差点 2014/1/19 |
(都)駅南・東西通り。今回の工事区間東端部の交差点「伊勢崎駅南」から西方。右後方は伊勢崎駅。 2014/1/19 |
|
(都)駅南・東西通り。今回の工事区間西端部から東方。 2014/1/19 |
(都)駅南・東西通り。今回の工事区間西端部から東方。 2014/1/19 |
2013/12/8、駅前交番(2013年3月8日に移転)の南側で道路工事が行われています。通りの名前は「駅南・東西通り」。交番前の交差点「伊勢崎駅南」から、伊勢崎駅南口線(未施工)交差点までの、区間長L=60.85m、工期=2014年1月15日です。 現在、南北両サイドの歩車道境界ブロックの布設、および南側の側溝の布設を完了し、両側の歩道の路盤工が進んでいます。南側歩道下には電線共同工の布設も完了しているようです。位置が既設の東西通りと重なるため、施工ステップに応じた交通制御を行いながらの施工で、南側歩道については12月8日時点で通行止めです。 この工事区間の南側街区には美原診療所の新築移転工事も決まっています。(2013/12/16 記) |
|
区間長=60.85m、工期=2014/1/15、 工事会社=小島建設株式会社さん 「伊勢崎駅南」交差点の南西角から 2013/12/8 伊勢崎駅南口線の北側から 2013/12/8 |
「伊勢崎駅南」交差点の北東角から見る工事現場 2013/12/8 「伊勢崎駅南」交差点の北西角から 2013/12/8 伊勢崎駅南口線の南側から 左手前後方:駅前交番、中央左後方:アイワター花の森 2013/12/8 |
駅南・東西通りの「伊勢崎駅南」交差点 |
|
交差点の西側から東方。たまたま通過車がなし。 2013/4/28 |
交差点の南西側から北東方向 2013/4/28 |
閉鎖された旧・伊勢崎駅前通りと建設が進む東武伊勢崎線・伊勢崎高架駅 2013/4/28 |
駅南・東西通り、六間道路〜現・駅前交差点が開通前回3月10日の状況を撮影した2日後、たまたま伊勢崎駅前を通ると、「駅南・東西通り」が東端部の六間道路交差点から、現在の駅前交差点までの区間が開通していました。
東端部の六間道路との交差は現時点ではT字交差ですが、交差点以東の東武伊勢崎線までの区間において、歩車道境界ブロックの布設等の工事が始まっています。こちらの区間は県土整備局の施工のようです。 また、3月8日に移転を完了した旧駅前交番の建物も解体工事が始まり、駅前広場も区画線工事等が進んでいました。(2013/3/20記) |
||
現・駅前交差点(西側から)2013/3/12 今回開通の東端部(六間道路との交差点) 2013/3/12 |
「アイタワー花の森」南の交差点(西側から) 2013/3/12 駅南・東西通り。現・駅前交差点から東方。 2013/3/10 |
2013/2/10、前回からちょうど2ヶ月ぶりの伊勢崎駅南側区画整理の現場レポートです。 この間、年末年始の休工期間がありましたが、前回、路床まで深く掘削され、上下水道工事と同時に進行していた駅南東側の区道の整備が完了し、新しい駅前通りも一部工事が進み、未供用ながら既に基層舗装まで完了し、完成後の駅前通りと交差点位置をイメージさせてくれます。 前回工事中だった駅南東の親玉商店西側の区道も、交差点の歩車道境界ブロック布設や路盤工事が進み、元親玉商店があった区画には別の住宅の新築工事が進んでいます。 駅前では新設道路の工事が進み、駅南西では街区整備や住宅解体工事が完了および進行中です。 駅前広場は、工事案内の看板に「休工中」のシールが貼られていますが、道路工事を優先させているためか、事情は分かりません。駅前広場の南東には駅前交番の建築が進んでいます。 現在進行中の周辺の発注工事についてはこちらをご覧ください(伊勢崎市契約検査化HPより)。(2013/2/13記) |
|
現在の伊勢崎駅前交差点に立ち、西〜北〜東の180度を見る(↓で大きい画像をご覧になれます) 2013/2/10 現在の伊勢崎駅前交差点に立ち、西〜北〜東の180度を見る(横スクロールバーで全体表示)。2013/2/10 |
現在、駅南の交差点(現在の交差点)から東側区間で道路築造、水道配水管布設工事が急ピッチで工事が進んでいます。 この交差点を東西に交差する「駅南・東西通り」は、歩道幅を含めた全幅員内の既設構造物が撤去・整地され、車道は基層舗装を終えて、先月辺りは片側通行で工事が進んでいましたが、現在は暫定形ながら2車線通行になっています。 歩道は歩車道境界ブロック布設が未完ながら路盤は整地され、自転車・歩行者通路は確保されています。 駅前通りから1本東側の「駅南・東西通り」に直交する道路では、南北通りから北側の区間で路床工事が進み、地盤が深く掘削され、上水道工事も同時に進んでいます。下水道工事は終了したようです。 伊勢崎市契約検査課の公式サイトから駅周辺の関連工事を調べると、どの工事も平成25年1〜3月に完了予定になっています。詳しくはこちらをご覧ください。 10月23日に新築移転オープンした親玉饅頭さんに、12月6日、テレビ東京の旅番組「ローカル路線バス乗り継ぎの旅」のロケ隊がお邪魔しました。こちらに掲載してあります。(2012/12/12記) |
||
西側から東方(右の建物は新築移転した親玉商店さん) 2012/12/9 |
現在の駅前交差点付近から東方を見る 2012/12/9 |
|
工事が進む現在の駅前交差点。後方は伊勢崎高架駅。 駅南東側の建物は解体・撤去・整地されています。2012/12/9 |
この交差点は、駅南・東西通りと駅東・南北通りの交差点。区画整理事業開始前には銭湯や公衆トイレ、瓦屋さんがあった付近ですが、ここまで整備が進んで来ると当時の記憶も薄らいで来ます。新設なった交差点は既に車道の表層舗装を終えて、3月3日時点では交差点東側への進入が禁止されてはいたものの、他の三方は開通していました。 また、駅前交差点南東にあった三階建て建物も解体が始まり、駅南東で最後の解体となった「アイタワー花の森」西側の三島屋さんも、ちょうど解体を終えるところでした。三島屋さんは既に新しい住居をすぐ南東側に新築済みですが、女将さんに伺うと、移転を機にお店は閉じるとのことです。あのヨモギたっぷりの草大福が食べれなくなったこと、寂しい限りですが、後継者がいないためとの理由を聞くと、何とも仕方ありません。どなたか弟子入りして修業し、跡を継ぐ人はいませんかね。(2011/3/10記) |
|||
交差点の西側の道路センターから。 計画ではこの延長線上が桐生県道に繋がります。 2012/3/3 |
交差点西方2012/3/3 駅南の交差点南東の建物を解体中 2012/3/3 |
||
駅南の交差点南東の建物を解体中 2012/3/3 |
|||
▲ページTopへ |
|||
2012/1/14前回の紹介から年末年始を挟んでたった3週間の経過ですが、伊勢崎駅南口で駅南・東西線(都計道3・4・44号線)や街区整備を終えた区画での住宅建築が日々進んでいて、変化のペースが速くなっています。新しい駅前交差点の西側では、駅南・東西線の北側側溝と集水枡の布設を終え、街区の整地工事が始まりつつあり、同じく駅南・東西線の駅東・南北通りとの交差点の西側L=83.3mでは歩車道境界ブロックの布設が始まっています。また、この交差点以東のL=57.6mでは舗装工事を終え、開通待ちの様子でした。 街区の住宅建築も進み、大通りに面した街区以外でも順次新しい住宅が姿を見せています。区画整理のエリアに立つと、今までの住宅解体撤去の段階が過ぎ、新しい街並創出の段階に転じた空気を感じます。(2012/1/18 記) |
[ 拡大 ] ■:整備済み道路 −の線:側溝や歩車道境界ブロック布設 −の線:道路計画線(※) ※現地の側溝の位置と完了区間とから加筆したもので、正確である保証はしていません。 |
||

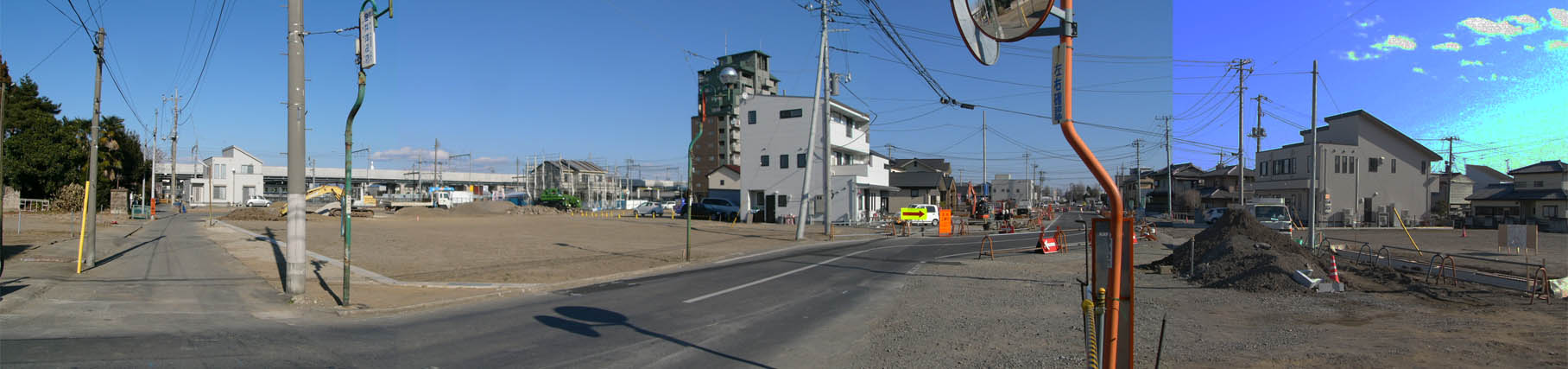

移転前の八代肉店付近から北側〜東側を見る(連続写真を結合)。 (下記で大きな画像を横スクロールしながらご覧になれます。) 左後方の高架橋はJR両毛線。後方中央がアイタワー花の森。写真中央を斜めに横切る道路が駅南・東西通り。 2012/1/14 横スクロールバーを移動すると全体をご覧になれます。 |
|||
駅南交差点の東 2012/1/14 工事案内。L=83.3m、工期=2月29日。 2012/1/14 |
駅南・東西線で進む 歩車道境界ブロックの布設(道路北側) 2012/1/14 アイタワー花の森の南に新築なった NPO法人「えがお」の事務所 2012/1/14 |
駅南・東西線で進む 歩車道境界ブロックの布設(道路南側) 2012/1/14 舗装工事を終えた駅南・東西線 (アイタワー花の森の南側) 2012/1/14 |
|
新しい駅前交差点の西側で駅南・東西線の北側側溝と集水枡の布設を終え、街区の整地工事が始まります。 | |||
布設を終えた側溝と集水枡 左側が街区、右側が新設道路。 (西側から東方) 2012/1/14 駅と駐輪場を繋ぐ歩道沿いの用水。 降雨時のみ水流を確認できます。 (西側から東方)2012/1/14 |
布設を終えた側溝と集水枡 左側が新設道路、右側が街区。 (東側から西方) 2012/1/14 整地の工事案内 2012/1/14 |
新しい駅南・東西線予定地 (東側から西方) 2012/1/14 現道の下をくぐる用水脇に立つ レトロな石造りの縁石 親柱風の化粧が施されています。 2012/1/14 |
2011/12/23前回から1年2ヵ月ぶりの現地レポートです。この間、駅前通り沿いの住宅の解体や、駅南東側での住宅新築工事など、いくつかの動きを確認していたのですが、紹介せずに月日が経過してしまいました。今回は、伊勢崎駅南・東西通り(都市計画道路3・4・44号)の内、「アイタワー花の森」南側の交差点(東西通りと南北通りの交差点)以東の舗装工事と、駅前交差点の西側で側溝布設工事が行われているので、その紹介です。(2011/12/28 記) |
||
2011/12/23伊勢崎駅南・東西通り(都市計画道路3・4・44号)の内、「アイタワー花の森」南側の交差点(東西通りと南北通りの交差点)以東の舗装工事。L=57.6m、工期=H24年1月20日。この工事区間の東方では、2012年2月のオープンに向けて、セブンイレブンの建築が進んでいます。 [ 拡大&広域地図表示 ] |
||

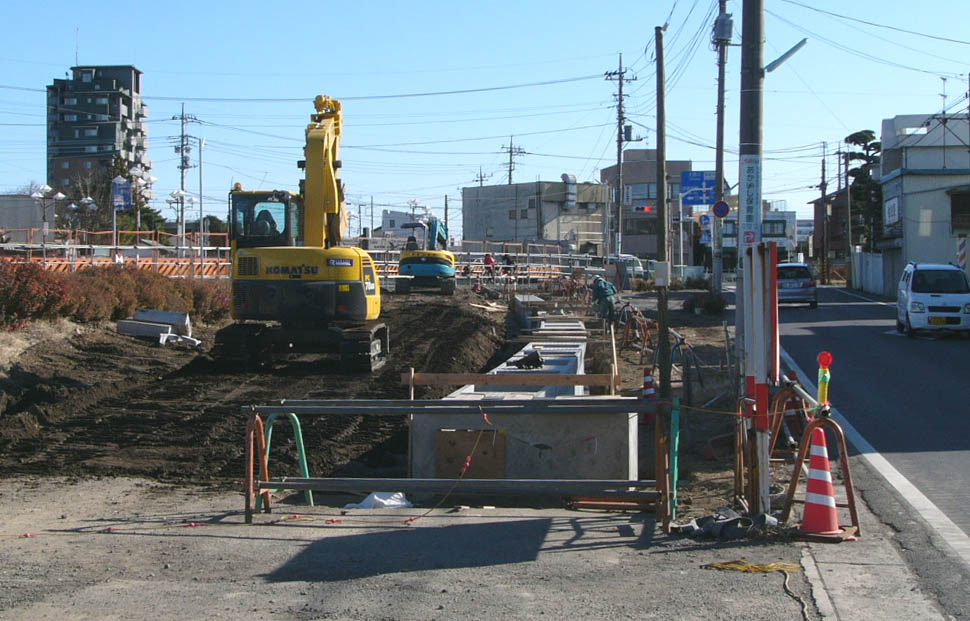

工事案内 2011/12/23 交差点以東(西側から東方) 2011/12/23 |
舗装工事が進む「アイタワー花の森」南側の交差点以東(西側から東方) 2011/12/23 |
|

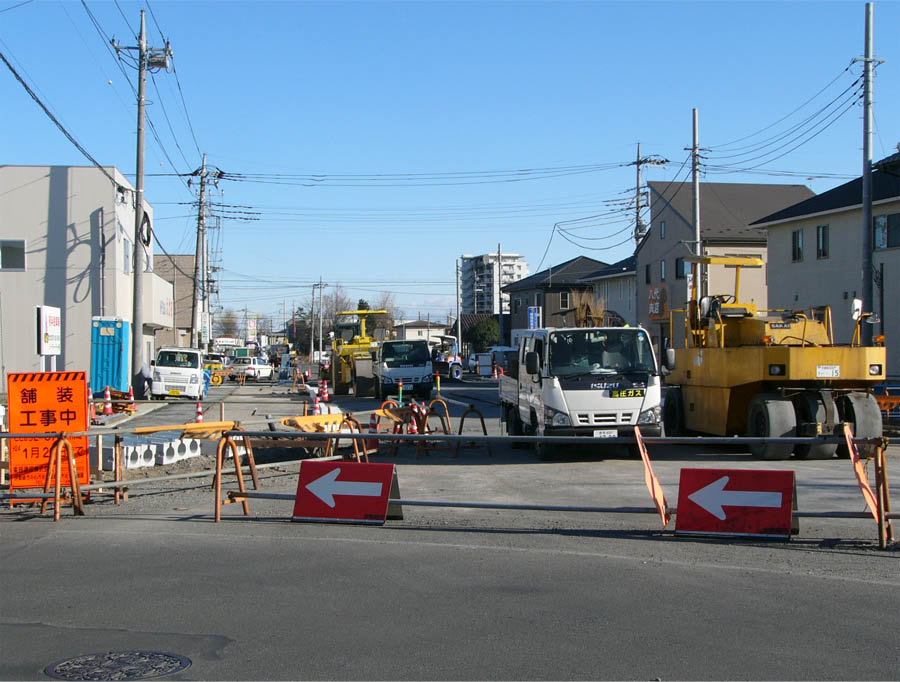

交差点以東(西側から東方) 2011/12/23 交差点以西(東側から西方) 2011/12/23 |
交差点以東(東側から西方) 2011/12/23 交差点以西(東側から西方) 2011/12/23 |
|
2011/12/23駅前交差点の西側で側溝布設工事L=83.3m、工期=H24年2月29日。 [ 拡大&広域地図表示 ] |
||
東西通りの北側側溝の布設。伊勢崎駅は左側。手前は現道。中央は「アイタワー花の森」。2011/12/23 |
||
東西通りの北側側溝と雨水桝の布設 2011/12/23 |
東西通りの北側側溝と雨水桝の布設(画像中央)。 左後方は「アイタワー花の森」。東西通りは側溝の右側。2011/12/23 |
2010/10/31伊勢崎駅南東側の駅南・東西通り(都市計画道路3・4・44号)とその沿線で進む新築移転の風景です。駅前交差点付近にあった八代肉店さんも、アイタワー花の森の南東に移転を終えたようです。他にも何店舗かが移転を終えたり移転工事中で、新たな区画での街並みが見え始めています。 |
||
路盤工を終えた駅南・東西通り アイタワー花の森の南側 2010/10/31 新築移転なった八代肉店さん 2010/10/31 |
伊勢崎駅南東側の駅南・東西通り(西側から東方)。 現時点では暫定形でやや半分の供用。2010/10/31 伊勢崎駅南東側の駅南・東西通りで進む新築移転工事(東側から西方)。 2010/10/31 |
|
平成21年度(2009年度)2010/3/21▲ページTopへ |
||
駅南・東西道路 桐生県道に接続する道路 2010/3/21 |
駅南・東西道路(後方右側が伊勢崎駅) 2010/3/21 駅南・東西道路に面して建設中だった 住宅が完成2010/3/21 |
駅南・東西道路 2010/3/21 |
2010/2/21「アイタワー花の森」南側の東西道路(桐生県道に接続する道路)では路盤工を終え、それと直交しアイタワーの東側を通る南北方向の区道でも側溝の敷設工事が進んでいました。 |
||
「アイタワー花の森」南側の区画を整地 2010/2/21 |
アイタワー南側の東西道路 (桐生県道と接続する道路) 2010/2/21 |
アイタワー南側の東西道路と 直交する南北方向の区道 2010/2/21 |
2010/1/24駅の南東側では「駅南東西線」と「駅東南北線」の道路工事が進んでいます。「駅南東西線」は桐生県道と接続する道路です。 | 「アイタワー花の森」の南側で進む駅南東西線の道路工事。 右後方が伊勢崎駅2010/1/24 |
【拡大】 |
2010年元旦「アイタワー花の森」の南西で昨年の10月から始まった住宅建設が進み、駅南・東西道路では、「アイタワー花の森」の南側の交差点から東側へ向かう区間で、道路工事が始まっていました。既に道路センターには排水用ボックス暗渠が敷設されています。また、この交差点の南側に残っていた住宅も解体され、跡地は整地されていました。この東西道路は桐生県道に接続する道路で、平和町や昭和町区間では群馬県が既に天増寺橋架け替え工事やCCBOX布設工事等を進めています、駅寄り区域では東武伊勢崎線の高架化工事が完了しないと開通できないので、全線の開通は数年先になりそうです。(2010/1/7 記) |
||
「アイタワー花の森」の南西で進む 住宅建設2010/1/1 東西道路を西側から 中央部分から左側の側溝まで 道路敷地内2010/1/1 |
東西道路と南北道路の交差点予定地の南側から「アイタワー花の森」を見る。 この道路脇に建っていた住宅が 解体撤去整地されました。 2010/1/1 東西道路と南北道路の交差点予定地から東方を見る2010/1/1 |
東西道路の今回の工事区間の東端から西方を見る2010/1/1 東西道路の今回の工事区間で 道路センターに布設された 排水用ボックス暗渠2010/1/1 |
2009/11/7〜2009/11/23駅南東の東西道路(完成後には桐生県道と接続する道路)周辺で、新しい区画に住宅建設が進み、道路位置に建っていた住宅の撤去も行われ、毎週訪れる度に変化が見られます。 |
||
新しい区画での住宅建設 2009/11/23 2009/11/15 2009/11/7 |
東西道路と南北道路の交差点 の南東に移転した住宅 2009/11/23 東西道路建設地(西から) 左(北側)で進む住宅建設 2009/11/15 |
東西道路(暫定供用) 2009/11/23 東西道路建設地(東から) (後方右側方向が伊勢崎駅) 2009/11/15 東西道路建設地内に建つ住宅を解体 2009/11/7 |
2009/10/25伊勢崎駅南東に新設中の東西道路の北側区画で、新しい住宅の建設が始まりました。また、その南東側では新しい住宅が完成し、徐々に新しい街並が見え初めています。(2009/10/26 記) |
||
伊勢崎駅南東に新設中の東西道路の 北側区画で始まった住宅建設 (南西から) 2009/10/25 東西道路の北側の区画で進む 新しい住宅の基礎工事(南から) 2009/10/25 |
新設中の駅南・東西道路(東から) 後方交差点を右へ曲がると伊勢崎駅 2009/10/25 東西道路と南北道路の交差点の 南東に建設中だった住宅が 完成しています(画面左)(東から) 2009/10/25 |
駅南・東西道路(暫定形)・西から 2009/10/25 こちらの住宅は完成しつつあります。 2009/10/25 |
2009/10/12伊勢崎駅南東に新設中の東西道路の北側では、換地された区画の側溝敷設や整地が進み、東西道路と南北道路の交差点の南東側では新しい住宅建設が進んでいます。(2009/10/26 記) |
||
2009/10/12 |
2009/10/12 |
2009/10/12 |
2009/8/29伊勢崎駅南東の南北道路と東西道路の交差点を中心とする暫定的な道路の状況です。(2009/9/2 記) |
|||||
今回の切り替え道路の東西方向 2009/8/29 |
今回の切り替えで閉鎖した旧道 2009/8/29 |
今回の切り替え道路の西側カーブ部 2009/8/29 |
|||
2009/8/26の夕方、外出の帰りに伊勢崎駅南の交差点から駅東側の踏切へ向かったところ、駅南東の新しい交差点部で道路の切り替えが行われていました。ここに掲載した写真は8月15日の撮影で少し古いですが、駅南・東西道路の切り替え部は26日時点では仮舗装を完了しています。 | |||||
新たにできる駅東・南北道路と 駅南・東西道路との交差点部 2009/8/15 |
駅南・東西道路 2009/8/15 |
駅南・東西道路 2009/8/15 |
|||
2009/5/23 |
|||||
アイタワー花の森の南西側の整地 駅南東西線道路の予定地
|
↑
|
↑
手前は完了区間 |
2009/4/11〜2009/4/182009/4/18、「アイタワー花の森」の南側で、駅南東西通り予定地内にあった2階建ての建物が解体撤去され、整地されていました。この道路用の南側の側溝は、既に一部区間で敷設を完了しています(2009/2/22の画像を参照)。 |
||
2009/4/11 |
「アイタワー花の森」の南 2009/4/18 |
[拡大]■:計画道路 |
2009/3/29、「アイタワー花の森」の西側の南北方向の道路が一部整備され、この道と新しい桐生県道との交差点部の工事も一段落していました。ただ、交差点部は完成系の整備ではないので、どのような形で開放するかは分りません。 | ||
「アイタワー花の森」の南西側にあった2階建て建物を解体 ↑の南側に敷設された側溝 |
←の側溝を西側に延長した区間 路床や路盤工を終え、 整地された交差点部 |
今回着工した交差点の東側の区間にも側溝を敷設。この道路が現在建設中の天増寺橋に繋がります。 |
2009/2/22 |
||
桐生県道と接続する新しい道路にも側溝を敷設(道路は側溝の右側) ↑の道路の西側でも側溝を敷設 |
←の工事案内 |
↑の道路を西側から ↑の道路の西側 左側は新しく建てられた家屋 |
「アイタワー花の森」南東側の都計道。この東方への延長が新しい桐生県道 2009/1/11 |
