(主)大間々世良田線・50号以北 [ 道路工事一覧 ]  [ Home ]



(主)大間々世良田線改良工事(50号以北)

(主)大間々世良田線バイパス

大間々世良田線「藪塚笠懸工区」・Index
掲載日:2022/12/23
 群馬県道69号大間々世良田線(旧称・大間々尾島線)。みどり市大間々町から太田市世良田町を結ぶ約22kmの群馬県道です(*1)。
 その一部区間(*2)の4車線化工事は「藪塚笠懸工区」工事として紹介しましたが(→こちらのページ)、2022年11月現在、その延長である国道50号以北の区間で改良工事が進んでいます。現地踏査すると、現在の国道50号から国道50号バイパス「前橋笠懸道路」までの区間と思われます。
 大間々世良田線と前橋笠懸道路は立体交差し、前橋笠懸道路側に(仮称)笠懸陸橋(*3)の架設が計画されていますが、今回の工事の北端部は、その立体交差付近のようです。陸橋関連の工事は確認できませんでした。

 現地工事看板によれば、11月30日時点で、5社7分轄で発注されています。発注は群馬県桐生みどり振興局桐生土木事務所、工期は2023年3月15日
 現場で何人かの工事関係者に話を伺うと、当区間に関して、今年度分工事では完成には至らないよう。今年度分完了後の現道の切り替えや暫定供用の形は追ってレポートします。(2022/12/23 記)

工事箇所
(*1)群馬県道69号大間々世良田線
 起点:群馬県みどり市大間々町大間々字町東1474番の1地先
   (大間々六丁目交差点、国道122号・群馬県道73号伊勢崎大間々線交点)
 終点:群馬県太田市世良田町字大門1089番地先
   (世良田交差点、群馬県道14号伊勢崎深谷線・群馬県道142号綿貫篠塚線交点)
(*2)「藪塚笠懸工区」の一部(→こちらのページ
 群馬県道68号桐生伊勢崎線(太田市大原町、[大原上西]交差点) から国道50号(みどり市笠懸町鹿、[杉菜原]交差点の西)
(*3)前橋笠懸道路・(仮称)笠懸陸橋(→こちらで紹介


(主)大間々世良田線工事「藪塚笠懸工区」概略図(当ページでの紹介区間:上図印)
※群馬県庁公式サイト掲載の地図に加筆しました。

▲ページTopへ

発注工事一覧

(現地工事看板による確認)
発注 : 群馬県桐生みどり振興局桐生土木事務所
工事場所 : 群馬県みどり市笠懸町鹿 地内
工事会社 工事延長 請負金額(税込) 工  期

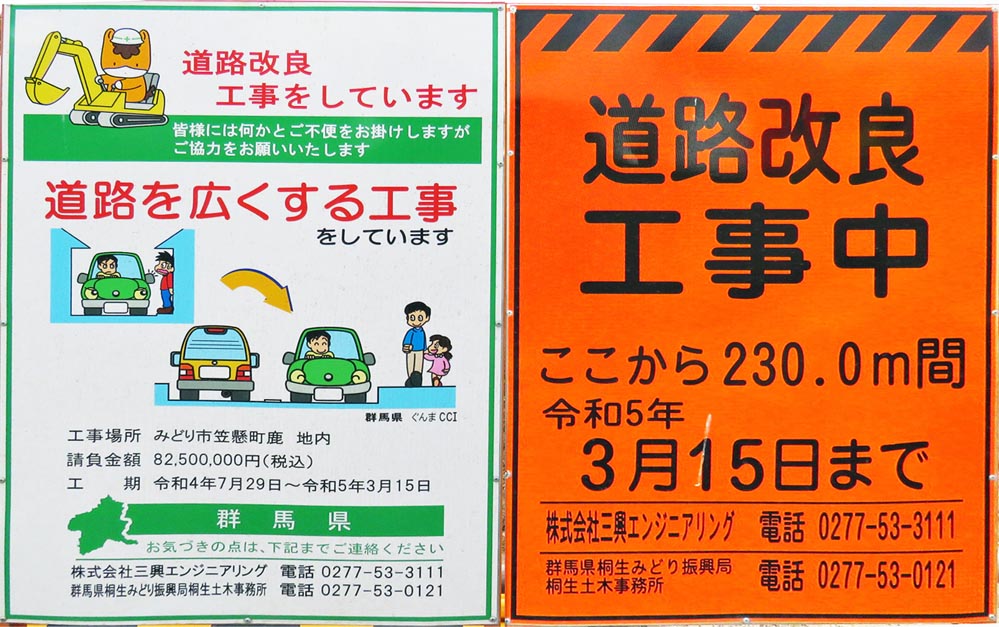

1 貴船工業(株) 210.0m 33,990,000 7/29〜3/15
2 (株)北村土木 193.4m 52,800,000 7/29〜3/15
3 (株)三興エンジニアリング 230.0m 82,500,000 7/29〜3/15
4 (株)阿左美建設工業 216.4m 45,815,000 7/29〜3/15
5 日生土木(株) 40.0m 19,250,000 9/28〜3/15
6 (株)三興エンジニアリング 100.0m 42,240,000 9/27〜3/15
7 日生土木(株) 120.0m 〜3/15











工区北端部 2022/11/30

▲ページTopへ

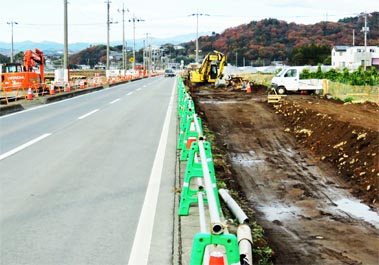

工区北端部の拡幅工事(現道西側)。ボックス側溝布設。
後方右の連山は左から兎山(うさぎやま)・鹿田山・御嶽山。

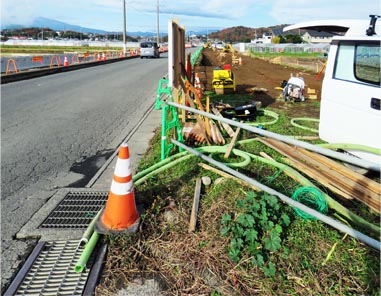

工区北端部の拡幅工事(現道西側)。

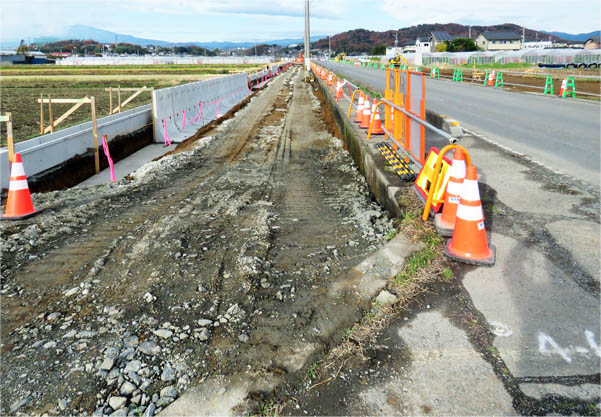

工区北端部の拡幅工事(現道東側)。

工区中間部 2022/11/30

▲ページTopへ

工区中間部の拡幅工事(現道西側)

工区中間部の拡幅工事(現道西側)
;
工区中間部の拡幅工事(現道東側)。路盤掘削。

▲ページTopへ

工区中間部の拡幅工事(現道西側)。L型擁壁布設。

工区中間部の拡幅工事(現道東側)

工区中間部の拡幅工事(現道西側)。L型擁壁、側溝布設。

工区中間部の拡幅工事(現道西側)

工区南端部 2022/11/30

▲ページTopへ

工区南端部の拡幅部(現道西側)

工区南端部の拡幅部(現道西側)

工区南端部の拡幅部(現道西側)

工区南端部の拡幅工部(現道東側)




▲ページTopへ
