県道駒形柴町線歩道整備工事(■区間:工事区間) 〇番号は写真撮影位置 |
群馬県道104号・駒形柴町線で歩道整備工事が進んでいます。工事概要は下記の通りです。工事着手前は幅員が狭かったり、横断方向に傾いていたりと、安全性に問題がある区間でした。工期は11月26日。(2020/11/19 記)) ■工事場所:伊勢崎市宮古町 外地内 (ミスターマックス南方約600mの位置から南側) ■区間延長:370m ■歩道幅:2.5m ■工 期:令和2年3月12日~令和2年11月26日 ■発 注:群馬県伊勢崎土木事務所 ■工事会社:株式会社 井上さん 現地に立つ工事看板 2020/10/26 |

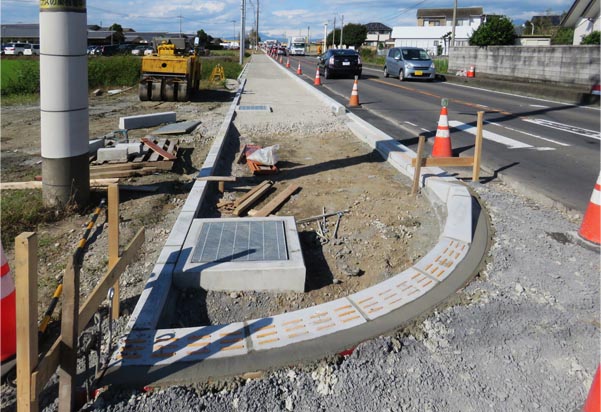

歩道整備工事 2020/10/26 |
|
①から北方 ①から南方 ②(韮川に架かる橋梁部)から北方 ②(韮川に架かる橋梁部)から南方 ③から北方 平成31年度完了区間 平成31年度完了区間 |
第一期造成を完了し、第二期造成工事が進む宮郷工業団地。第一期分のB区画の一部では、(仮称)ワークマン新伊勢崎流通センター新築工事が着工しましたが、B区画の東辺に接する群馬県道・駒形柴町線で進んでいた拡幅工事も完了し、既存道路の西側に拡幅した車線が開通しています。この区間の西側歩道も完成していますが未開通です。 一期分と二期分の境界に新設された東西道路との交差点は隅切り部までを完成していますが、工業団地内への進入は未開通です。現在、交差点以北の「田中十字路」までの工事が進んでいます。(2016/4/18 記) |
|
拡幅工事 2016/4/16 |
|
県道駒形柴町線拡幅工事 (■区間が工事区間) 丸番号は写真撮影位置 |
⑦一期分と二期分の境界に新設された東西道路との交差点から北方 ⑥⑦の少し南。隅切り部まで完了。 ⑤一期分と二期分の境界に新設された東西道路との交差点の南西位置 ④上図⑤の交差点の南から北方 ③区間中間部 ②区間中間部。西側歩道(画像左)は工事完了、未開通。 ①区間中間部の道路センターから北方 |
宮郷工業団地の一期造成分と二期造成分の区画境界に新設された東西道路。その東端部は群馬県道駒形柴町線と交差し、現在、交差点部を含む県道拡幅工事が進んでいます。(2016/1/13 記) | |
拡幅工事 2015/12/30 |
|

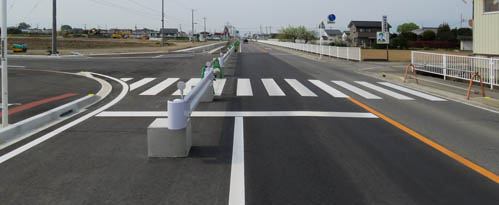

現道西側を拡幅中(北側から南方) 2015/12/30 |
工事看板 2015/12/30 |
伊勢崎宮郷工業団地 区画図 |
