Go!伊勢崎 (伊)1-363号線・道路改良 [ 道路工事一覧 ]  [ Home ]




伊勢崎市道(伊)1-363号線・道路改良

(石井病院と県立伊勢崎商業高校との間の道路)

掲載日:2021/11/22 写真下段の日付は撮影日
 石井病院と県立伊勢崎商業高校との間の道路で工事が進んでいます。工事名は「市道(伊)1-363号線道路改良工事」。分割1号と2号として伊勢崎市建設部土木課から分割発注されています。工期は来年3月15日。
 分割1号は今回の工区の南側、2号が北側です。工事前は歩道なしの2車線道路。工区北方には三郷小学校三郷公民館があります。石井病院の病棟脇は側溝に蓋が付き、歩道の一部として利用されていますが、石井病院の北駐車場とそれ以北の水田脇区間脇の側溝は蓋がなく、路側にガードレールが設置されています。
 今回の工事では、病棟と南駐車場脇付近に歩車道境界ブロックを布設し、蓋なし側溝区間は、側溝の側壁をかさ上げし、蓋を付けて歩道の一部として供用させるようです。
 分割1号と2号とに分けて、工事完成までレポートします。(2021/11/22 記)


工事区間位置図 ((c)Google Mapに加筆)

伊勢崎市道(伊)1-363号線・道路改良工事(分割1号)

掲載日:2021/11/22 ▲ページTopへ

工事概要

発注部署 伊勢崎市建設部土木課
工事名 市道(伊)1-363号線道路改良工事
(分割1号)
工事場所 伊勢崎市波志江町地内
工事延長 283m
工事会社 トーモー(株)さん
工期 令和4年(2022年)3月15日
※伊勢崎市契約検査課の落札情報と
現地工事看板を参照しました。

現地に立つ工事看板 2021/11/7

(分割1号)南端部〜石井病院病院棟脇

掲載日:2021/11/22 ▲ページTopへ
 この区間では、歩車道境界ブロック布設工事が進んでいます。工事前には緑の区画線で歩車道を分離していました。この工事により、歩道と車道が明確に分離されるので、伊勢崎商業高校の登下校時の交通安全対策になることを期待しています。(2021/11/22 記)

新たに歩車道境界ブロックを布設(石井病院の病棟脇) 2021/11/7

新たに歩車道境界ブロックを布設(石井病院の入り口付近) 2021/11/7
新たに歩車道境界ブロックを布設(工区南端部) 2021/11/7

(分割1号)石井病院北駐車場〜水田脇

▲ページTopへ
 この区間は、工事前には歩道はなく、道路に沿って蓋なし側溝が布設され、道路端部にはガードレールが設置されていました。

 今回の工事では11月21日現在、ガードレールが撤去され、既設の蓋なし側溝の側壁をかさ上げする工事が進んでいました。側壁頂部は蓋を受ける構造になっているので、蓋を布設し、天端を歩道の一部として供用すると思われますので、実質的には拡幅工事です。
 工事前は伊勢崎商業高校の生徒さんらが狭い路肩を通行していたので、安全対策となることでしょう。

 側溝かさ上げ工事完了後、石井病院病棟脇のように歩車道境界ブロックを新設するか、ガードレールを布設するか、現時点では分かりません。工期は3月15日なので、まだやや4か月残されています。今後の工事内容にも関心が残ります。(2021/11/22 記)

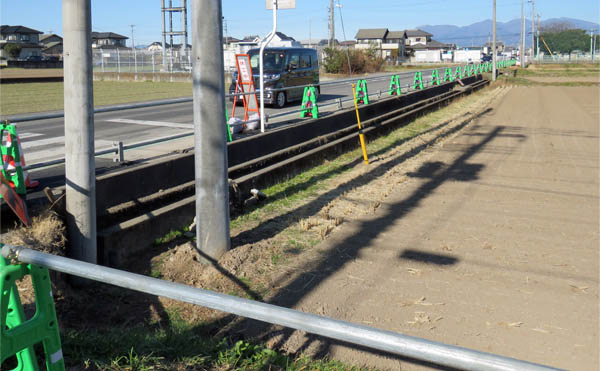

側壁かさ上げ部分のコンクリート打設完了 2021/11/21

側壁かさ上げ部分のコンクリート打設完了 2021/11/21

既設側溝の頂部に埋め込まれた、かさ上げ部分の補強鉄筋 2021/11/21

(分割1号)石井病院北駐車場〜水田脇・工事前

▲ページTopへ

蓋付き側溝部分 2021/11/7

駐車場は蓋なし側溝 2021/11/7

この場所から蓋なし側溝区間開始 2021/11/7

水田脇も蓋なし側溝 2021/11/7

伊勢崎市道(伊)1-363号線・道路改良工事(分割1号)(北端部) 2021/11/7

伊勢崎市道(伊)1-363号線・道路改良工事(分割2号)

掲載日:2021/##/## ▲ページTopへ
掲載は次回以降

工事概要

発注部署 伊勢崎市建設部土木課
工事名 市道(伊)1-363号線道路改良工事
(分割2号)
工事場所 伊勢崎市波志江町地内
工事延長 100.5m
工事会社 上柿建設(株)さん
工期 令和4年(2022年)3月15日
※伊勢崎市契約検査課の落札情報と
現地工事看板を参照しました。

現地に立つ工事看板 2021/11/21
