駅西では2006年末から切替え用レールの敷設工事を行っていましたが、2007年9月29日夜から30日早朝にかけてその最終イベントである切替え工事が行われました。 私は、直前の現地を見るために夕方の4時頃に訪れ、再度、夜9時半から30日の午前1時半頃まで現地を見学して参りました。 夕方には準備が全て終了していて、サーチライトや籠等の道具が置かれていましたが、工事関係者は誰もおらず、「果たして今夜ここで切替え工事が行われるのだろうか」と思われるほどに静かな様子でした。 夜9時半に東側の接続ヶ所を訪れた時には、暗闇の現地に既に多くの工事関係者が集結し、いくつかの班に分かれて待機中でした。ざっと作業者の人数を数えたところ50人弱の人がいましたが、実際に工事が開始されると別の場所で待機していたのか、東側の接続ヶ所だけでも100人を越える作業者が線路上に集まり、またJR関連者と思われる視察や見学団が作業服やヘルメットに身をまとって数グループ訪れていました。偶然にも、仕事でお世話になっているJR関係者のKさんが何人かと一緒に視察に訪れて、サーチライトが闇夜を照らし、工事音が響く工事現場で忙しない挨拶を交わしました。 作業は夜10時25分に開始され、私も午前1時半まで東西の接続ヶ所やその周辺で見学しましたが、夜中の1時を過ぎる頃から作業の変化が穏やかになったのと、テスト車両が通過する早朝の未明まで徹夜で待機する気力も残っていなかったので、現場を後にしました。まずは工事直前の夕方の様子をご覧下さい。(2007/9/30 記) 夜10時25分に着手した東側の切り替え現場では、私が現地を後にした翌30日午前1時半まで、100名を越す鉄道マン達が休むことなく作業を続け、大方レールの移設を終了したようです。「ようです」と言うのは、接続ヶ所は当然ながら部外者立入禁止だったためで、現場の雰囲気から想像した次第です。それはともかく、見学している私は防寒着を着ていても肌寒く感じたこの夜、鉄道マン達はTシャツやシャツ1枚にも関わらず汗ビッショリと濡らし、寒き夜のしじまに熱き息吹と工事音を響かせていました。(2007/10/1 記) 切替工事を終えて2日目の10月2日、中町踏切の工事現場を訪れると、まるで何もなかったかのように、誰もいないいつもの静かな風景がありました。区画整理の途中なので車が入れる公道もなく、ほとんど人も通らないので、2日前の深夜、100人を超える鉄道マン達が汗を流したあの風景が幻想であったかのようです。(2007/10/5 記) |
切替工事を終えて・深夜の切替工事が幻想であったかのように静かな現地 | ||

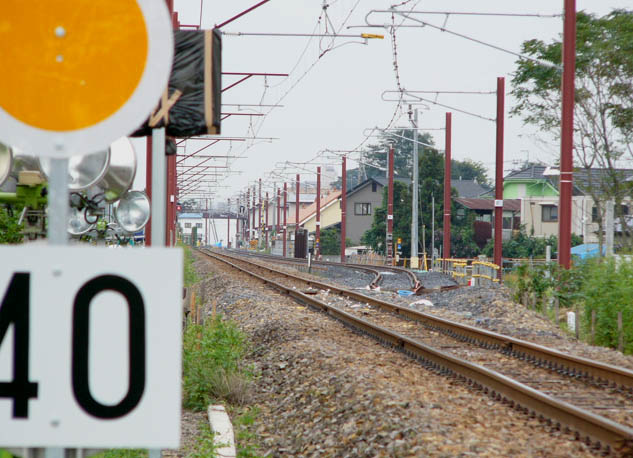

右側:切替え前の軌道 左側:切替え後の軌道 2007/10/2 下の画像は9/29昼間の同じ地点です 2007/9/29 |
東側接続ヶ所。北側の以前の軌道から南側に新設された軌道へ切替りました。 2007/10/2 2007/10/2 |
上町踏切も復元 2007/10/2 切替区間から伊勢崎駅方向 2007/10/2 |
夜間作業の様子▲ページTopへ |
||
東側接続ヶ所周辺 | 西側接続ヶ所周辺 | |
---|---|---|
真夜中を過ぎて日付が9月30日
敷設を終えた軌道に台車を乗せました 2007/9/30 位置調整が終了し、バイブレータで砕石を圧密 2007/9/30 軌道の位置を確認し微調整 2007/9/30 2007/9/30 軌道のボルトを1ヶ所1ヶ所ずつ緩めます 2007/9/30 全員でヨイサッと軌道の位置を微妙にずらして調整 2007/9/30 上町踏切の東に多くの鉄道マン 2007/9/30 |
工事着手直前から真夜中
接続ヶ所を東側から 2007/9/29 広範囲に広がって一斉に作業 2007/9/29 枕木の間の砕石を二人ペアになってかき出します。スコップにロープが付いていて、一人が引っ張り、籠の中にゴソッと入ります。二人のタイミングが難しそう。 2007/9/29 打ち合わせ 2007/9/29 いよいよサーチライトが点灯 2007/9/29 上町踏切を通過 2007/9/29 鉄道マン達が見守る中、工事着手前の最後の電車が通過 2007/9/29 |
2007/9/30 2007/9/30 2007/9/30 |
作業着手前の夕方の様子▲ページTopへ |
||
東側接続ヶ所周辺 | 西側接続ヶ所周辺 | 周辺 |
接続ヶ所(赤坂川の上) 2007/9/29 出番を待つサーチライト 2007/9/29 サーチライトを準備 2007/9/29 籠に砕石を入れて準備 2007/9/29 砕石運搬用の籠 2007/9/29 電車が通過 2007/9/29 工事区間から東側を (後方にアイタワー花の森) 2007/9/29 区画整理区域を通過中の両毛線115系電車。右側は18年度末まで工事が行われていた区道。 2007/7/22 |
接続ヶ所をアップで 2007/9/29 接続ヶ所をすぐ西から 2007/9/29 2007/9/29 下り電車が通過 2007/9/29 接続ヶ所を東から 2007/9/29 左側:切り替え用レール 2007/9/29 サーチライト。静かに出番を待つ 2007/9/29 |
法務局通りの踏切から西側 右側:現在のレール 左側:切替え用レール 2007/9/24 法務局通りの踏切から東側 右側:切替え用レール 左側:現在のレール 2007/9/24 西工区で工事中の点検車両基地 2007/9/15 |
