(都)3・4・69号(上矢島米岡線)築造工事

(W=16m、L=約2,480m、2車線)

北工区中間工区南工区
更新日:2022/10/3、掲載日:2022/9/30
 都市計画道路 3・4・69号(上矢島米岡線)の築造工事が進んでいます。
 当道路は旧境町を南北に縦断する都市計画道路で、起点は上武道路との交差点([境交番入口])、終点は米岡上武士線との交差点、標準幅員 B=16m、2車線、全長 L=約2,480mの道路です。
 当ページで紹介する工事区間は、群馬県道142号 綿貫篠塚線(旧国道354号)の[境東]交差点から終点までの約580m(Google 距離計測)です。2022/9/25時点で、[境東]交差点の南方から終点までの区間で、下記3工区に分けて工事が進んでいました。3工区の工事延長合計は L=435mです。
 工区北端部の[境東]交差点寄りは、群馬県道142号の拡幅工事と交差点改良工事が計画されていて、2022/9/25時点では、用地内の建造物が撤去され、更地になっていました。拡幅工事と交差点改良工事が一体で発注されると思われます。(2022/9/30 記)

工事概要
工区位置 中間
発注機関 伊勢崎土木事務所
工事箇所 伊勢崎市境東 外地内 伊勢崎市境栄 外地内 伊勢崎市境米岡地内
工事延長 L=190m L=110m L=135m
施工会社 鈴木建設(株)さん (株)岩瀬工務店さん (株)吉田組さん
工  期 2022/2/22〜2022/11/30 2022/2/22〜2022/12/15 2022/2/22〜2022/12/15

工事区間(局所)上図線((c)Google earthに加筆)

群馬県道297号 平塚境停車場線
 起点:伊勢崎市境平塚(群馬県道14号 伊勢崎深谷線交点〈境平塚交差点〉)
 終点:伊勢崎市境百々 境停車場(境町駅)

群馬県道142号 綿貫篠塚線(旧国道354号)
 起点 : 群馬県高崎市綿貫町(綿貫町交差点=群馬県道13号 前橋長瀞線交点)
 終点 : 群馬県邑楽郡邑楽町篠塚(篠塚交差点=国道354号、群馬県道152号 赤岩足利線交点)

群馬県道312号 太田境東線
 起点:太田市西本町(群馬県道2号 前橋館林線交点)
 終点:伊勢崎市堺栄176番の1(群馬県道142号 綿貫篠塚線交点〈境栄交差点〉)

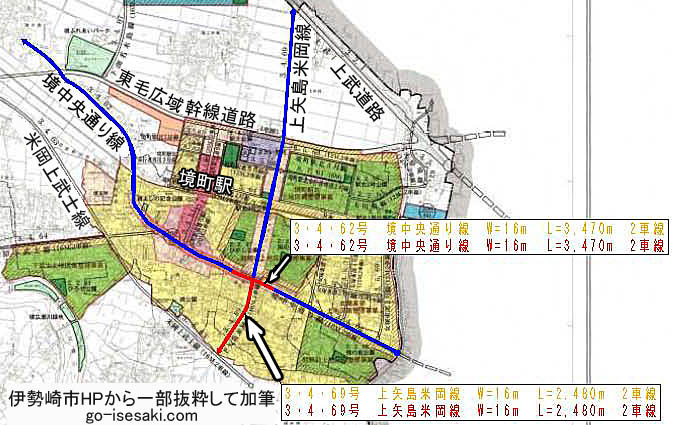

工事区間(広域)上図線((c)Google earthに加筆)

工事区間計画図(伊勢崎市HPから一部抜粋)

工事区間計画図(上図線。伊勢崎市HPから一部抜粋)

北工区 L=190m 2022/9/25

掲載日:2022/10/3 ▲ページTopへ
 (都)3・4・69号(上矢島米岡線)築造工事の北工区では、車道の路床工、路盤工序盤、路盤工終盤など、場所ごとに進捗度が異なっています。歩車道境界ブロックと側溝を兼ねた側溝(*)布設は路床工進行場所を除き、概ね完了しているようです。歩道は当工区の全区間にわたって、路盤工未着手でした。(2022/10/3 記)

(*)現地で布設中の断面を確認すると、「群馬県型ボックス側溝(GP-BOX))」のようです。

工事区間(上図区間)

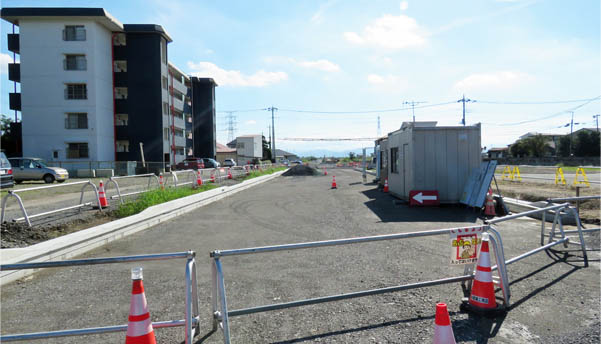

現地に立つ工事看板

北工区(南側から北方)

工区北端部から北方 2022/9/25

工区中間部から北方(路床工進行中) 2022/9/25

工区南端部から北方(路盤工進行中) 2022/9/25

北工区(北側から南方)

工区南端部から南方(路盤工進行中) 2022/9/25

工区中間部から南方 2022/9/25

工区中間部から南方(路床工進行中) 2022/9/25

工区北端部から南方(車道部の状況不明) 2022/9/25

中間工区 L=110m 2022/9/25

掲載日:2022/10/3 ▲ページTopへ
 (都)3・4・69号(上矢島米岡線)築造工事の中間工区では、歩車道境界ブロックと側溝を兼ねたボックス側溝(GP-BOX)の布設を完了し、路盤工が進行中。歩道は他工区と同様、路盤工未着手でした。(2022/10/3 記)

工事区間(上図区間)

現地に立つ工事看板

中間工区(南側から北方)

工区中間部から北方 2022/9/25

工区南端部から北方 2022/9/25

中間工区(北側から南方)

工区北端部から南方 2022/9/25

南工区 L=135m 2022/9/25

掲載日:2022/10/1 ▲ページTopへ
 (都)3・4・69号(上矢島米岡線)築造工事の南工区では、概ね側溝布設や歩車道境界ブロックの布設を完了し、車道の路盤工が終盤の様子。区間中間部付近では工事が先行していたようで、車道の路盤工は完了していました。
 工区南端部は米岡上武士線との交差点で、現況はL字交差点になっています。米岡上武士線の延伸工事計画は把握していませんが、全線開通すれば十字交差点になります。今回の工事完了後にはL字からT字に改良されると思われますが、結果は工事完了後のレポートで。(2022/10/1)

工事区間(上図区間)

現地に立つ工事看板

南工区(南側から北方)

工区北端部から北方 2022/9/25

工区中間部から北方 2022/9/25

工区南端部から北方 2022/9/25

南工区(北側から南方)

工区南端部から南方 2022/9/25

工区中間部から南方 2022/9/25

工区北端部から南方 2022/9/25
