前橋みなみモール・西地区 IKEA建設  [ 前橋みなみ全体Indexモール一覧 ]  [ Home ]



前橋みなみモール西地区・IKEA建設

IKEA前橋(仮称) 2024年オープン予定)

(群馬県前橋市亀里町2008番)
建設経緯IKEAの看板ボーリング調査
更新日:2023/3/13、掲載日:2015/7/28 画像の日付は撮影日 [ ショッピングモールの掲示板 ]
 当ページで、前橋みなみモールへ出店予定のIKEAの建設地情報を伝えてからちょうど7年。この間、当サイトの掲示板にも出店中止かも知れないとの噂が流れ、中でも、2021年秋に広島市への出店計画が中止になった頃は、前橋からも撤退するだろうとの予測が主流になりました。
 COSTCO同様、大きな期待がかけられたIKEA出店。ところがいつになっても着工しない建設地。待たされてじらされて、その内に撤退話が現実化しつつあり、いつまでも空き地が続くことから、「IKEAって空き地の意味だよね」と呼ばれるなど、IKEA出店に対しては複雑な思いに包まれていました。
 IKEAが改めて前橋店のオープンを発表したのは今年(2022年)6月24日(→IKEAの発表記事)。
 7月17日、現地では敷地周辺の土工作業等が進み、ここまで来ればもう撤退はないでしょう。IKEAの発表記事によればオープンは2024年。当初発表は2015年春。9年遅れた春ですが、待ち続けた時間が無駄にならないよう大いに期待しましょう。当ページでオープンまでの建設状況を適宜レポートします。(2022/7/22 記)


IKEAニュースリリース(2022/6/24)「IKEA前橋(仮称)、北関東初イケアストアとし
て2024年にオープン予定」に掲載されたイメージ図 2022/7/22

当初計画の西地区イメージパース
(前橋市公式HP/8月1日更新の画像を加工、加筆)

IKEA とユニクロ建設位置図 2022/9
※この地図は、当サイト掲示板の常連さんで、みなみモールの近所に住まわれている k9 さんから投稿していただいた、近隣住民説明資料の計画平面図に、Google map の地図を重ねたものです。


前橋みなみモール西地区・イケア建設予定地

建設経緯 2023/3/10

掲載日:2023/3/13 ▲ページTopへ
 前回レポートから4か月経過した IKEA前橋の建設現場では、クローラークレーン3基が稼働し、基礎の鉄筋工事や型枠工事が進行中で、生コン車が頻繁に出入りしていました。
 東隣で建設が進むユニクロの南東角地には IKEA と UNIQLO の巨大な広告塔が建ち、北西隣の COSTCO と併せてアルファベットの店名が3つ並んだ光景は、アルファベットの店名が多い昨今においても珍しい風景です。
 現場で工事関係者に話を聞くと、完成予定は当初計画より少し延び、来年1、2月頃になるよう。3月10日の「ご近所の皆様へ」に掲示された工事内容は
 ・土工事 ・鉄筋工事 ・型枠工事 ・コンクリート打設 ・外構工事
でした。(2023/3/13 記)


3基のクローラクレーンが稼働し、基礎の型枠工や鉄筋工、コンクリート打設が進む IKEA建設現場 2023/3/10

IKEA の東隣ではユニクロ側の駐車場整備や外構工事が進行中 2023/3/10

敷地南東角地に建った IKEA とユニクロの広告塔。左は道路を挟んだ東隣のCOSTCO。2023/3/10

建設経緯 2022/11/2

掲載日:2022/11/17 ▲ページTopへ
 前橋みなみモール・西地区ではイケア前橋の建設工事が始まり、2022/11/2現在、地盤整備や基礎工準備作業が進んでいました。施工会社は矢作建設工業株式会社(本社:愛知県名古屋市、資本金68億8百万円)。同社ウェブサイトの実績紹介によれば、ホテルや商業施設、レジャー施設等、多数の大型建築物の実績があり、IKEAに関しては「IKEA長久手」(愛知県長久手市)の施工実績があります(→記事)。
 IKEA前橋の建物規模は地上 2 階、高さ 12.95m、延べ面積 25,884.19平米。工事完了予定は2023年11月頃とのこと。(→建築計画のお知らせ)(2022/11/17 記)
※当初、IKEAの現場事務所として紹介した建物は、IKEAの東側に隣接するユニクロの現場事務所でした。


敷地の西方で工事が進む IKEA の建設現場。後方の緑は北関東自動車道の盛土。
はるか後方の山脈は榛名連山。 2022/11/2

北西側工事用出入口から 2022/11/2

IKEA の現場事務所 2022/11/2

建設経緯 2022/7/17


IKEA前橋(仮称)建設地(敷地南西角地から南東方向) 2022/7/17

掲載日:2022/7/22 ▲ページTopへ

敷地の南東隅に立つIKEAの看板。ひび割れが7年の経過を物語っています。 2022/7/17

パワーショベル2機。昼休み時間だったせいか、作業は行っていませんでした。2022/7/17

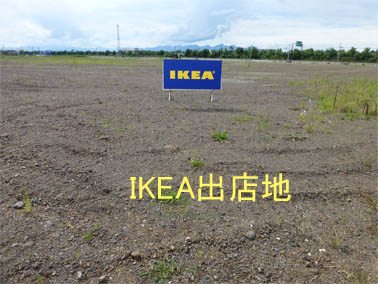

建設地にIKEAの看板 2015/7/24

掲載日:2015/7/28 ▲ページTopへ
 前橋みなみモール西地区に出店予定のIKEA。当初発表の2015年春のオープン時期を過ぎ、現地には整地された広大な敷地が広がっていますが、この7月、その南東隅にIKEAの看板が立ちました。
 昨日、イケアジャパン株式会社に電話で取材させていただくと、建設地の造成工事を完了し、敷地をベイシアから正式に受け渡されたので看板を立てたとのこと。工事着工予定や完了予定時期は現在調整中。当初予定より着工が遅れているのは、建設資材高騰のみならず、建設費等、他の要因の影響も受けているとのこと。現在、建設業界は「復興+東京五輪」の影響で人手不足傾向で、ご当地群馬県においても例外ではないようです。東京五輪はドーム建設費だけでなく、建設業界全体にも様々な影響を及ぼしているようです。
 何はともあれ、IKEAの出店は確実とのことなので、建設やオープンまで、今まで同様に見守っていきたいと思います。(2015/7/28 記)


敷地の南東隅に立つIKEAの看板。後方の盛土は北関東道、はるか後方に榛名山。2015/7/24

敷地の南東隅から北西方向 2015/7/24

IKEA南側の東西道路から 2015/7/24

▲ページTopへ

イケヤ建設予定地でボーリング調査 2014/11/8


イケヤ建設予定地。中央後方はボーリング調査
2014/11/8

ボーリング調査中。後方は北関東道とベイシア本部
2014/11/8

建築計画のお知らせ

掲載日:2022/11/17 ▲ページTopへ

建築計画のお知らせ

■建築物の名称:イケア前橋
■敷地の地番:群馬県前橋市亀里町2008番
■主要用途:物販店舗
■敷地面積:57,686.68平米
■規  模:地上 2 階
     高さ 12.95m 延べ面積 25,884.19平米
■着工予定:2022年11月ごろ
■完了予定:2023年11月ごろ
■建築主:イケア・ジャパン(株)
■工事施工者:矢作建設工業(株)
■標識設置:2022年8月1日
(ほか略)
※右の画像をクリックすると拡大表示します。

現地に立つ建築計画のお知らせ





▲ページTopへ
