前橋みなみモール(3)・西地区 道路工事 [ 前橋みなみ全体Indexモール一覧 ]  [ Home ]

前橋みなみモール西地区(IKEAなど)、道路工事

西地区→ 公園工事道路工事
更新日:2016/2/3 画像の日付は撮影日 [ ショッピングモールの掲示板 ]
 2013年3月の新聞発表によれば、西地区にはIKEA(イケア)ファストファッション複数店を誘致するとのこと。IKEA(イケア)と言えば、当サイト掲示板においても、みなみモール開発着手時からコストコと並んで期待されていた店舗で、東京インテリア出店が決まった時点でIKEA(イケア)の出店はないだろうと大方の人が思っていた(断念していた?)店舗です。今再びIKEA(イケア)の話題が復活し、当サイト掲示板も賑わいました。
 その後、9月12日のネットニュースやNHK群馬テレビでIKEAの出店決定のニュースが流れました。他のファストファッション複数店の内容は未定ですが、まだまだ話題が尽きないみなみモール。総面積33haの巨大なショッピングモールに成長しつつあるみなみモール。当ページでは西地区の現状から事業終了まで、適宜現地の様子を紹介して参ります。
(2013/3/30 記、2013/9/12 追記)

 前橋市公式サイトによれば、市は「パワーモール前橋みなみ」の西側に広がる前橋市南部拠点西地区土地区画整理事業(以下、当ページでは前橋みなみモール西地区と記します)の業務代行者を募集し、3月25日にその事業者を発表しました。その概要と募集経過は下記の通りです。
■概要:前橋市南部拠点西地区土地区画整理事業の推進を図るため、組合が業務代行者を募集。
■応募対象者:土地区画整理事業により生み出す事業者用保留地(約3.3ha)および土地売買希望者の土地(約9.4ha)を取得可能な事業者又は事業グループ。
■募集経過
  1.平成25年2月12日、募集要項の配布を終了。
  2.平成25年2月19日、応募登録の受付終了。3者が応募。
  3.平成25年3月6日、2者から提案書提出、1者が辞退。
  4.平成25年3月20日、組合員へのプレゼンテーション開催。
5.平成25年3月25日、内定者等を記者会見で発表。
  ・内 定 者 :代表事業者 株式会社ベイシア
  ・構成員:清水建設株式会社、大和測量株式会社 ・計画概要:商業系と住宅系を合わせた計画
6.平成25年5月12日の組合総会で上記内定者を業務代行者に正式決定。※計画概要イメージパース発表。
7.平成25年7月末現在の計画にあわせ、 イメージパースを変更。

前橋みなみモール東地区の各商業施設と西地区

西地区イメージパース(前橋市公式HP/8月1日更新の画像を加工、加筆)

公園工事

掲載日:2016/2/3 ▲ページTopへ

2016/1/31

 前橋みなみモール西地区。IKEAの着工が遅れて、その時期が気がかりですが、西地区全体では道路工事を終えて、現在2つの公園工事が進んでいます。道路を挟んだ北側の1号公園と南側の2号公園です。現地掲示の資料によれば概要は下記の通り。(2016/2/3 記)

工事名:前橋市南部拠点西地区土地区画整理事業
     1号公園、2号公園
工期:2016/1/12〜3/31
工事会社:立見建設株式会社

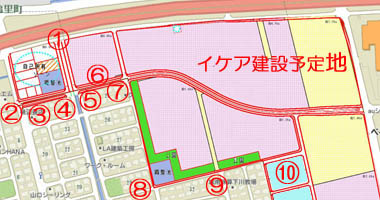

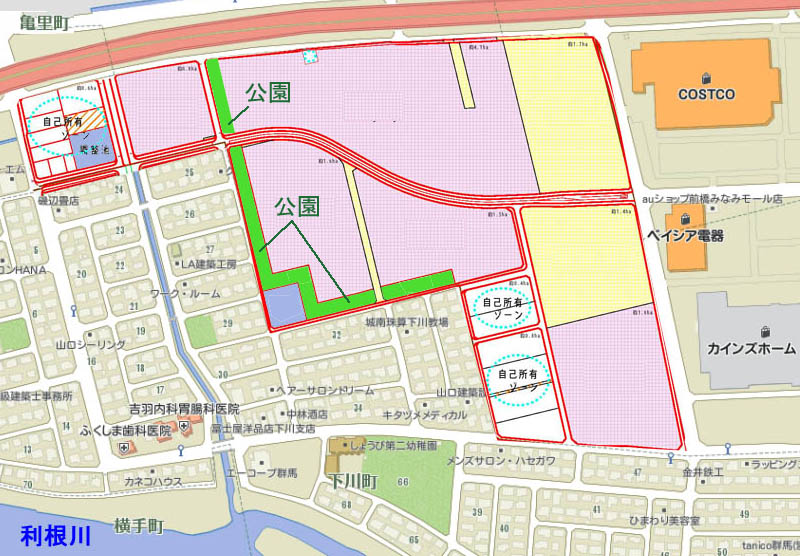

西地区の公園位置図

1号公園

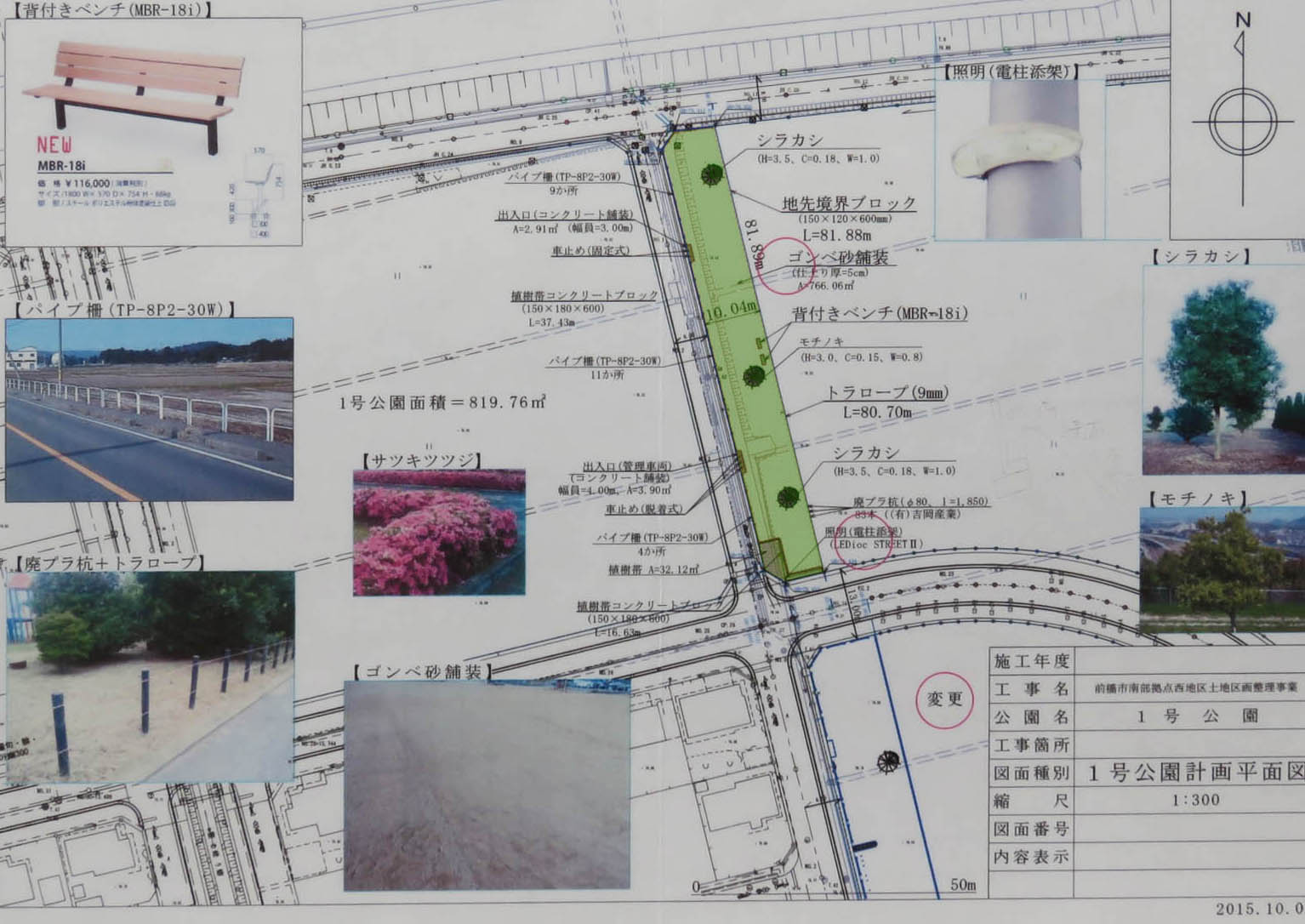

1号公園・計画平面図 2016/1/31

工事を完了した様子の1号公園 2016/1/31

2号公園

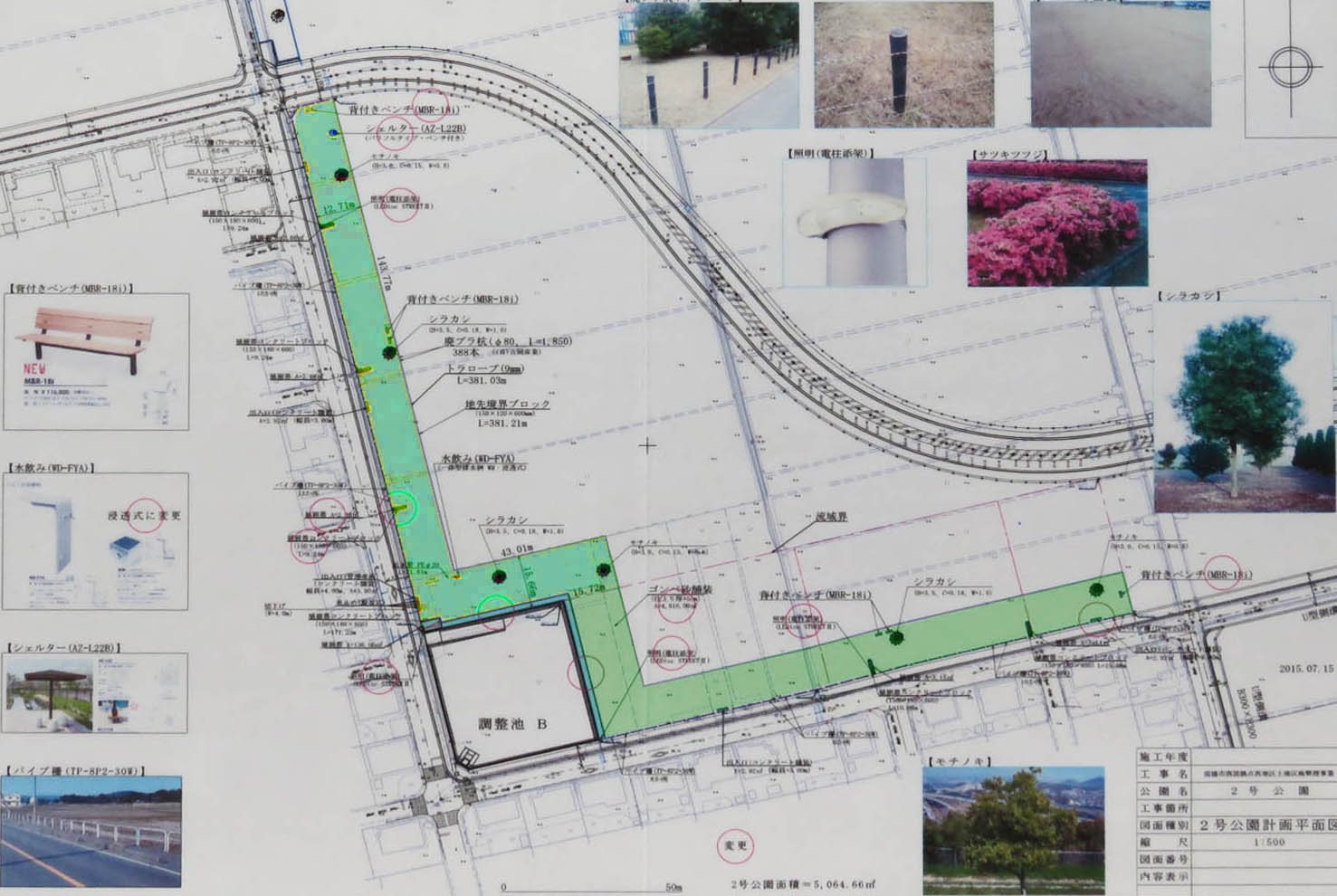

2号公園・計画平面図 2016/1/31

工事が進む2号公園 2016/1/31

道路工事

掲載日:2015/6/21 ▲ページTopへ

2015/6/13、西地区の道路整備状況

 前橋みなみモール西街区の2015年3月28日の整備状況です。イケア出店予定地の南側をS字状に走る道路新設工事を始め、北関東道南側側道と直交する南北道路の新設や改良工事、油傳堀を渡る橋梁新設、下川団地とモールとの境界の道路拡幅などの整備を終えています。これら道路は、6月13日時点では、団地境界の道路を除き供用開始されていません(歩行者自転車のみ通行可)。また2ヶ所の調整池工事も完了しています。イケアの建設は未着工です。(2015/6/21 記)

2015/6/13、西地区の道路整備状況(2分24秒)

上記動画で紹介した道路整備(E地点は油傳堀の風景)

掲載日:2015/4/4 ▲ページTopへ

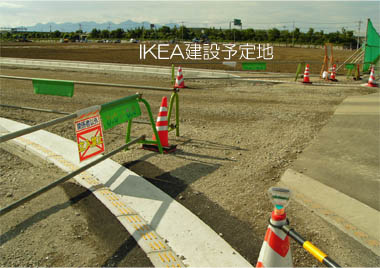

 前橋みなみモール西地区イケア建設予定地では当初発表のオープン予定が近づいていますが、まだ工事着工を確認できません(→2015年3月28日の様子)。
 一方、その周辺では道路や水路、調整池工事が進んでいます。イケア予定地南側を東西に走る新設道路(下写真F-E)は側溝や歩車道境界ブロック布設を完了し、路盤工は東側が先行して進み、既存道路は従来幅員の2倍以上に拡幅され(下写真E-E、H-E)、側溝や歩車道境界ブロックの布設を完了しています。油傳堀の東西にも南北方向の道路が新設され(下写真C-N、D-N)、油傳堀には新しく橋梁(*)が架けられ、完成後には、L字型で折れていた従来の道路が直線で繋がります(右図C−D間)。
 調整池は2ヶ所(右図および写真:B、G)に設置され、底版や側壁および周囲の側溝などの施工を完了しています。

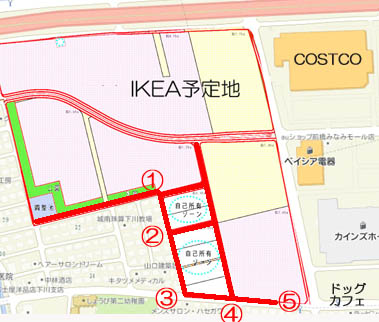

 また北関東道の南側側道(右上図@)ではアボロン工法の杭打設機が作業を行っていました。杭打設か既存杭引き抜きか詳細は不明です。イケア南側(下図I)の自己所有ゾーンでは個人住宅の建設も進んでいます。
 以下3月28日の現地状況です。(2015/4/4 記)
(*)橋梁かボックスカルバートか未確認です。

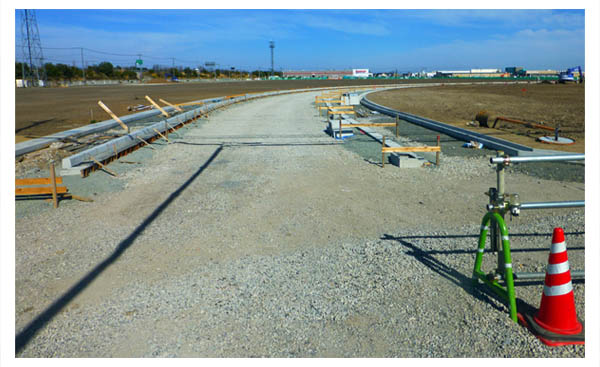

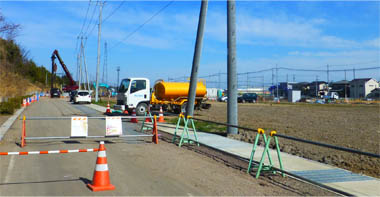

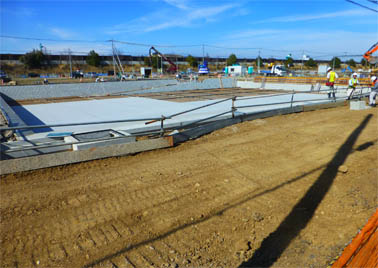

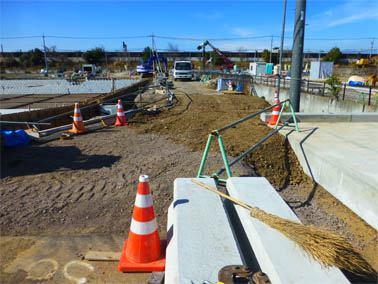

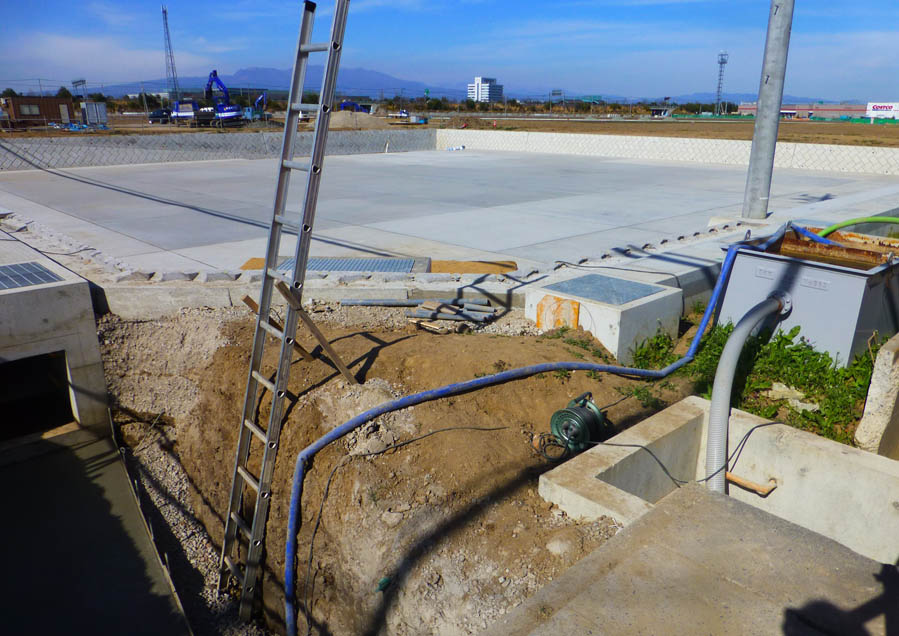

G:調整池 2015/3/28

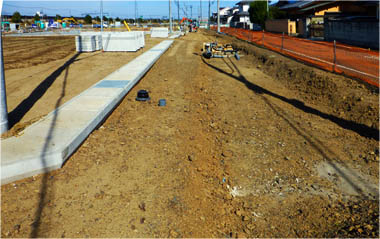

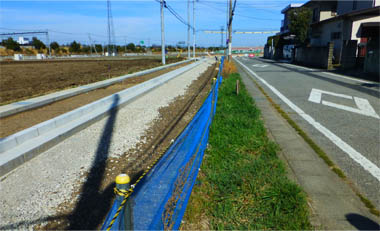

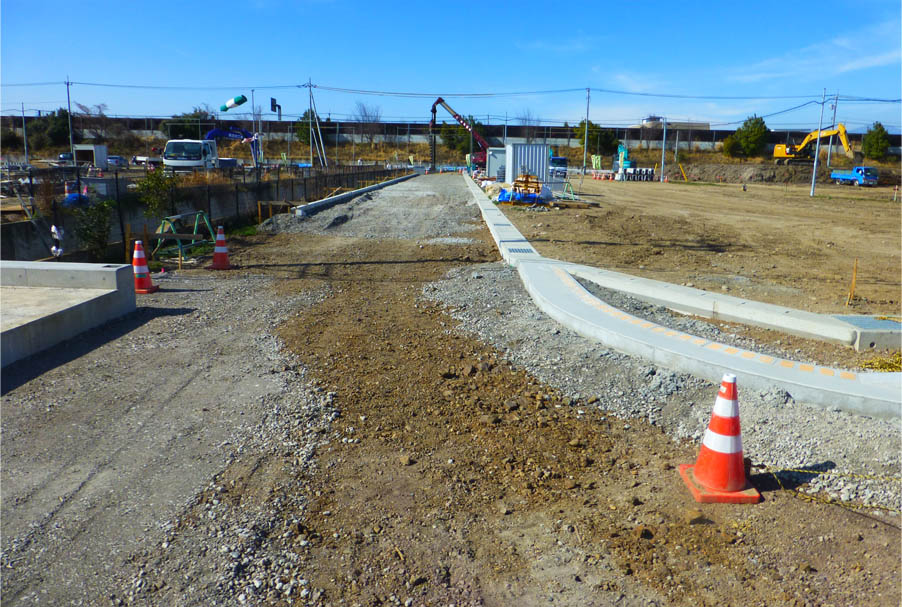

E-E:既存道路拡幅 015/3/28

C-N:「油傳堀」西側の新設道路  2015/3/28

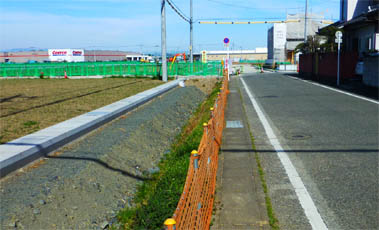

A2015/3/28

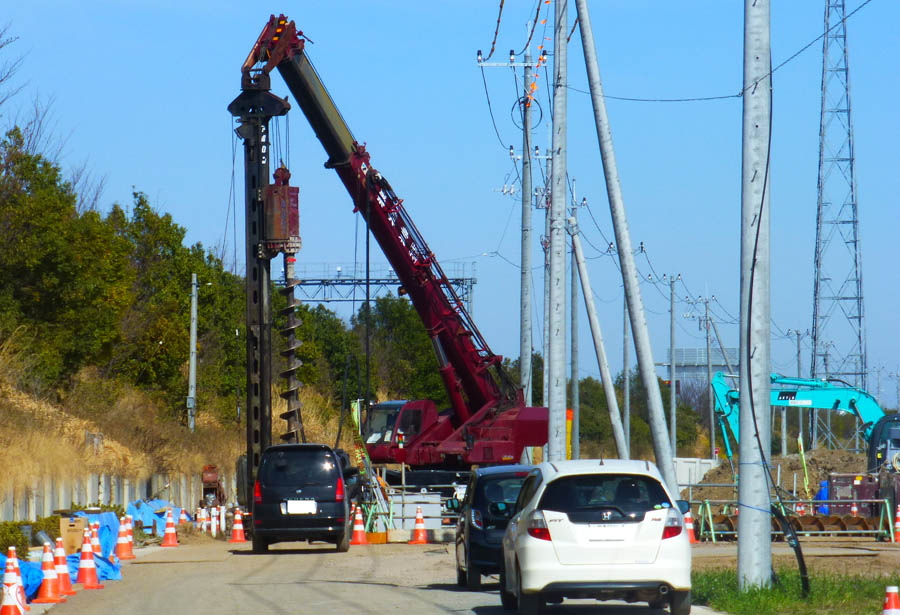

@:北関東道・南側側道。
後方ではアボロン工法杭打設機が作業中。
2015/3/28

H-E:既存道路拡幅 2015/3/28

E-N:新設道路 2015/3/28

D-N:「油傳堀」東側の新設道路 2015/3/28

B:調整池 2015/3/28

@:北関東道・南側側道で作業中のアボロン工法杭打設機
2015/3/28

掲載日:2015/4/2 ▲ページTopへ

2015/3/28、イケア建設予定地周辺

 イケアの出店が計画されている前橋みなみモール西街区の2015年3月28日の整備状況です。周辺の道路整備が進んでいますが、イケアの建設は未着工で、建設予定地には広大なスペースが広がっています。

(1分22秒)

掲載日:2014/12/17 ▲ページTopへ
 前橋みなみモール西地区。先月はまだボーリング調査中だったので、その後の基礎工設計などを考慮しても、着工は当分先だろうと予想はしているのですが、やっぱり気になって月に1、2度は現地を訪れています。結局は予想通りの空振りですが、今回は、西地区全体で、地区内の新設道路や周辺道路の拡幅改良工事が進んでいましたので、それらを紹介します。
 地区内の新設道路と周辺既設道路は共に側溝や雨水桝の布設を終えて、地区内新設道路の一部は既に路盤工を完了しています。既設道路は大幅に拡幅され、既設U字型側溝が箱型側溝に代わり、側溝幅を含めて2〜3m程度は広がりそうです。ただ拡幅部が車道になるのか歩道になるのか現時点では不明です。(2014/12/17 記)

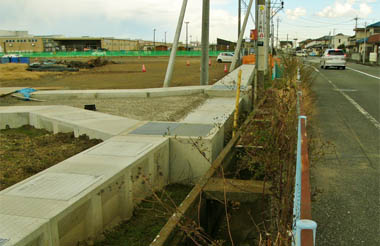

@から西方(既設道路拡幅) 2014/12/13

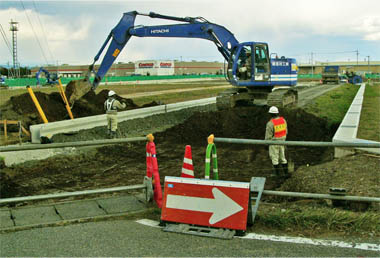

Aから東方(新設道路) 2014/12/13

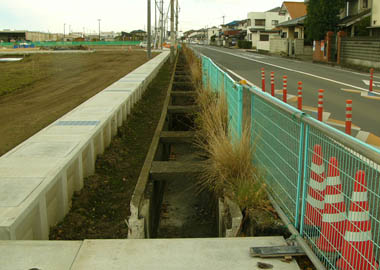

Bから北方(既設道路拡幅) 2014/12/13

Cから北方(新設道路) 2014/12/13

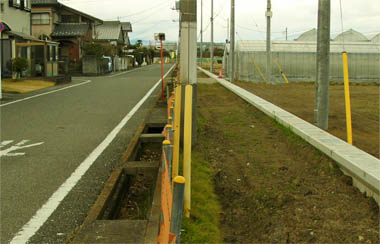

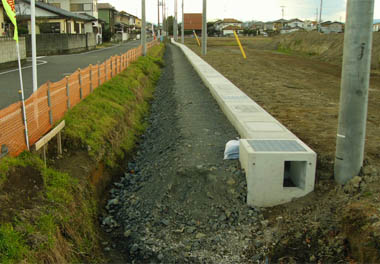

@から東方(既設道路拡幅) 2014/12/13

Bから東方(既設道路拡幅) 2014/12/13

Cから東方(既設道路拡幅) 2014/12/13

掲載日:2014/11/13 ▲ページTopへ
 前回レポートから70日後の西地区の状況です。
 イケア建設予定地南側の東西通りは、東側半分の路盤工を終え、西側半分が路盤工進行中です。
 東側半分のイケヤ側(北側)歩道は路盤工を完了し、未舗装ながら仮通路として供用され、下川住宅団地と接続しています。以前、下川住宅団地と南モールを繋いでいた農道は廃止されています。イケヤ建設予定地は整地を終え、ボーリング調査が始まっています。
 イケヤ建設予定地南側の商業エリアは、前回以降、顕著な進捗を確認できませんでした。(2014/11/13 記)

前橋みなみモール西地区・計画道路図

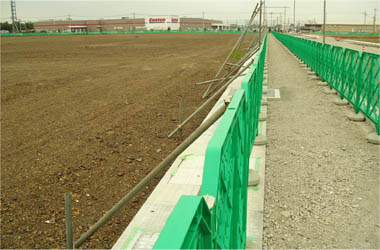

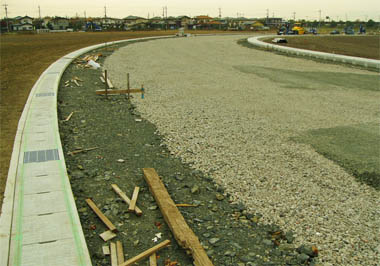

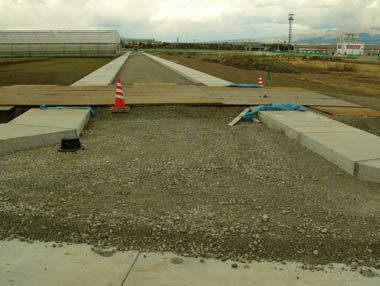

上図Gから西方(道路南側) 2014/11/8

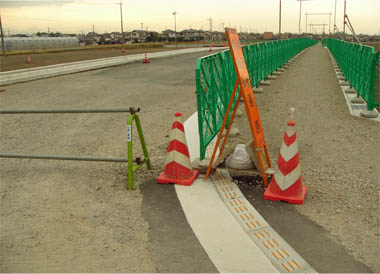

上図Gから東方(道路北側)。左:イケヤ建設予定地、
右:仮通路(道路完成時には歩道) 2014/11/8

イケヤ建設予定地。中央後方はボーリング調査 2014/11/8

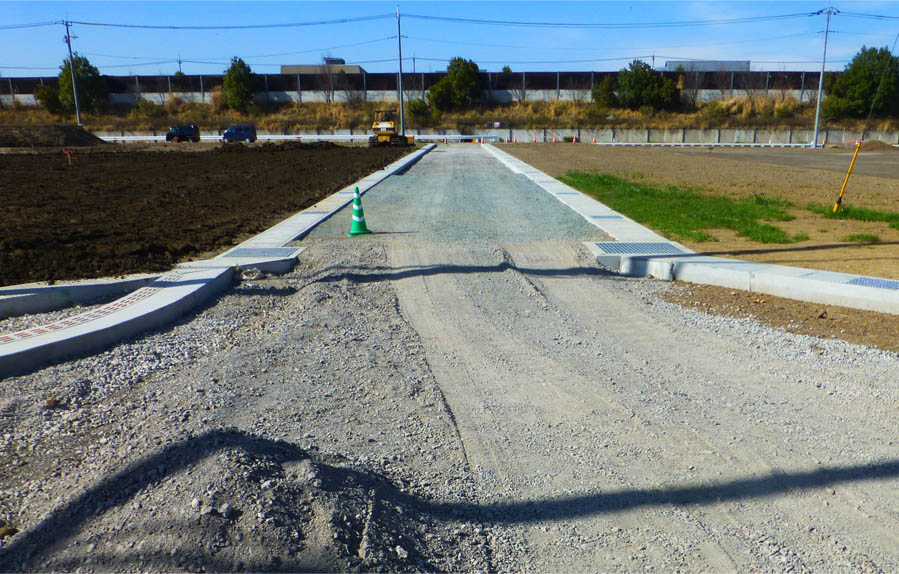

上図Hから西方(道路南側) 2014/11/8

上図Gから西方(道路北側) 2014/11/8

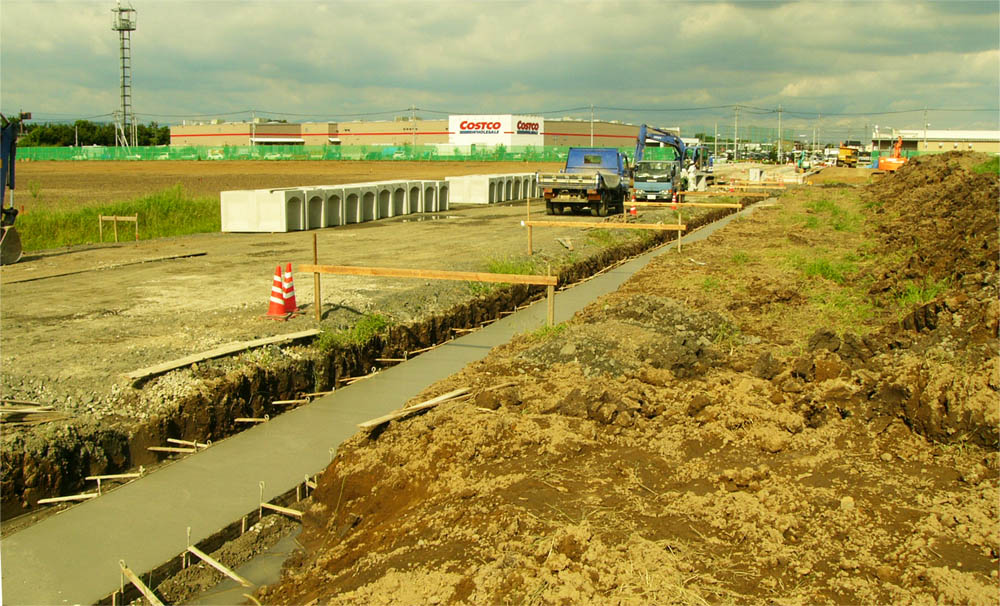

上図Gから東方(道路南側)。左後方:コストコ 2014/11/8

ボーリング調査中。後方は北関東道とベイシア本部
2014/11/8

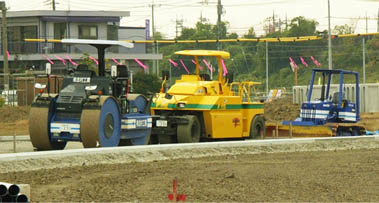

路盤工工事用建設車両 2014/11/8

掲載日:2014/9/6 ▲ページTopへ
 4か月半振りの西地区のレポートです。この間、何度かは現地を一回り見学しているのですが、とにかく敷地が広いことと、遺跡調査やその後の整地作業等で、視覚的に顕著な変化を確認できなかったため、写真だけ撮って掲載を控えていました。
 今回は、イケア建設予定地の南を東西に走る道路工事や他の区画道路、調整池工事の進捗が確認できたためです。当サイト掲示板へ寄せられる投稿から判断すると、皆さんの関心はイケアの建設のようですが、残念ながらイケアの建設は未着工です。ただ、建設予定地の整地が終わり、道路については、東側区間が先行し、歩車道境界ブロックや側溝布設を完了し、路盤工も完了しています。西側区間は進捗度が低く、全体の工事計画が分かりませんが、取り敢えずイケアの前付近を先行しているのかも知れません。
 南北方向の区画道路は両側の側溝布設をほぼ終え、調整池は桝の布設を終えています。(2014/9/6 記)

前橋みなみモール西地区・計画道路図

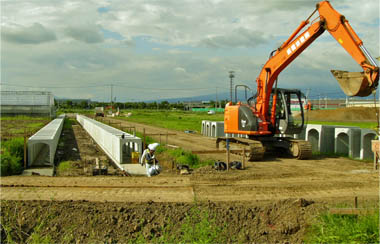

上図Fから西方 2014/8/30

上図Gから北方 2014/8/30

上図Fから北方 2014/8/30

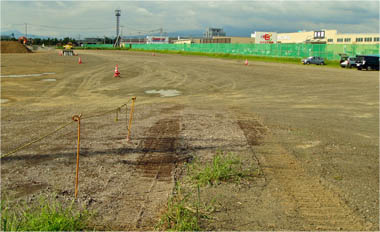

上図Aから東方 2014/8/30

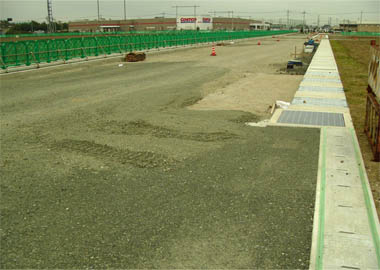

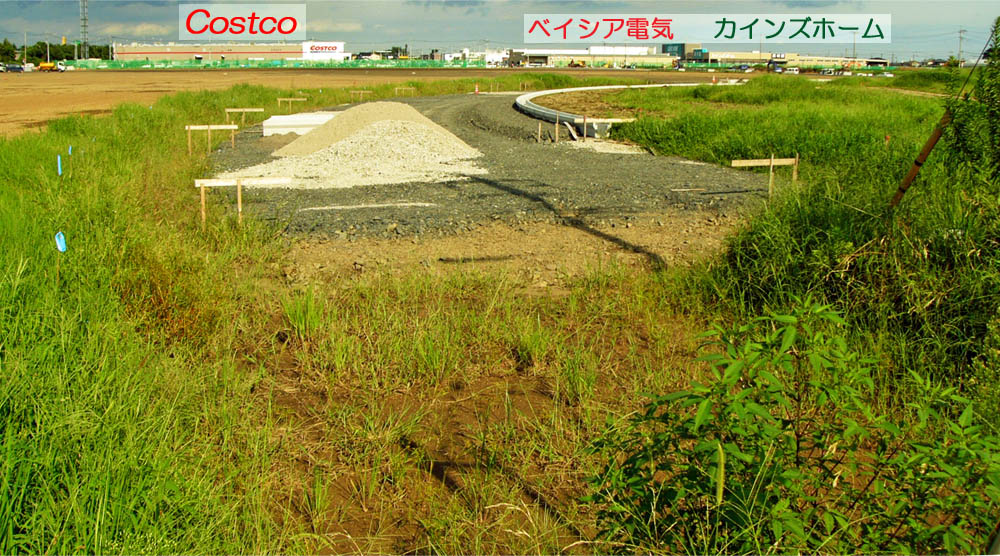

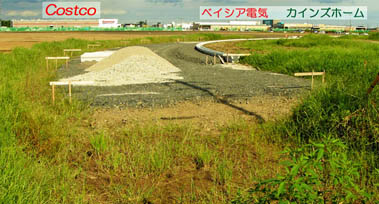

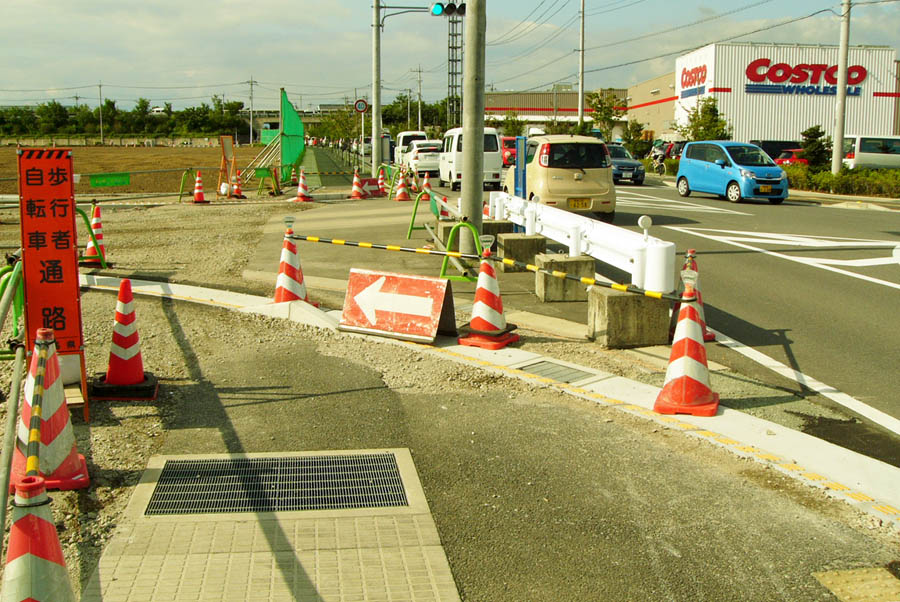

建設進むイケア南側の東西道路(上図@から東方)。中央後方はコストコ。 2014/8/30

区画道路(上図Eから北方) 2014/8/30

区画道路(上図Cから南方) 2014/8/30

上図Fから北方 2014/8/30

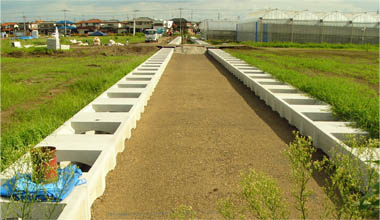

区画道路(上図Dから東方) 2014/8/30

▲ページTopへ
